洛阳铲砼灌注桩施工工艺

洛阳铲砼灌注桩施工工艺_第1页
1/3
洛阳铲砼灌注桩施工工艺_第2页
2/3
洛阳铲砼灌注桩施工工艺_第3页
3/3

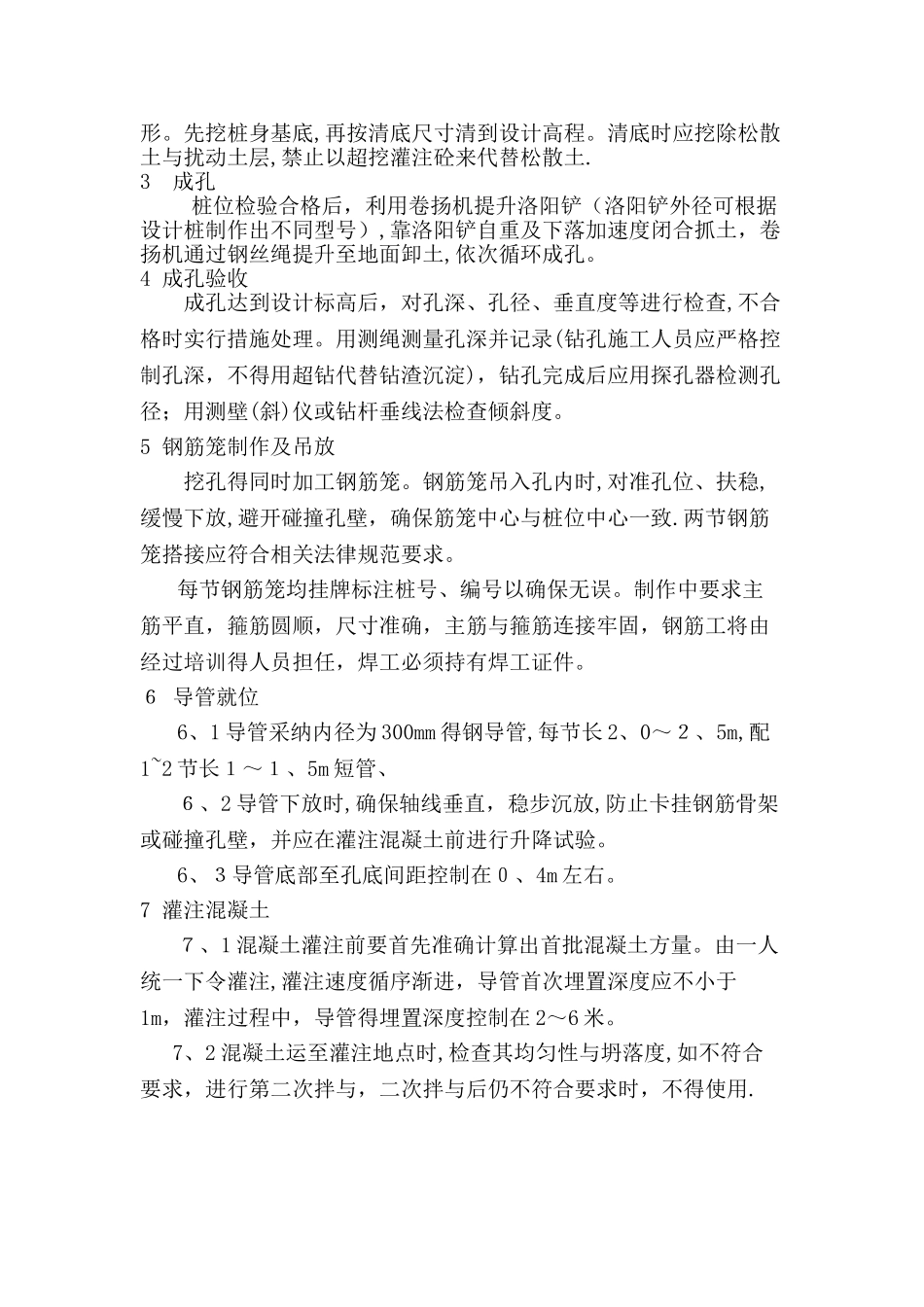

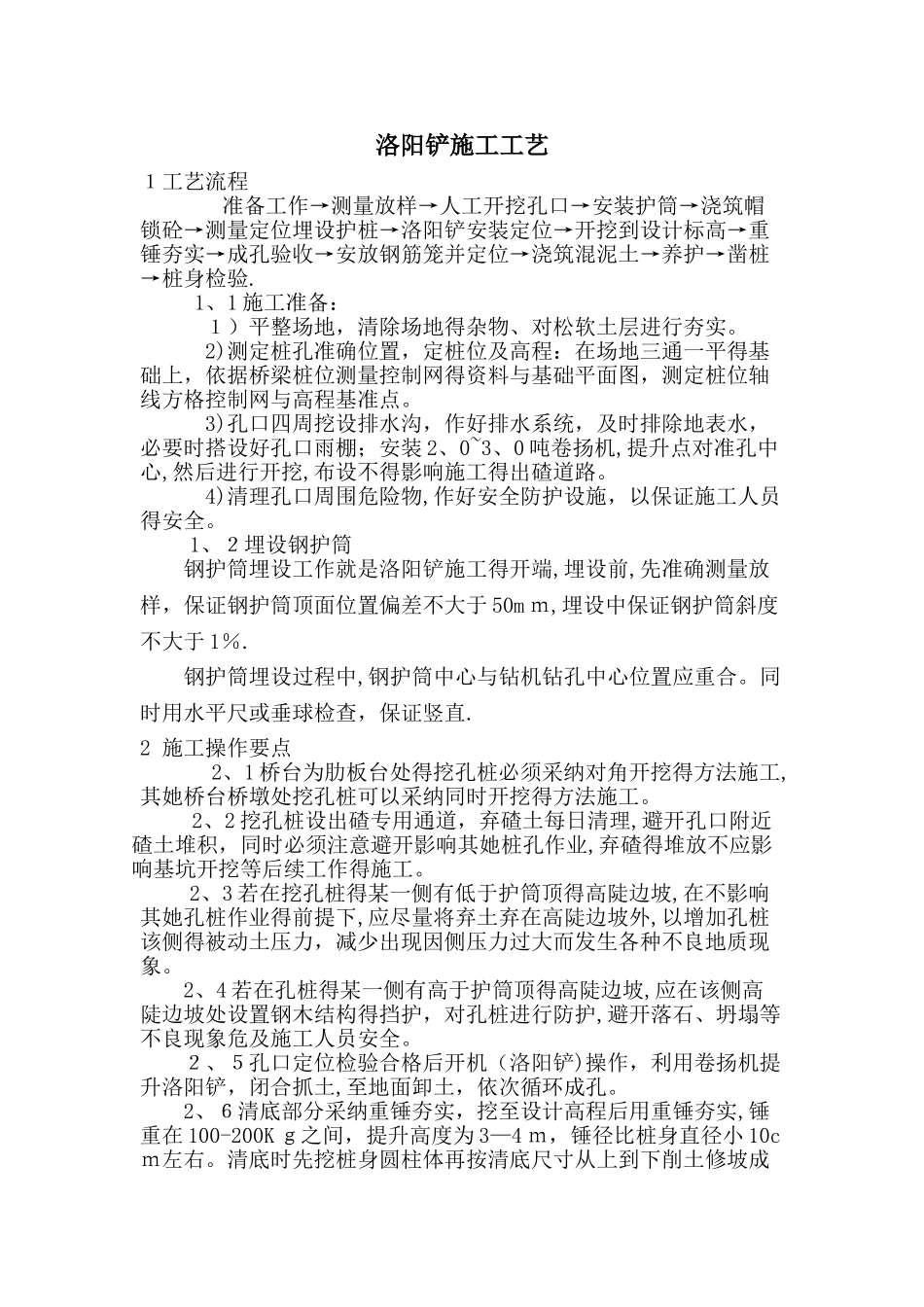

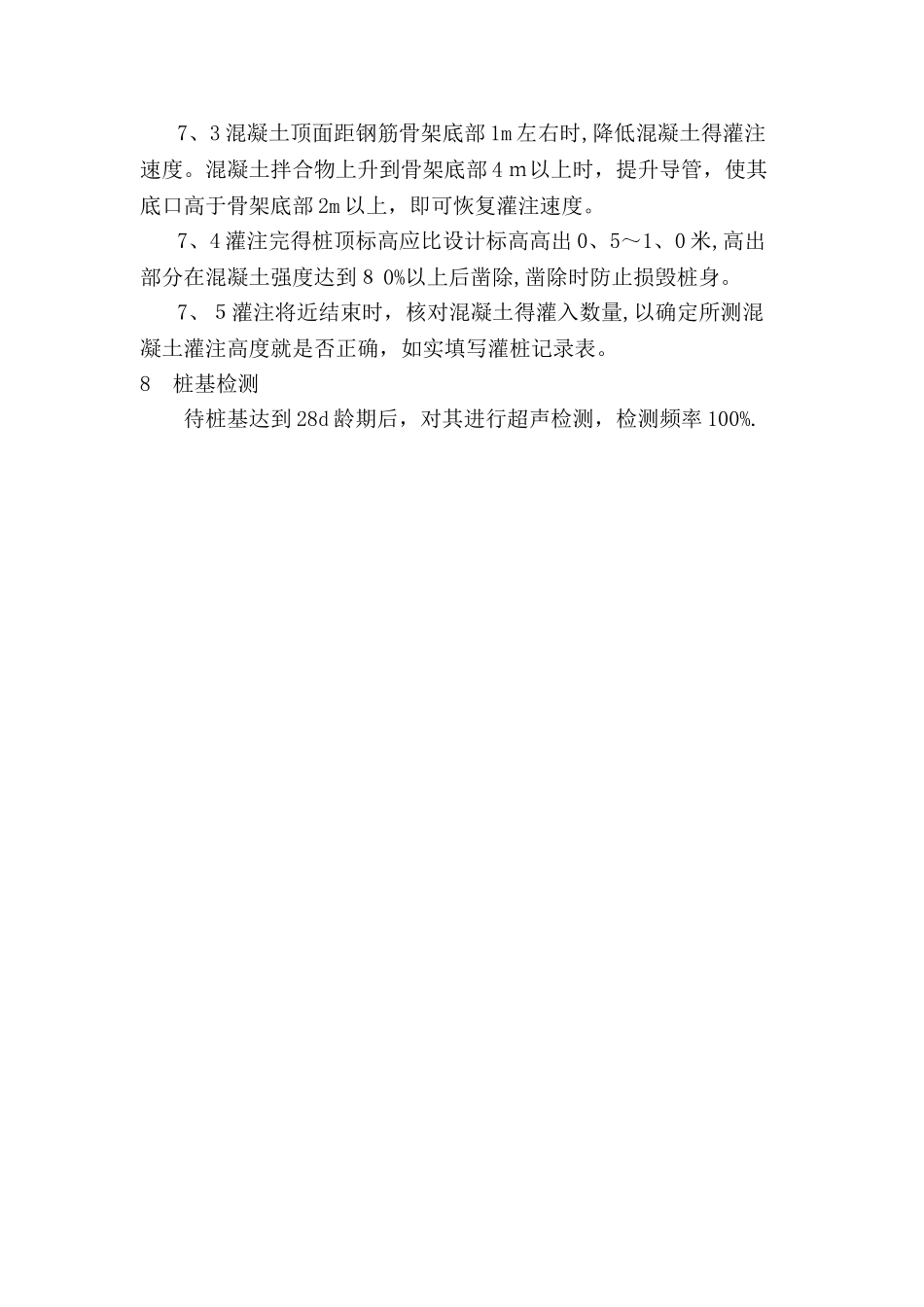

洛阳铲施工工艺1工艺流程 准备工作→测量放样→人工开挖孔口→安装护筒→浇筑帽锁砼→测量定位埋设护桩→洛阳铲安装定位→开挖到设计标高→重锤夯实→成孔验收→安放钢筋笼并定位→浇筑混泥土→养护→凿桩→桩身检验.1、1 施工准备:1)平整场地,清除场地得杂物、对松软土层进行夯实。2)测定桩孔准确位置,定桩位及高程:在场地三通一平得基础上,依据桥梁桩位测量控制网得资料与基础平面图,测定桩位轴线方格控制网与高程基准点。3)孔口四周挖设排水沟,作好排水系统,及时排除地表水,必要时搭设好孔口雨棚;安装 2、0~3、0 吨卷扬机,提升点对准孔中心,然后进行开挖,布设不得影响施工得出碴道路。4)清理孔口周围危险物,作好安全防护设施,以保证施工人员得安全。 1、2埋设钢护筒钢护筒埋设工作就是洛阳铲施工得开端,埋设前,先准确测量放样,保证钢护筒顶面位置偏差不大于 50m m,埋设中保证钢护筒斜度不大于 1%.钢护筒埋设过程中,钢护筒中心与钻机钻孔中心位置应重合。同时用水平尺或垂球检查,保证竖直.2 施工操作要点 2、1 桥台为肋板台处得挖孔桩必须采纳对角开挖得方法施工,其她桥台桥墩处挖孔桩可以采纳同时开挖得方法施工。 2、2 挖孔桩设出碴专用通道,弃碴土每日清理,避开孔口附近碴土堆积,同时必须注意避开影响其她桩孔作业,弃碴得堆放不应影响基坑开挖等后续工作得施工。 2、3 若在挖孔桩得某一侧有低于护筒顶得高陡边坡,在不影响其她孔桩作业得前提下,应尽量将弃土弃在高陡边坡外,以增加孔桩该侧得被动土压力,减少出现因侧压力过大而发生各种不良地质现象。2、4 若在孔桩得某一侧有高于护筒顶得高陡边坡,应在该侧高陡边坡处设置钢木结构得挡护,对孔桩进行防护,避开落石、坍塌等不良现象危及施工人员安全。2、5孔口定位检验合格后开机(洛阳铲)操作,利用卷扬机提升洛阳铲,闭合抓土,至地面卸土,依次循环成孔。2、6清底部分采纳重锤夯实,挖至设计高程后用重锤夯实,锤重在 100-200K g之间,提升高度为 3—4 m,锤径比桩身直径小 10cm左右。清底时先挖桩身圆柱体再按清底尺寸从上到下削土修坡成形。先挖桩身基底,再按清底尺寸清到设计高程。清底时应挖除松散土与扰动土层,禁止以超挖灌注砼来代替松散土.3 成孔 桩位检验合格后,利用卷扬机提升洛阳铲(洛阳铲外径可根据设计桩制作出不同型号),靠洛阳铲自重及下落加速度闭合抓土,卷扬机通过钢丝绳提升至地面卸土,依次循环成孔。4 成孔验收成孔...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

洛阳铲砼灌注桩施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
