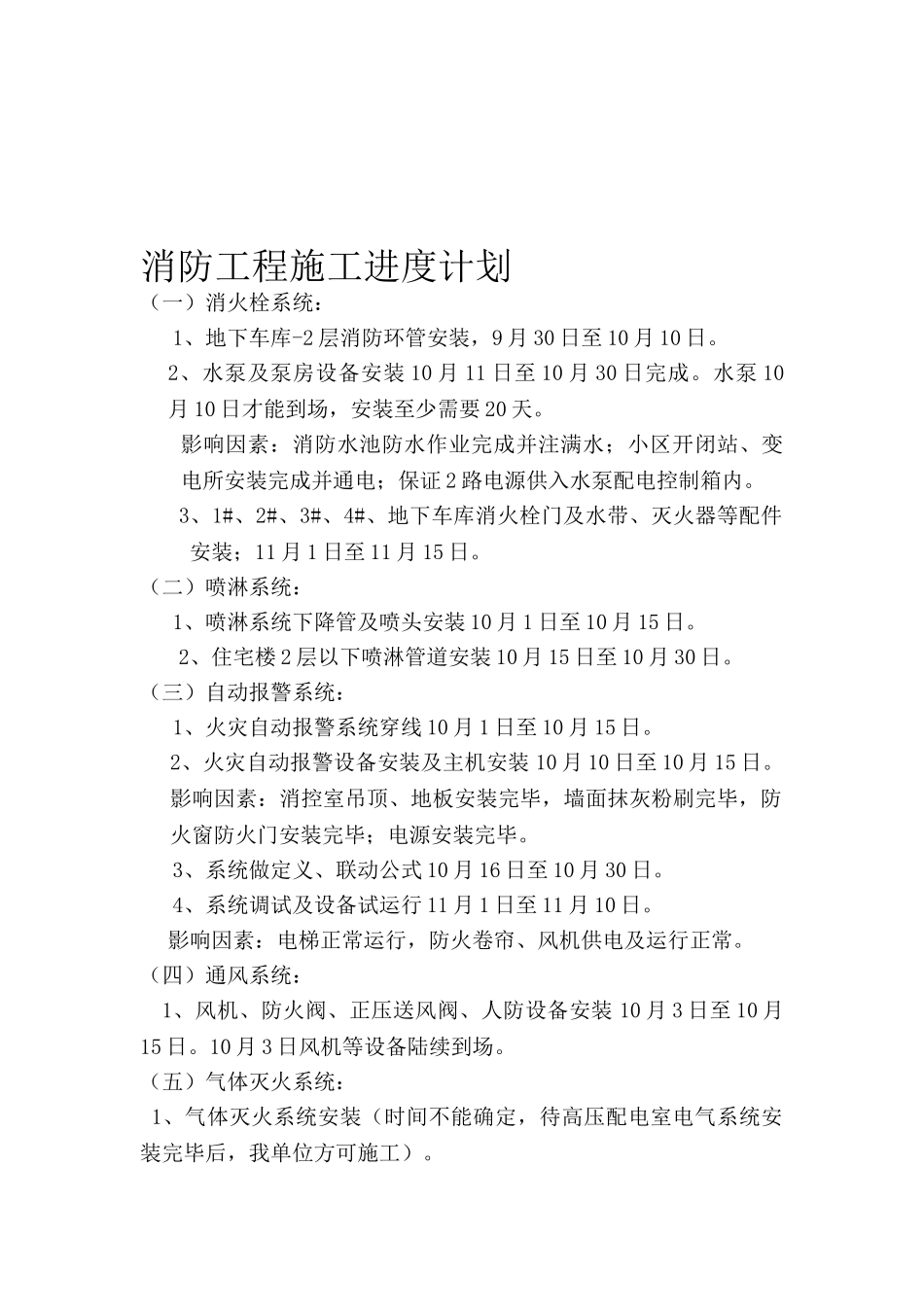

消防工程施工进度计划(一)消火栓系统:1、地下车库-2 层消防环管安装,9 月 30 日至 10 月 10 日
2、水泵及泵房设备安装 10 月 11 日至 10 月 30 日完成
水泵 10月 10 日才能到场,安装至少需要 20 天
影响因素:消防水池防水作业完成并注满水;小区开闭站、变电所安装完成并通电;保证 2 路电源供入水泵配电控制箱内
3、1#、2#、3#、4#、地下车库消火栓门及水带、灭火器等配件安装;11 月 1 日至 11 月 15 日
(二)喷淋系统:1、喷淋系统下降管及喷头安装 10 月 1 日至 10 月 15 日
2、住宅楼 2 层以下喷淋管道安装 10 月 15 日至 10 月 30 日
(三)自动报警系统:1、火灾自动报警系统穿线 10 月 1 日至 10 月 15 日
2、火灾自动报警设备安装及主机安装 10 月 10 日至 10 月 15 日
影响因素:消控室吊顶、地板安装完毕,墙面抹灰粉刷完毕,防火窗防火门安装完毕;电源安装完毕
3、系统做定义、联动公式 10 月 16 日至 10 月 30 日
4、系统调试及设备试运行 11 月 1 日至 11 月 10 日
影响因素:电梯正常运行,防火卷帘、风机供电及运行正常
(四)通风系统:1、风机、防火阀、正压送风阀、人防设备安装 10 月 3 日至 10 月15 日
10 月 3 日风机等设备陆续到场
(五)气体灭火系统: 1、气体灭火系统安装(时间不能确定,待高压配电室电气系统安装完毕后,我单位方可施工)

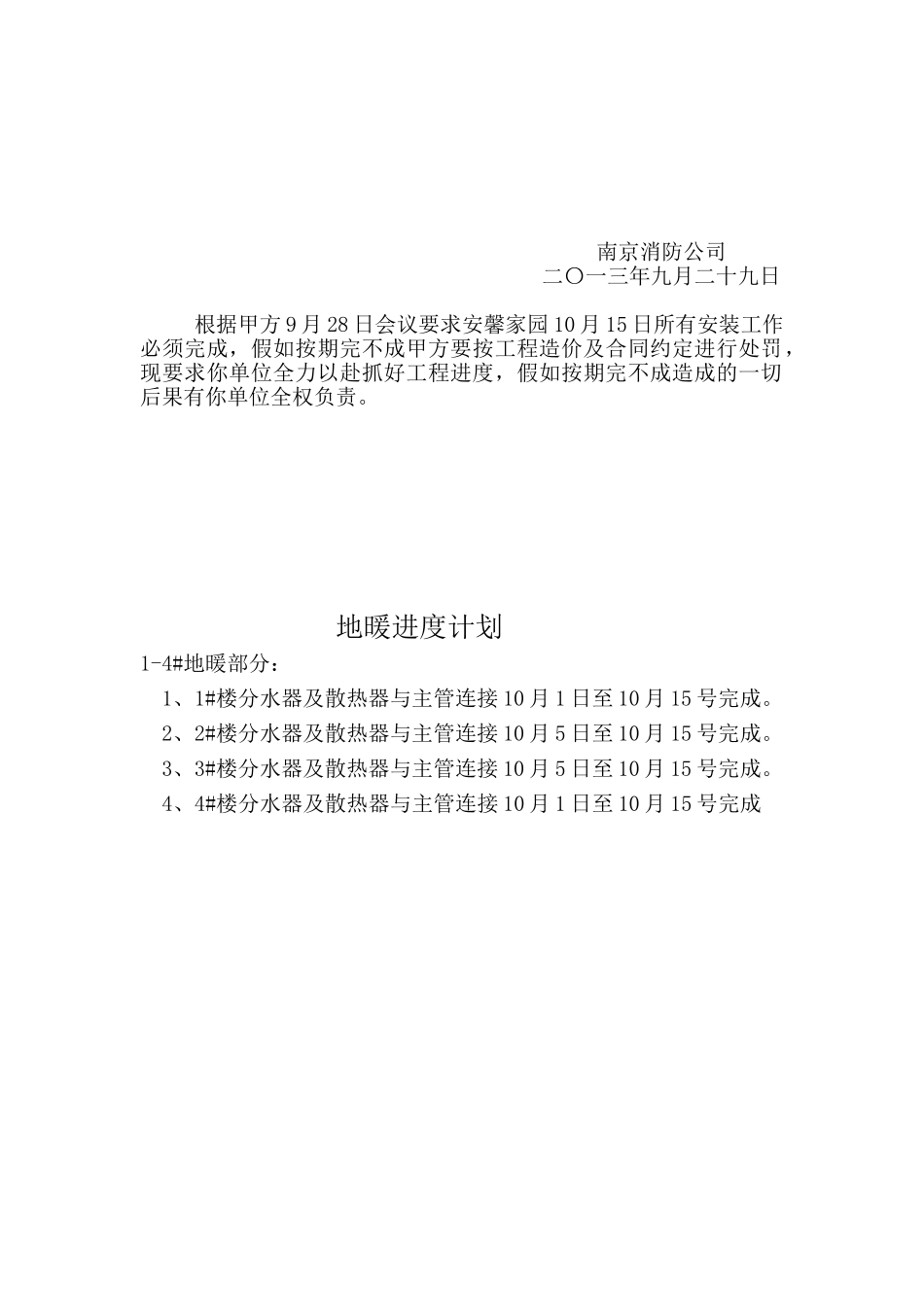

南京消防公司二〇一三年九月二十九日 根据甲方 9 月 28 日会议要求安馨家园 10 月 15 日所有安装工作必须完成,假如按期完不成甲方要按工程造价及合同约定进行处罚,现要求你单位全力以赴抓好工程进度,假如按期完不成造成的一切后果有你单位全权负责
地暖进度计划1-4#地暖部分:1、1#楼
