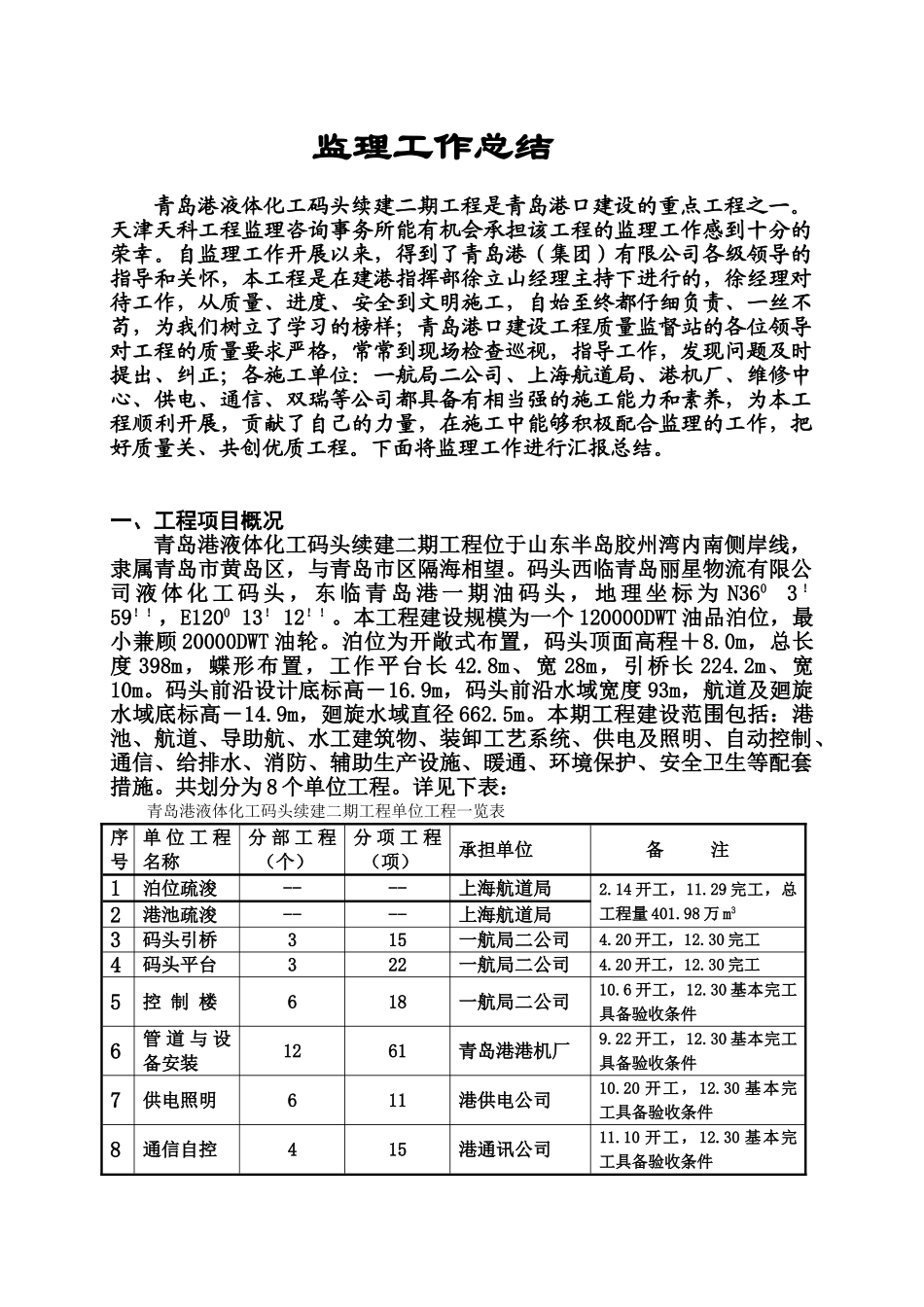

监理工作总结青岛港液体化工码头续建二期工程是青岛港口建设的重点工程之一。天津天科工程监理咨询事务所能有机会承担该工程的监理工作感到十分的荣幸。自监理工作开展以来,得到了青岛港(集团)有限公司各级领导的指导和关怀,本工程是在建港指挥部徐立山经理主持下进行的,徐经理对待工作,从质量、进度、安全到文明施工,自始至终都仔细负责、一丝不苟,为我们树立了学习的榜样;青岛港口建设工程质量监督站的各位领导对工程的质量要求严格,常常到现场检查巡视,指导工作,发现问题及时提出、纠正;各施工单位:一航局二公司、上海航道局、港机厂、维修中心、供电、通信、双瑞等公司都具备有相当强的施工能力和素养,为本工程顺利开展,贡献了自己的力量,在施工中能够积极配合监理的工作,把好质量关、共创优质工程。下面将监理工作进行汇报总结。一、工程项目概况青岛港液体化工码头续建二期工程位于山东半岛胶州湾内南侧岸线,隶属青岛市黄岛区,与青岛市区隔海相望。码头西临青岛丽星物流有限公司 液 体 化 工 码 头 , 东 临 青 岛 港 一 期 油 码 头 , 地 理 坐 标 为 N360 3 ! 59!!,E1200 13! 12!!。本工程建设规模为一个 120000DWT 油品泊位,最小兼顾 20000DWT 油轮。泊位为开敞式布置,码头顶面高程+8.0m,总长度 398m,蝶形布置,工作平台长 42.8m、宽 28m,引桥长 224.2m、宽10m。码头前沿设计底标高-16.9m,码头前沿水域宽度 93m,航道及廻旋水域底标高-14.9m,廻旋水域直径 662.5m。本期工程建设范围包括:港池、航道、导助航、水工建筑物、装卸工艺系统、供电及照明、自动控制、通信、给排水、消防、辅助生产设施、暖通、环境保护、安全卫生等配套措施。共划分为 8 个单位工程。详见下表:青岛港液体化工码头续建二期工程单位工程一览表序号单 位 工 程 名称分 部 工 程(个)分 项 工 程(项)承担单位备 注1泊位疏浚----上海航道局2.14 开工,11.29 完工,总工程量 401.98 万 m32港池疏浚----上海航道局3码头引桥315一航局二公司4.20 开工,12.30 完工4码头平台322一航局二公司4.20 开工,12.30 完工5控 制 楼618一航局二公司10.6 开工,12.30 基本完工具备验收条件6管 道 与 设备安装1261青岛港港机厂9.22 开工,12.30 基本完工具备验收条件7供电照明611港供电公司10.20 开工,12.30 基本完工具备验收条件8通信自控415港通讯公司11.10...
