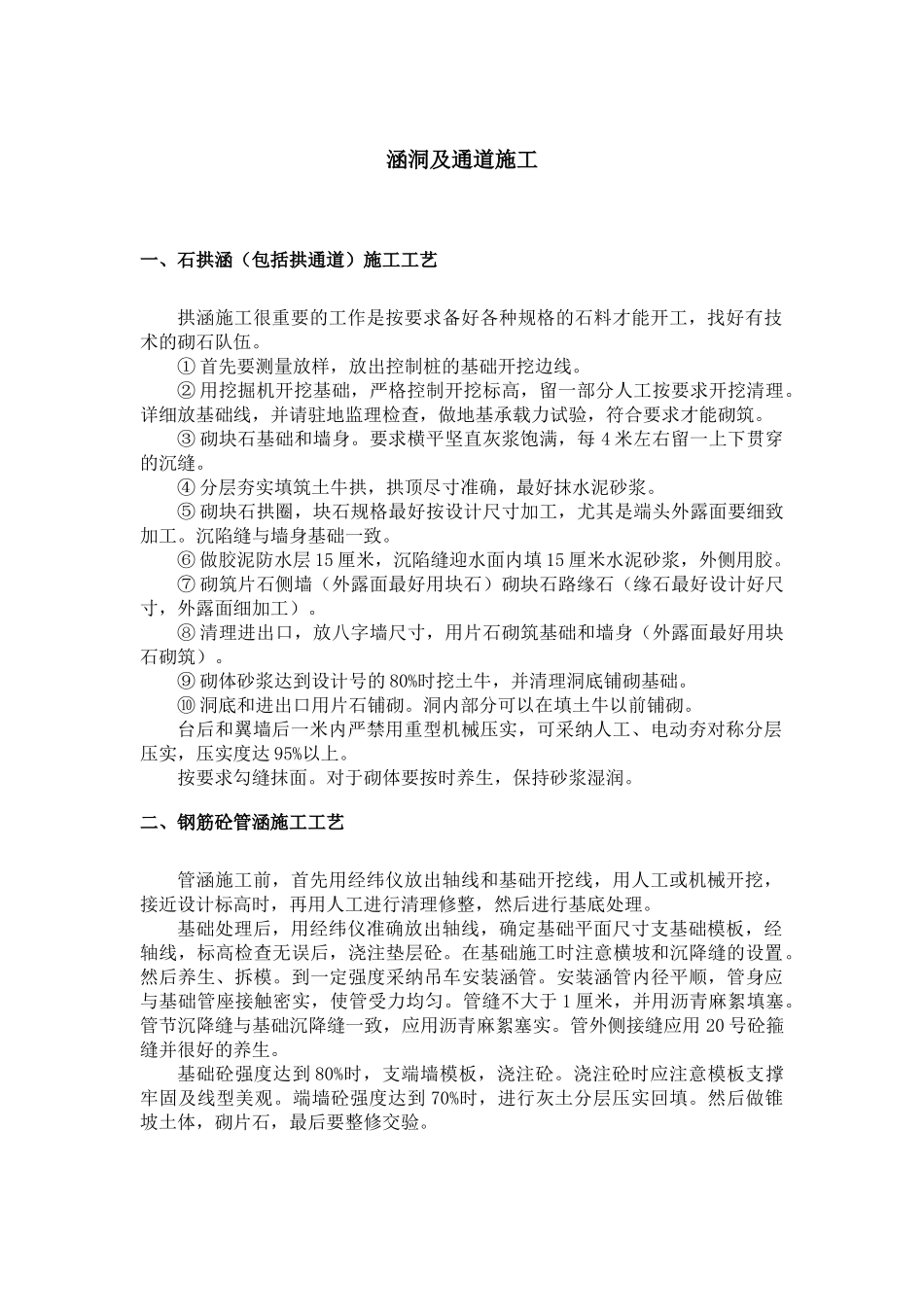

涵洞及通道施工一、石拱涵(包括拱通道)施工工艺拱涵施工很重要的工作是按要求备好各种规格的石料才能开工,找好有技术的砌石队伍
① 首先要测量放样,放出控制桩的基础开挖边线
② 用挖掘机开挖基础,严格控制开挖标高,留一部分人工按要求开挖清理
详细放基础线,并请驻地监理检查,做地基承载力试验,符合要求才能砌筑
③ 砌块石基础和墙身
要求横平坚直灰浆饱满,每 4 米左右留一上下贯穿的沉缝
④ 分层夯实填筑土牛拱,拱顶尽寸准确,最好抹水泥砂浆
⑤ 砌块石拱圈,块石规格最好按设计尺寸加工,尤其是端头外露面要细致加工
沉陷缝与墙身基础一致
⑥ 做胶泥防水层 15 厘米,沉陷缝迎水面内填 15 厘米水泥砂浆,外侧用胶
⑦ 砌筑片石侧墙(外露面最好用块石)砌块石路缘石(缘石最好设计好尺寸,外露面细加工)
⑧ 清理进出口,放八字墙尺寸,用片石砌筑基础和墙身(外露面最好用块石砌筑)
⑨ 砌体砂浆达到设计号的 80%时挖土牛,并清理洞底铺砌基础
⑩ 洞底和进出口用片石铺砌
洞内部分可以在填土牛以前铺砌
台后和翼墙后一米内严禁用重型机械压实,可采纳人工、电动夯对称分层压实,压实度达 95%以上
按要求勾缝抹面
对于砌体要按时养生,保持砂浆湿润

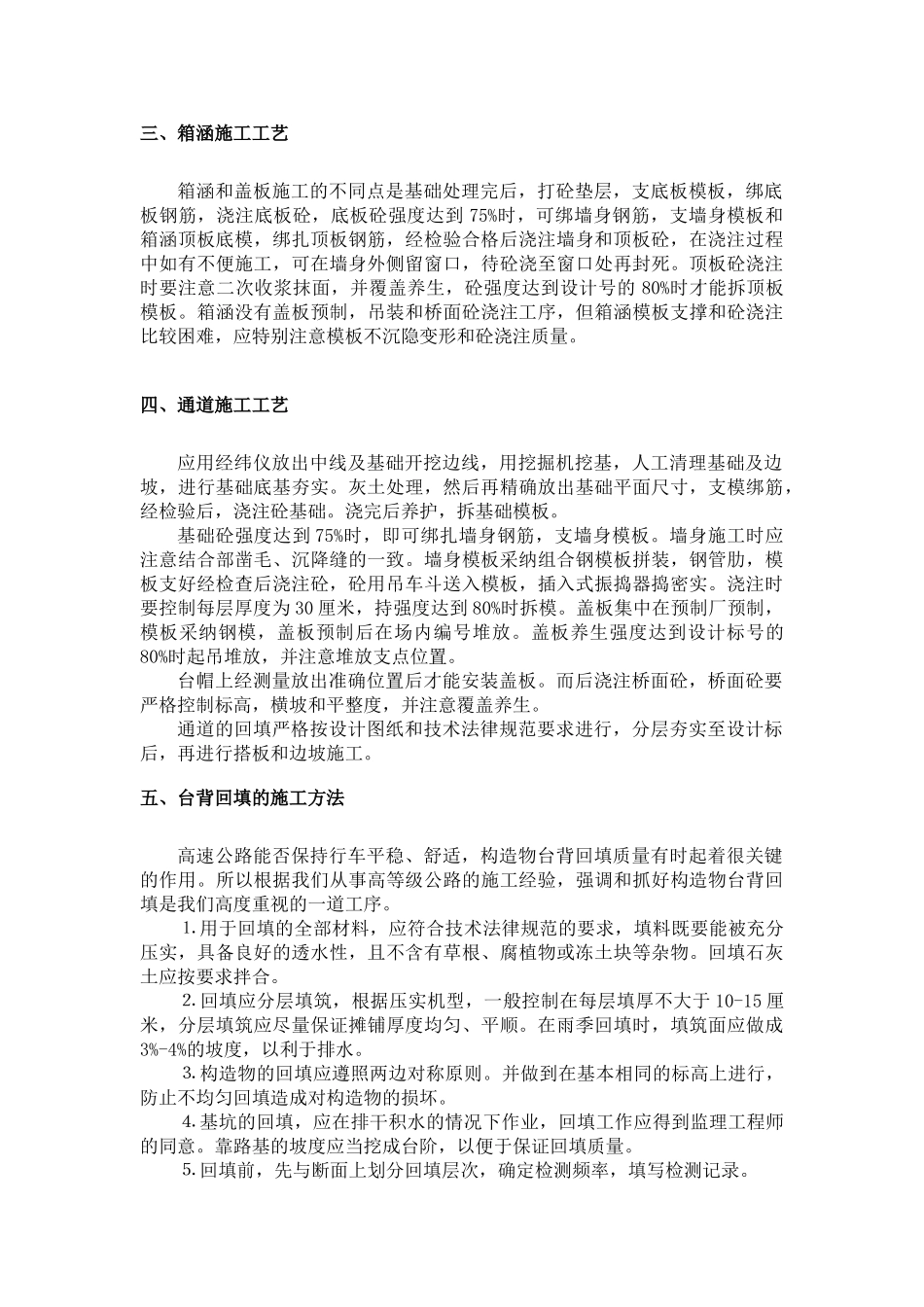

二、钢筋砼管涵施工工艺管涵施工前,首先用经纬仪放出轴线和基础开挖线,用人工或机械开挖,接近设计标高时,再用人工进行清理修整,然后进行基底处理
基础处理后,用经纬仪准确放出轴线,确定基础平面尺寸支基础模板,经轴线,标高检查无误后,浇注垫层砼
在基础施工时注意横坡和沉降缝的设置
然后养生、拆模
到一定强度采纳吊车安装涵管
安装涵管内径平顺,管身应与基础管座接触密实,使管受力均匀
管缝不大于 1 厘米,并用沥青麻絮填塞
管节沉降缝与基础沉降缝一致,应用沥青麻絮塞实
管外侧接缝应用 20 号砼箍缝并很好的养生
基础砼强度达到 80%时,支端墙模板,浇注砼
浇注砼时应注
