DB15/427─2025技术交底记录 C02-1-02-001第 1 页(共 3 页)工程名称鄂市东方路桥民工创业园区 13#楼交底日期2025 年 4 月 15 日施工单位东方华园建筑公司第二项目部分项工程名称混凝土工程交底提要材料要求、操作要点、质量标准、成品保护等一、设计要求垫层采纳 C10 混凝土,地圈梁采纳 C20 混凝土,地梁采纳 C30 混凝土,一至顶层梁采纳 C25 混凝土,构造柱、板、圈梁、楼梯采纳 C20 混凝土
二、材料要求1、水泥:进场时必须有质量证明书及复试试验报告
2、砂:宜粗砂或中砂,混凝土低于 C30 时,含泥量不大于 5%,高于 C30 时不大于 3%
3、石子:粒径 0
2cm,混凝土低于 C30 时含泥量不大于 2%,高于 C30 时不大于 1%
三、作业准备浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污清除洁净,并检查钢筋的水泥砂浆垫块是否垫好
如使用木模板时应浇水使模板湿润
柱子模板的扫除口应清除杂物及积水后再封闭
四、工艺流程作业准备→混凝土搅拌→混凝土运输→柱、梁、板、楼梯混凝土→浇筑与振捣→养护五、施工布署:1、施工准备:混凝土浇筑前模板、钢筋及管线办理完隐蔽、预检手续,经检查合格,验收完毕后监理工程师签批开灌令,浇筑混凝土马道搭设完毕,浇筑混凝土振捣棒、绝缘手套、雨鞋等个人防护用品准备齐全

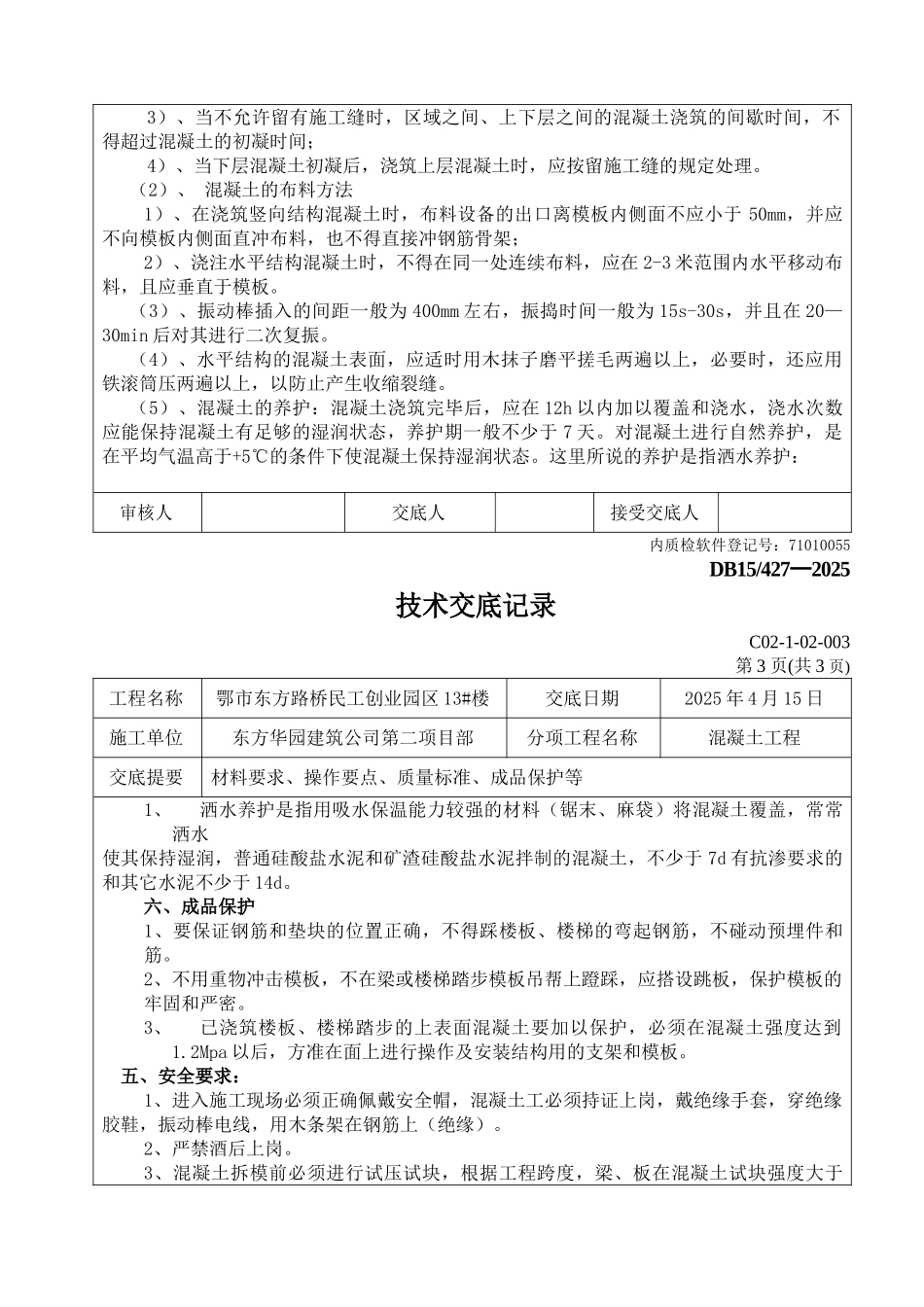

2、施工方法:审核人交底人接受交底人内质检软件登记号:71010055DB15/427─2025技术交底记录 C02-1-02-001第 2 页(共 3 页)工程名称鄂市东方路桥民工创业园区 13#楼交底日期2025 年 4 月 15 日施工单位东方华园建筑公司第二项目部分项工程名称混凝土工程交底提要材料要求、操作要点、质量标准、成品保护等(1)、现场搅拌混凝土的浇筑顺序:1)、当采纳吊车运送混凝土时,应由远而近浇筑;2)、在
