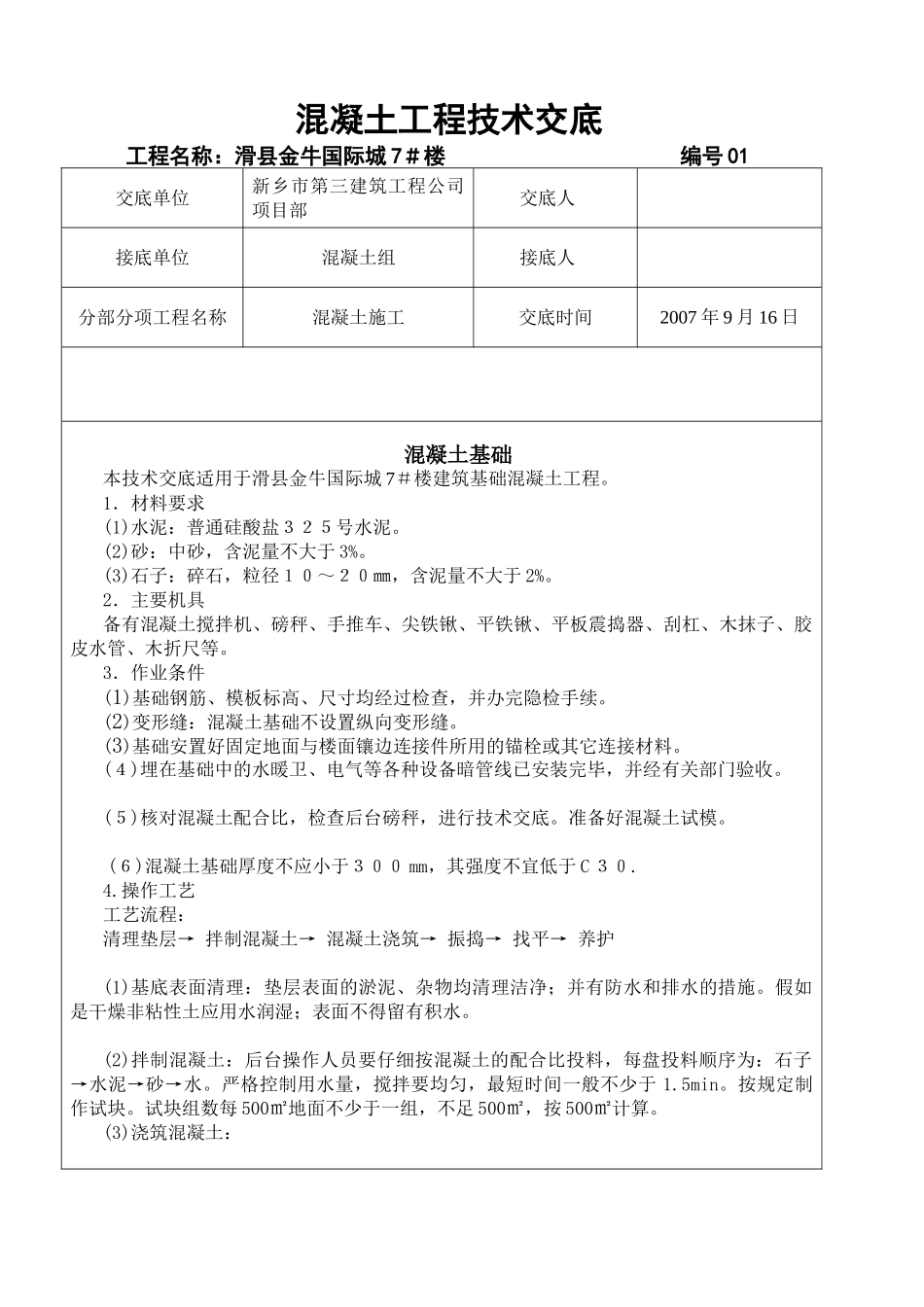

混凝土工程技术交底工程名称:滑县金牛国际城 7#楼 编号 01交底单位新乡市第三建筑工程公司项目部交底人接底单位混凝土组接底人分部分项工程名称混凝土施工交底时间2007 年 9 月 16 日混凝土基础本技术交底适用于滑县金牛国际城 7#楼建筑基础混凝土工程
1.材料要求(1)水泥:普通硅酸盐325号水泥
(2)砂:中砂,含泥量不大于 3%
(3)石子:碎石,粒径10~20㎜,含泥量不大于 2%
2.主要机具备有混凝土搅拌机、磅秤、手推车、尖铁锹、平铁锹、平板震捣器、刮杠、木抹子、胶皮水管、木折尺等
3.作业条件(1)基础钢筋、模板标高、尺寸均经过检查,并办完隐检手续
(2)变形缝:混凝土基础不设置纵向变形缝
(3)基础安置好固定地面与楼面镶边连接件所用的锚栓或其它连接材料
(4)埋在基础中的水暖卫、电气等各种设备暗管线已安装完毕,并经有关部门验收
(5)核对混凝土配合比,检查后台磅秤,进行技术交底
准备好混凝土试模
(6)混凝土基础厚度不应小于300 mm,其强度不宜低于 C 30
操作工艺工艺流程:清理垫层→ 拌制混凝土→ 混凝土浇筑→ 振捣→ 找平→ 养护(1)基底表面清理:垫层表面的淤泥、杂物均清理洁净;并有防水和排水的措施
假如是干燥非粘性土应用水润湿;表面不得留有积水
(2)拌制混凝土:后台操作人员要仔细按混凝土的配合比投料,每盘投料顺序为:石子→水泥→砂→水
严格控制用水量,搅拌要均匀,最短时间一般不少于 1
按规定制作试块
试块组数每 500㎡地面不少于一组,不足 500㎡,按 500㎡计算
(3)浇筑混凝土:1)浇筑混凝土一般从一端开始,或跳仓进行,并应连续浇筑
如连续进行面积较大时,应根据法律规范规定留置施工缝
2)混凝土浇筑后,及时振捣,在 2h 内必须振捣完毕
否则应按法律规范规定留置施工缝
(3)混凝土振捣:采纳平板式振捣器和插入式振捣
