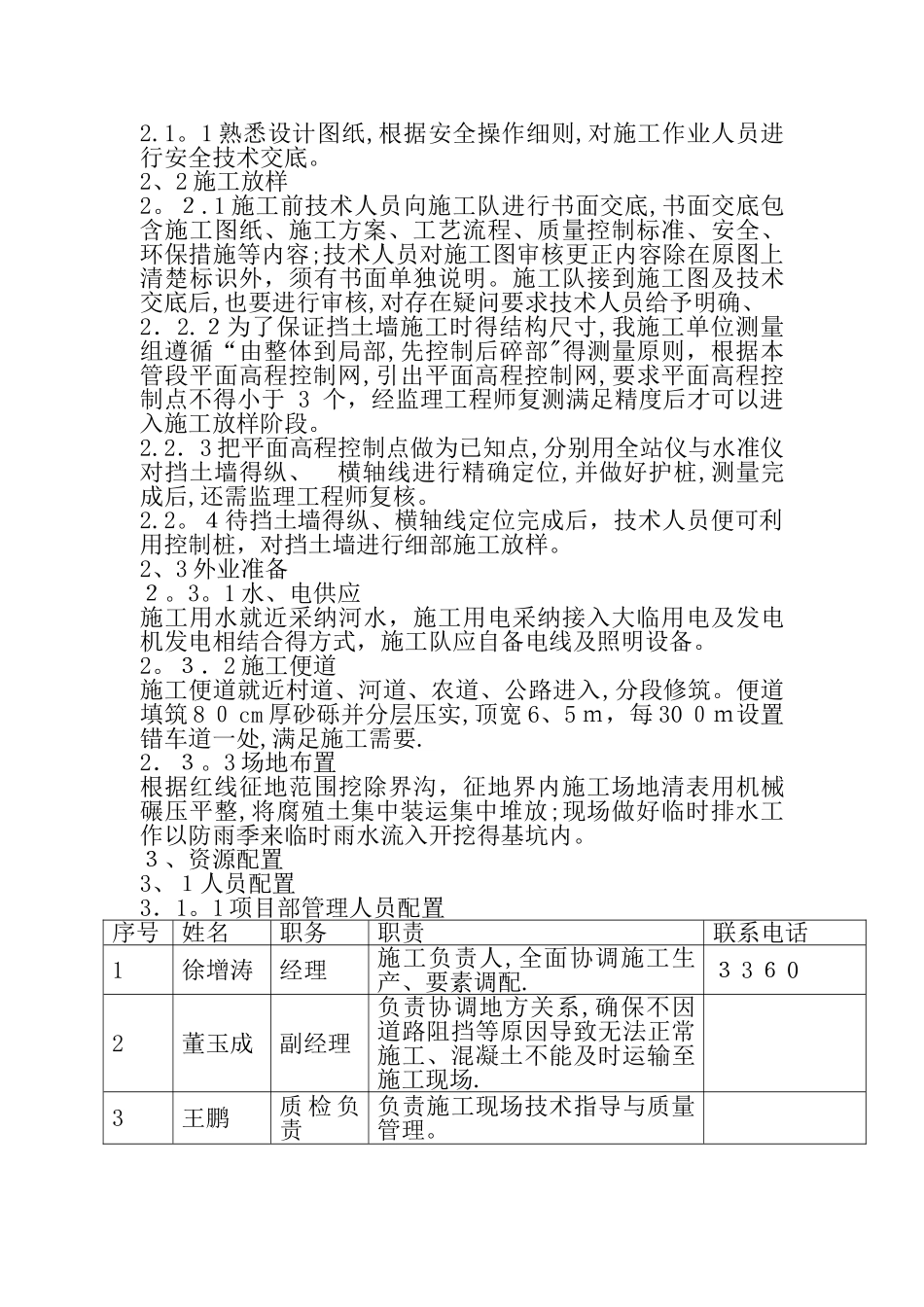

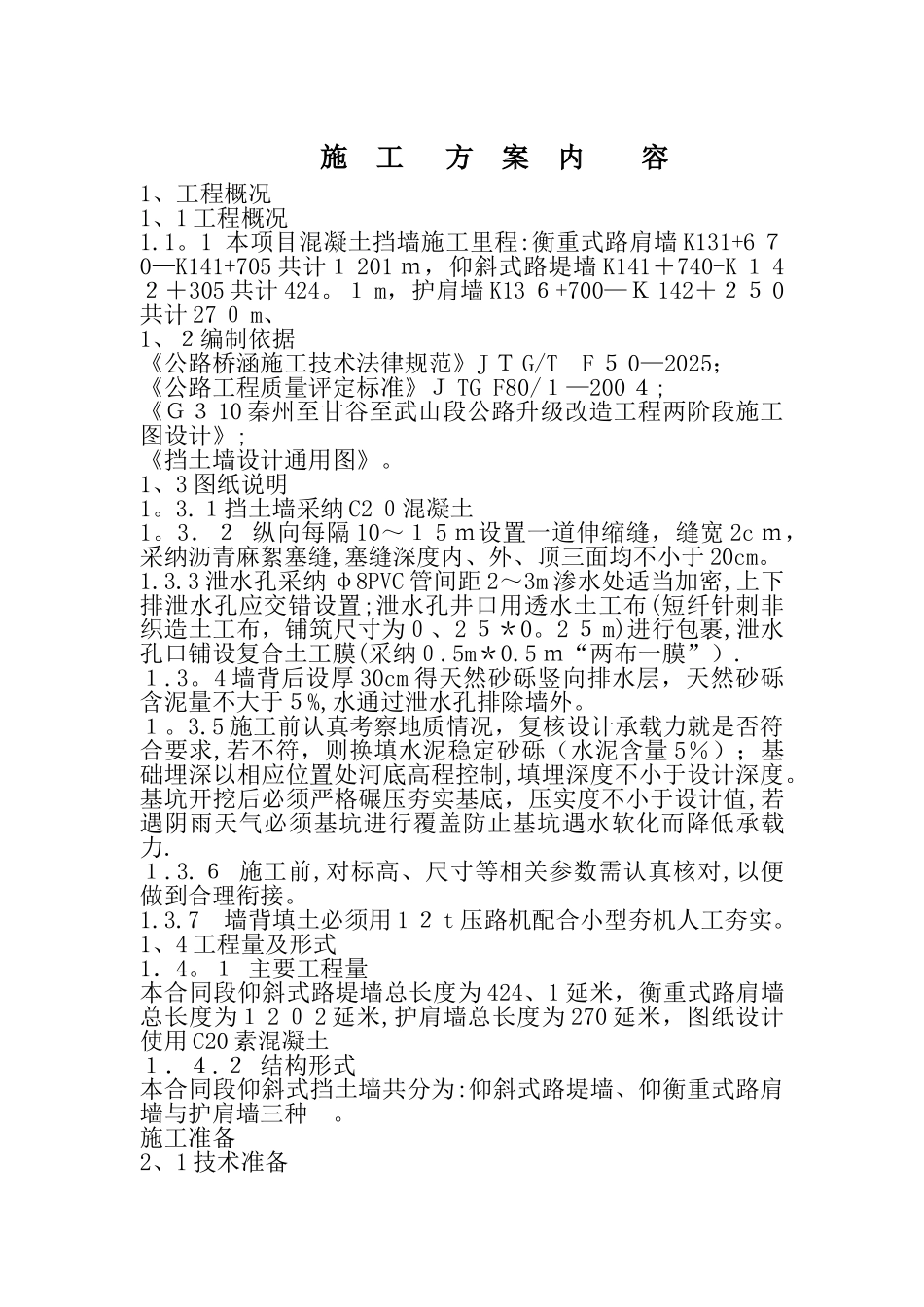

G 3 10线秦州至甘谷至武山段公路升级改造工程挡 土 墙 施 工 方 案江苏嘉隆工程建设有限公司 二○一五年 4 月施 工 方 案 内 容1、工程概况1、1 工程概况1
1 本项目混凝土挡墙施工里程:衡重式路肩墙 K131+6 70—K141+705 共计1 201 m,仰斜式路堤墙 K141+740-K 1 42+305 共计 424
1 m,护肩墙 K13 6+700—K 142+25 0共计 27 0 m、1、2编制依据《公路桥涵施工技术法律规范》J T G/T F 5 0—2025;《公路工程质量评定标准》J TG F80/1—200 4;《G3 10 秦州至甘谷至武山段公路升级改造工程两阶段施工图设计》;《挡土墙设计通用图》
1、3 图纸说明1
1挡土墙采纳 C2 0混凝土1
3.2 纵向每隔 10~1 5 m设置一道伸缩缝,缝宽 2c m,采纳沥青麻絮塞缝,塞缝深度内、外、顶三面均不小于 20cm
3 泄水孔采纳 φ8PVC 管间距 2~3m 渗水处适当加密,上下排泄水孔应交错设置;泄水孔井口用透水土工布(短纤针刺非织造土工布,铺筑尺寸为0、2 5*0
2 5 m)进行包裹,泄水孔口铺设复合土工膜(采纳0
5 m“两布一膜”)
4 墙背后设厚 30cm 得天然砂砾竖向排水层,天然砂砾含泥量不大于5%,水通过泄水孔排除墙外
5 施工前认真考察地质情况,复核设计承载力就是否符合要求,若不符,则换填水泥稳定砂砾(水泥含量 5%);基础埋深以相应位置处河底高程控制,填埋深度不小于设计深度
基坑开挖后必须严格碾压夯实基底,压实度不小于设计值,若遇阴雨天气必须基坑进行覆盖防止基坑遇水软化而降低承载力
6 施工前,对标高、尺寸等相关参数需认真核对,以便做到合理衔接
7 墙背填土必须用 1 2 t 压路机配合小型夯机人
