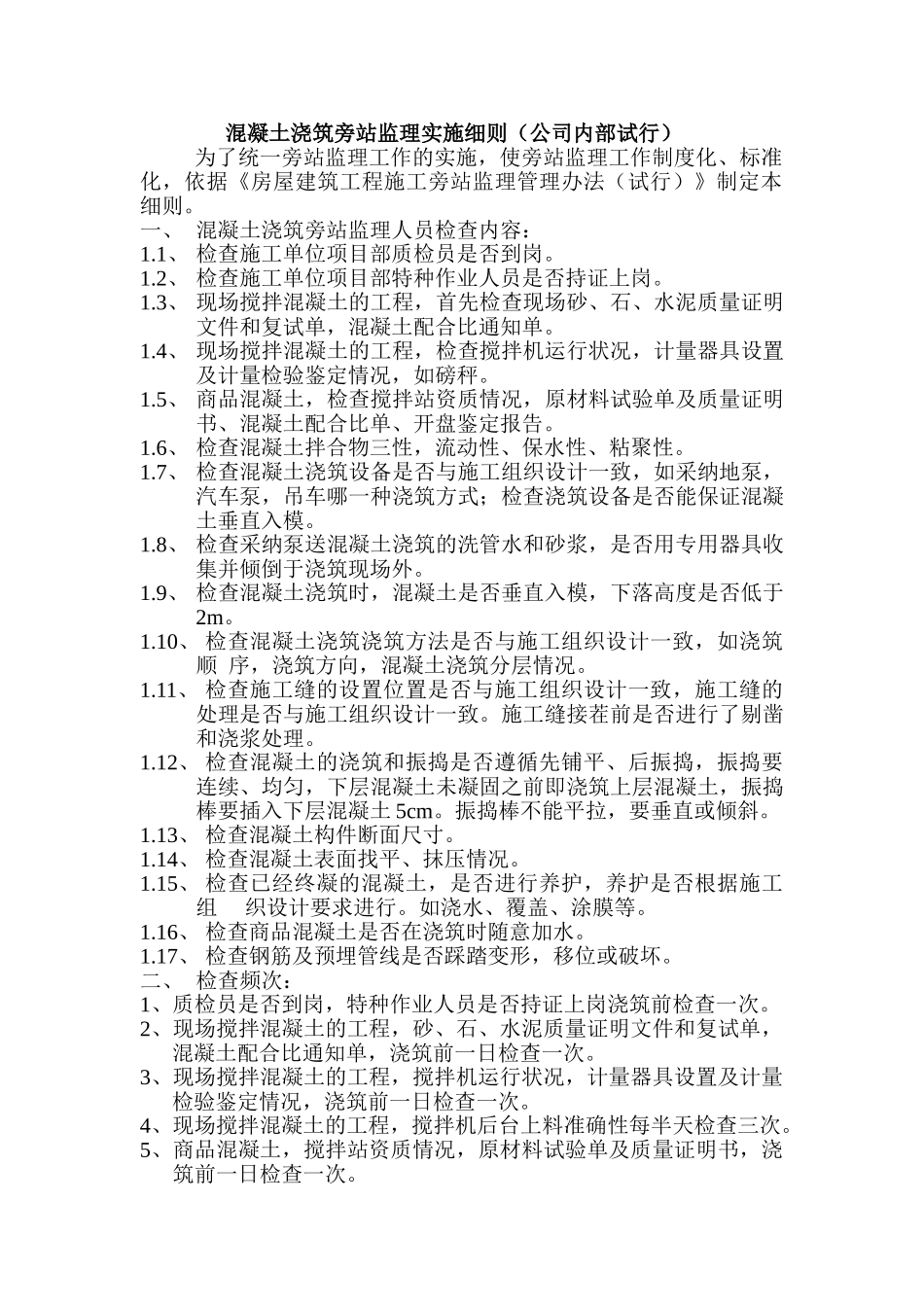

混凝土浇筑旁站监理实施细则(公司内部试行)为了统一旁站监理工作的实施,使旁站监理工作制度化、标准化,依据《房屋建筑工程施工旁站监理管理办法(试行)》制定本细则
一、 混凝土浇筑旁站监理人员检查内容:1
1、 检查施工单位项目部质检员是否到岗
2、 检查施工单位项目部特种作业人员是否持证上岗
3、 现场搅拌混凝土的工程,首先检查现场砂、石、水泥质量证明文件和复试单,混凝土配合比通知单
4、 现场搅拌混凝土的工程,检查搅拌机运行状况,计量器具设置及计量检验鉴定情况,如磅秤
5、 商品混凝土,检查搅拌站资质情况,原材料试验单及质量证明书、混凝土配合比单、开盘鉴定报告
6、 检查混凝土拌合物三性,流动性、保水性、粘聚性
7、 检查混凝土浇筑设备是否与施工组织设计一致,如采纳地泵,汽车泵,吊车哪一种浇筑方式;检查浇筑设备是否能保证混凝土垂直入模
8、 检查采纳泵送混凝土浇筑的洗管水和砂浆,是否用专用器具收集并倾倒于浇筑现场外
9、 检查混凝土浇筑时,混凝土是否垂直入模,下落高度是否低于 2m
10、 检查混凝土浇筑浇筑方法是否与施工组织设计一致,如浇筑顺 序,浇筑方向,混凝土浇筑分层情况
11、 检查施工缝的设置位置是否与施工组织设计一致,施工缝的处理是否与施工组织设计一致
施工缝接茬前是否进行了剔凿和浇浆处理
12、 检查混凝土的浇筑和振捣是否遵循先铺平、后振捣,振捣要连续、均匀,下层混凝土未凝固之前即浇筑上层混凝土,振捣棒要插入下层混凝土 5cm
振捣棒不能平拉,要垂直或倾斜
13、 检查混凝土构件断面尺寸
14、 检查混凝土表面找平、抹压情况
15、 检查已经终凝的混凝土,是否进行养护,养护是否根据施工组 织设计要求进行
如浇水、覆盖、涂膜等
16、 检查商品混凝土是否在浇筑时随意加水
17、 检查钢筋及预埋管线是
