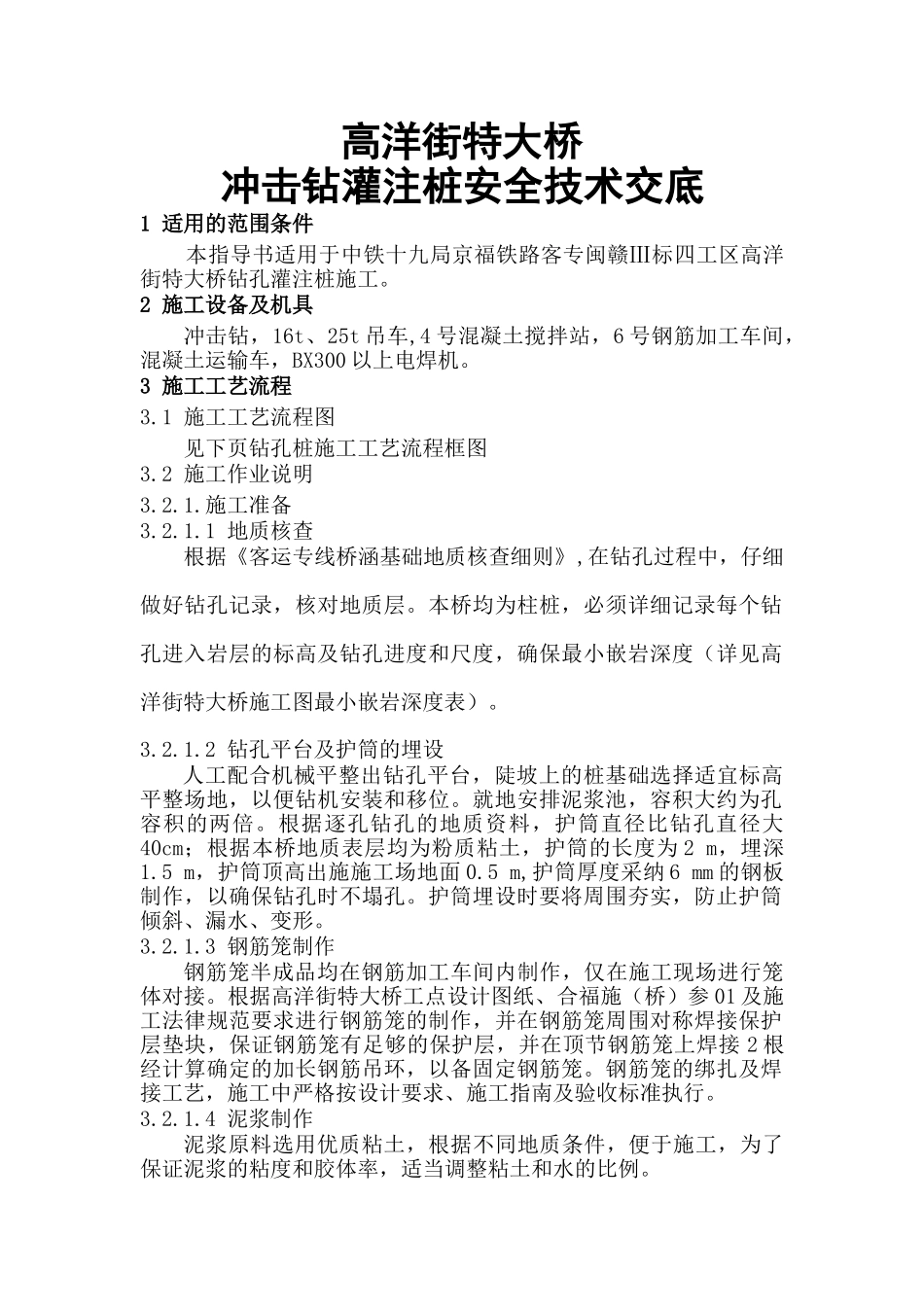

高洋街特大桥冲击钻灌注桩安全技术交底1 适用的范围条件 本指导书适用于中铁十九局京福铁路客专闽赣Ⅲ标四工区高洋街特大桥钻孔灌注桩施工
2 施工设备及机具冲击钻,16t、25t 吊车,4 号混凝土搅拌站,6 号钢筋加工车间,混凝土运输车,BX300 以上电焊机
3 施工工艺流程3
1 施工工艺流程图见下页钻孔桩施工工艺流程框图3
2 施工作业说明3
1 地质核查根据《客运专线桥涵基础地质核查细则》,在钻孔过程中,仔细做好钻孔记录,核对地质层
本桥均为柱桩,必须详细记录每个钻孔进入岩层的标高及钻孔进度和尺度,确保最小嵌岩深度(详见高洋街特大桥施工图最小嵌岩深度表)
2 钻孔平台及护筒的埋设人工配合机械平整出钻孔平台,陡坡上的桩基础选择适宜标高平整场地,以便钻机安装和移位
就地安排泥浆池,容积大约为孔容积的两倍
根据逐孔钻孔的地质资料,护筒直径比钻孔直径大40cm;根据本桥地质表层均为粉质粘土,护筒的长度为 2 m,埋深1
5 m,护筒顶高出施施工场地面 0
5 m,护筒厚度采纳 6 mm 的钢板制作,以确保钻孔时不塌孔
护筒埋设时要将周围夯实,防止护筒倾斜、漏水、变形
3 钢筋笼制作钢筋笼半成品均在钢筋加工车间内制作,仅在施工现场进行笼体对接
根据高洋街特大桥工点设计图纸、合福施(桥)参 01 及施工法律规范要求进行钢筋笼的制作,并在钢筋笼周围对称焊接保护层垫块,保证钢筋笼有足够的保护层,并在顶节钢筋笼上焊接 2 根经计算确定的加长钢筋吊环,以备固定钢筋笼
钢筋笼的绑扎及焊接工艺,施工中严格按设计要求、施工指南及验收标准执行

4 泥浆制作泥浆原料选用优质粘土,根据不同地质条件,便于施工,为了保证泥浆的粘度和胶体率,适当调整粘土和水的比例
泥浆指标:泥浆比重:砂黏土、大漂石、卵石层取 1
3,岩石取 1
