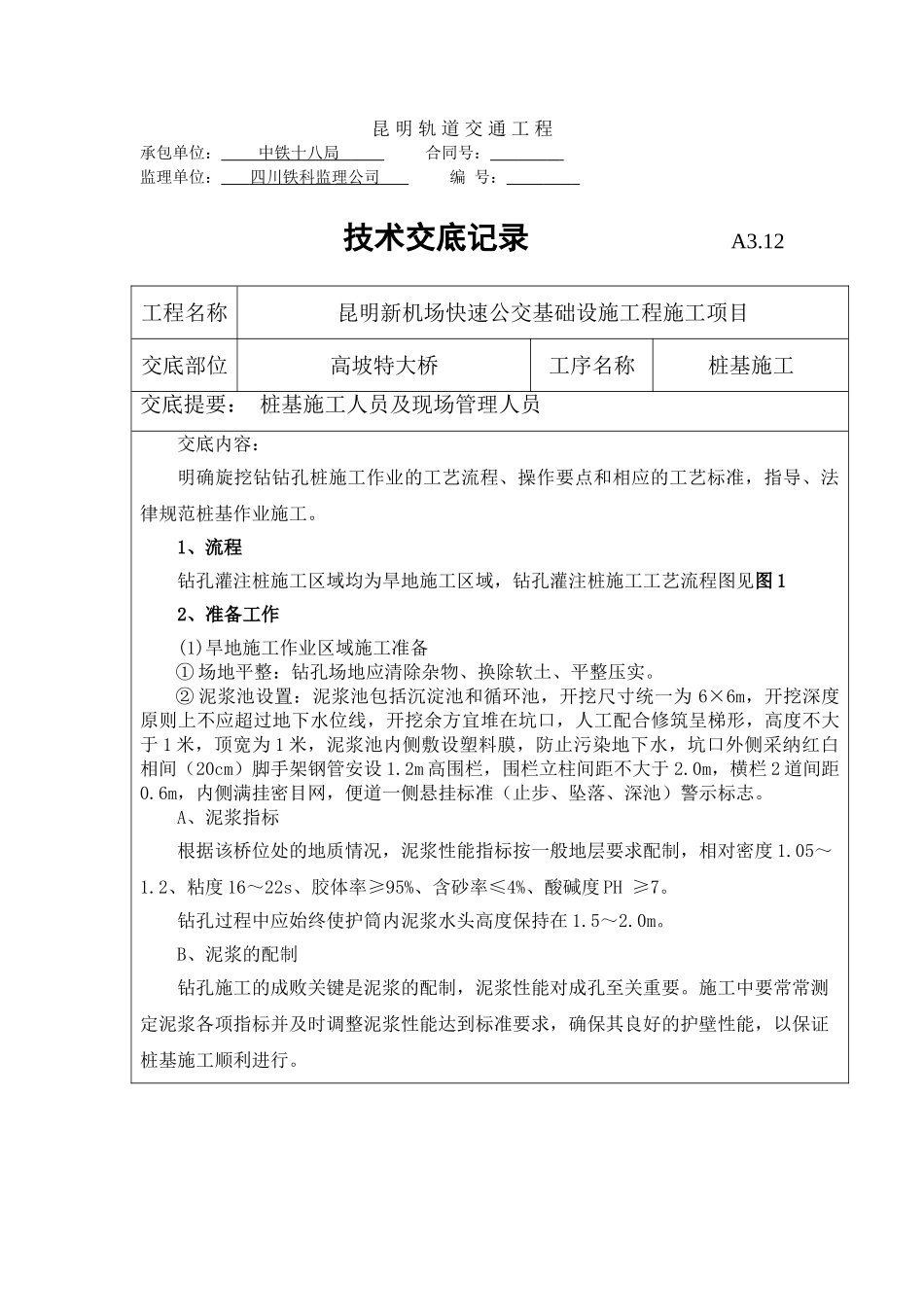

昆 明 轨 道 交 通 工 程承包单位: 中铁十八局 合同号: 监理单位: 四川铁科监理公司 编 号: 技术交底记录 A3
12工程名称昆明新机场快速公交基础设施工程施工项目交底部位高坡特大桥工序名称桩基施工交底提要: 桩基施工人员及现场管理人员交底内容:明确旋挖钻钻孔桩施工作业的工艺流程、操作要点和相应的工艺标准,指导、法律规范桩基作业施工
1、流程钻孔灌注桩施工区域均为旱地施工区域,钻孔灌注桩施工工艺流程图见图 12、准备工作(1)旱地施工作业区域施工准备① 场地平整:钻孔场地应清除杂物、换除软土、平整压实
② 泥浆池设置:泥浆池包括沉淀池和循环池,开挖尺寸统一为 6×6m,开挖深度原则上不应超过地下水位线,开挖余方宜堆在坑口,人工配合修筑呈梯形,高度不大于 1 米,顶宽为 1 米,泥浆池内侧敷设塑料膜,防止污染地下水,坑口外侧采纳红白相间(20cm)脚手架钢管安设 1
2m 高围栏,围栏立柱间距不大于 2
0m,横栏 2 道间距0
6m,内侧满挂密目网,便道一侧悬挂标准(止步、坠落、深池)警示标志
A、泥浆指标根据该桥位处的地质情况,泥浆性能指标按一般地层要求配制,相对密度 1
2、粘度 16~22s、胶体率≥95%、含砂率≤4%、酸碱度 PH ≥7
钻孔过程中应始终使护筒内泥浆水头高度保持在 1
B、泥浆的配制钻孔施工的成败关键是泥浆的配制,泥浆性能对成孔至关重要
施工中要常常测定泥浆各项指标并及时调整泥浆性能达到标准要求,确保其良好的护壁性能,以保证桩基施工顺利进行

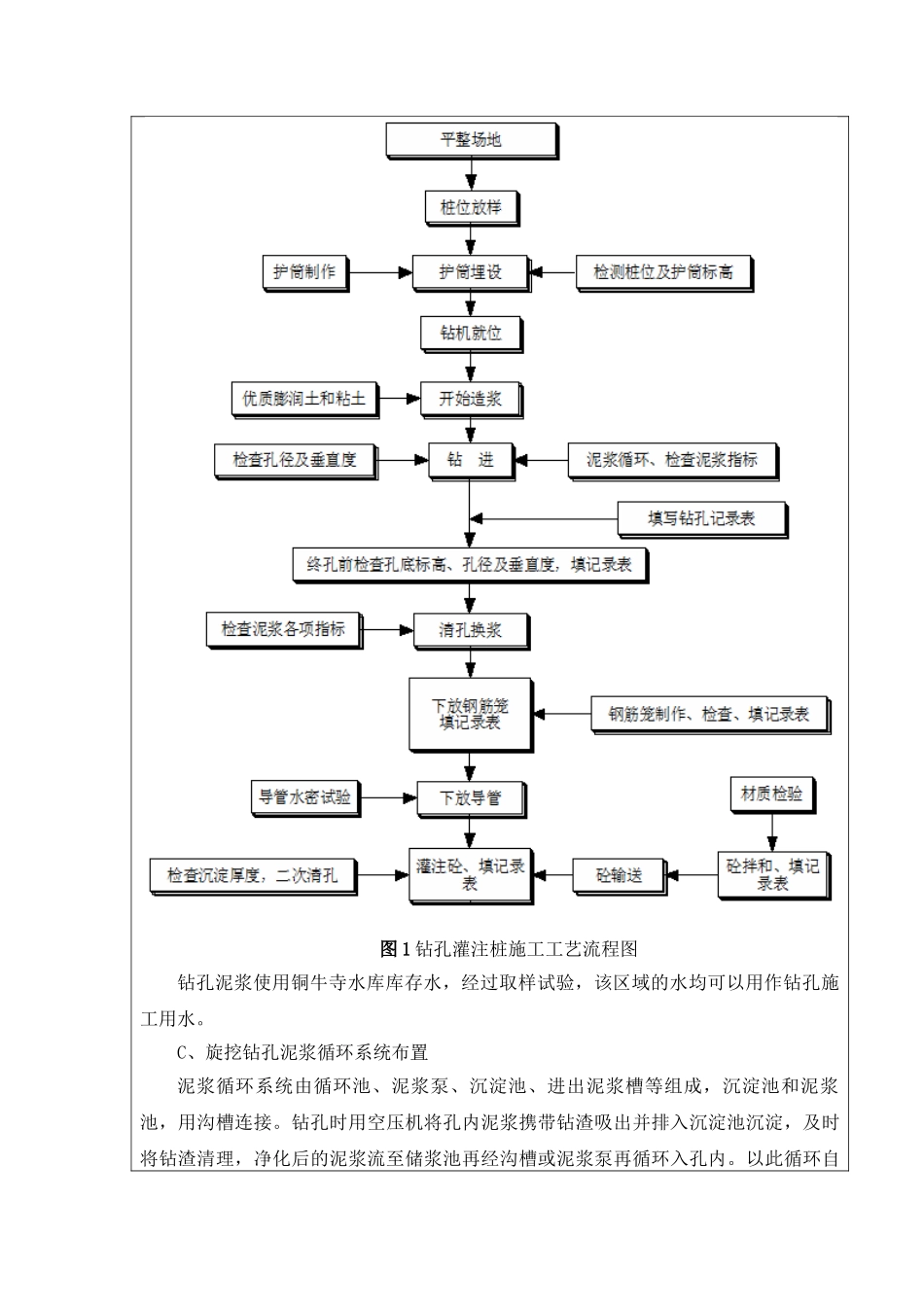

图 1 钻孔灌注桩施工工艺流程图钻孔泥浆使用铜牛寺水库库存水,经过取样试验,该区域的水均可以用作钻孔施工用水
C、旋挖钻孔泥浆循环系统布置泥浆循环系统由循环池、泥浆泵、沉淀池、进出泥浆槽等组成,沉淀池和泥浆池,用沟槽连接
钻孔时用空压机将孔内泥浆携带钻渣吸出并排入沉淀池沉淀,及
