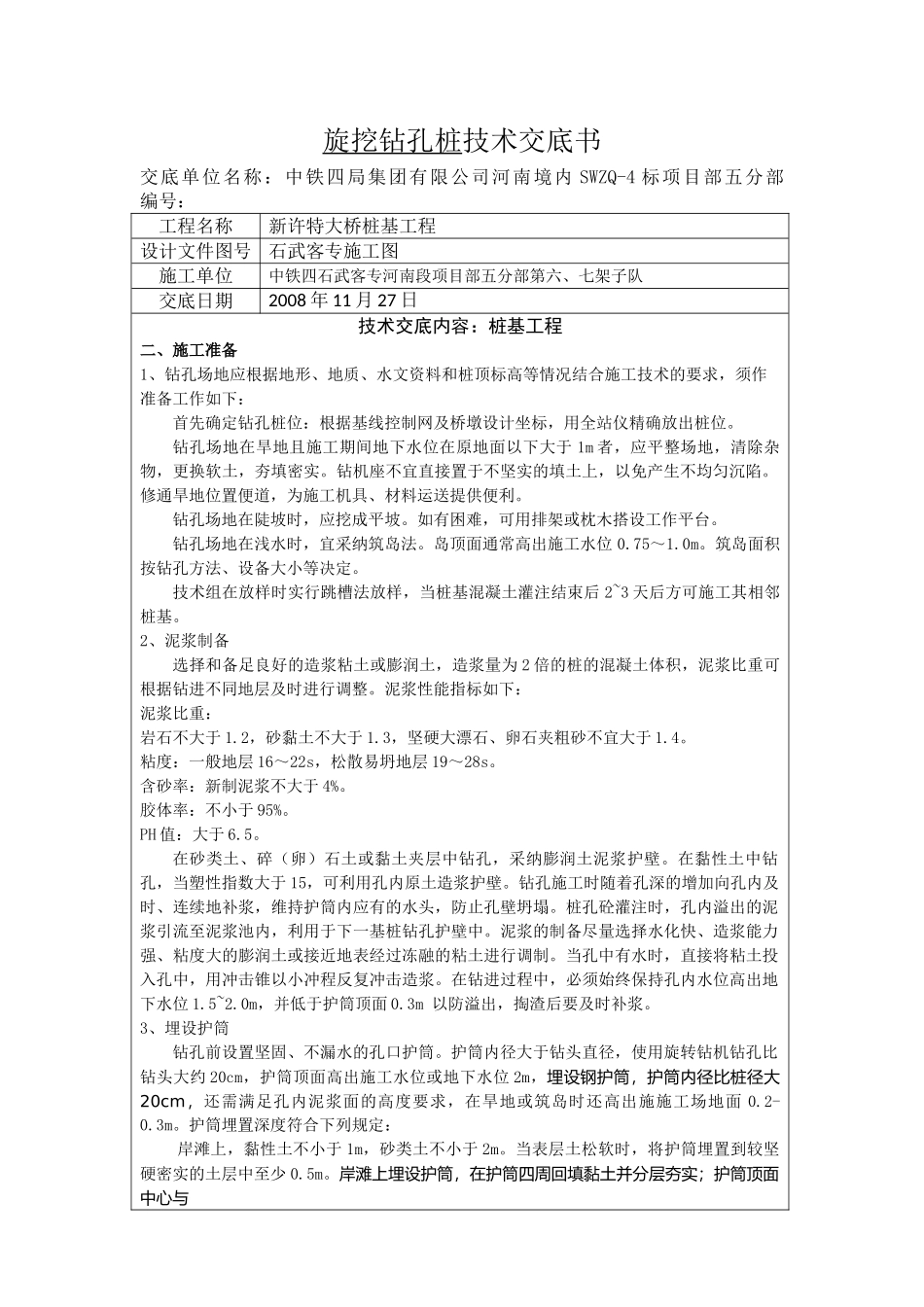

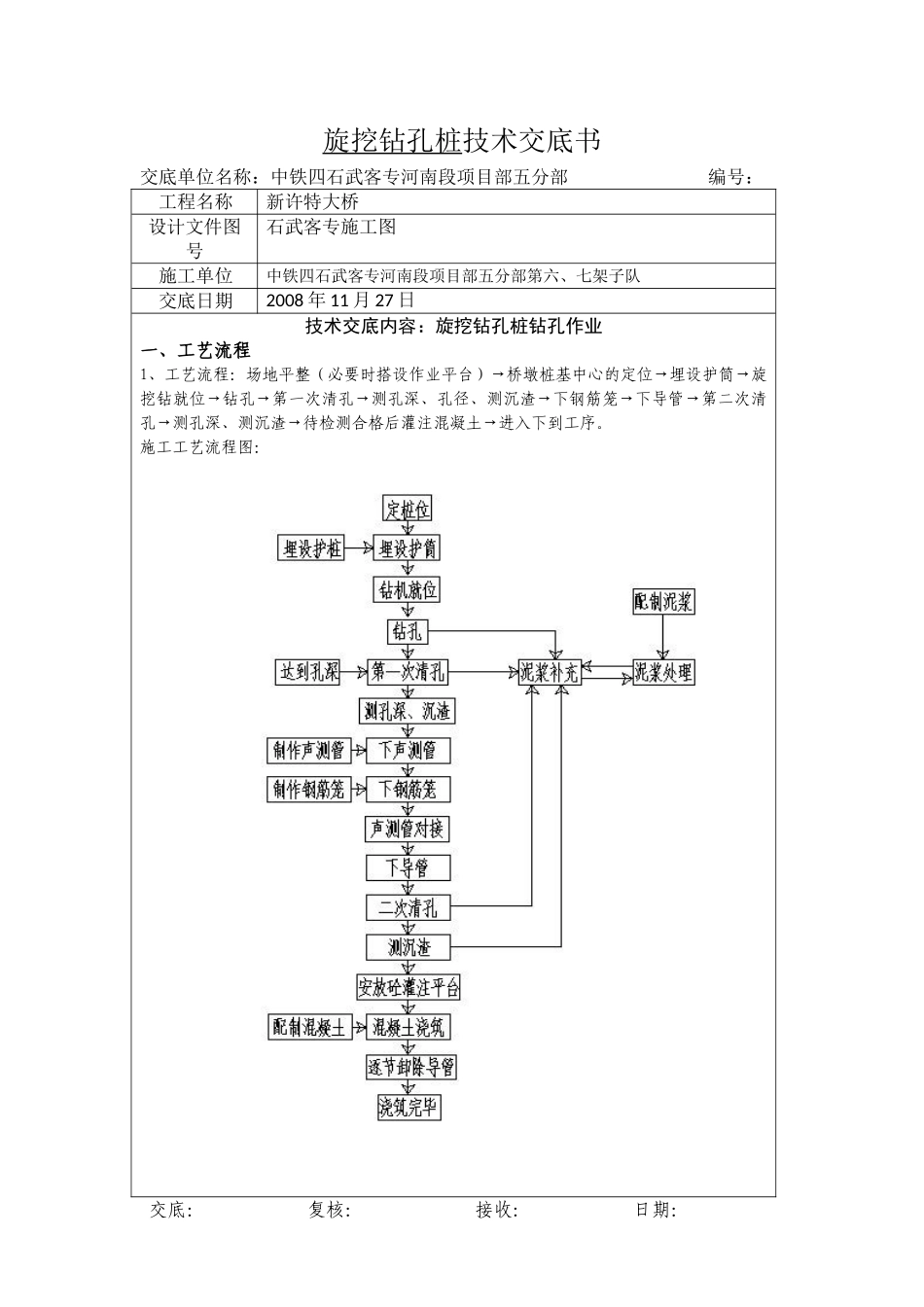

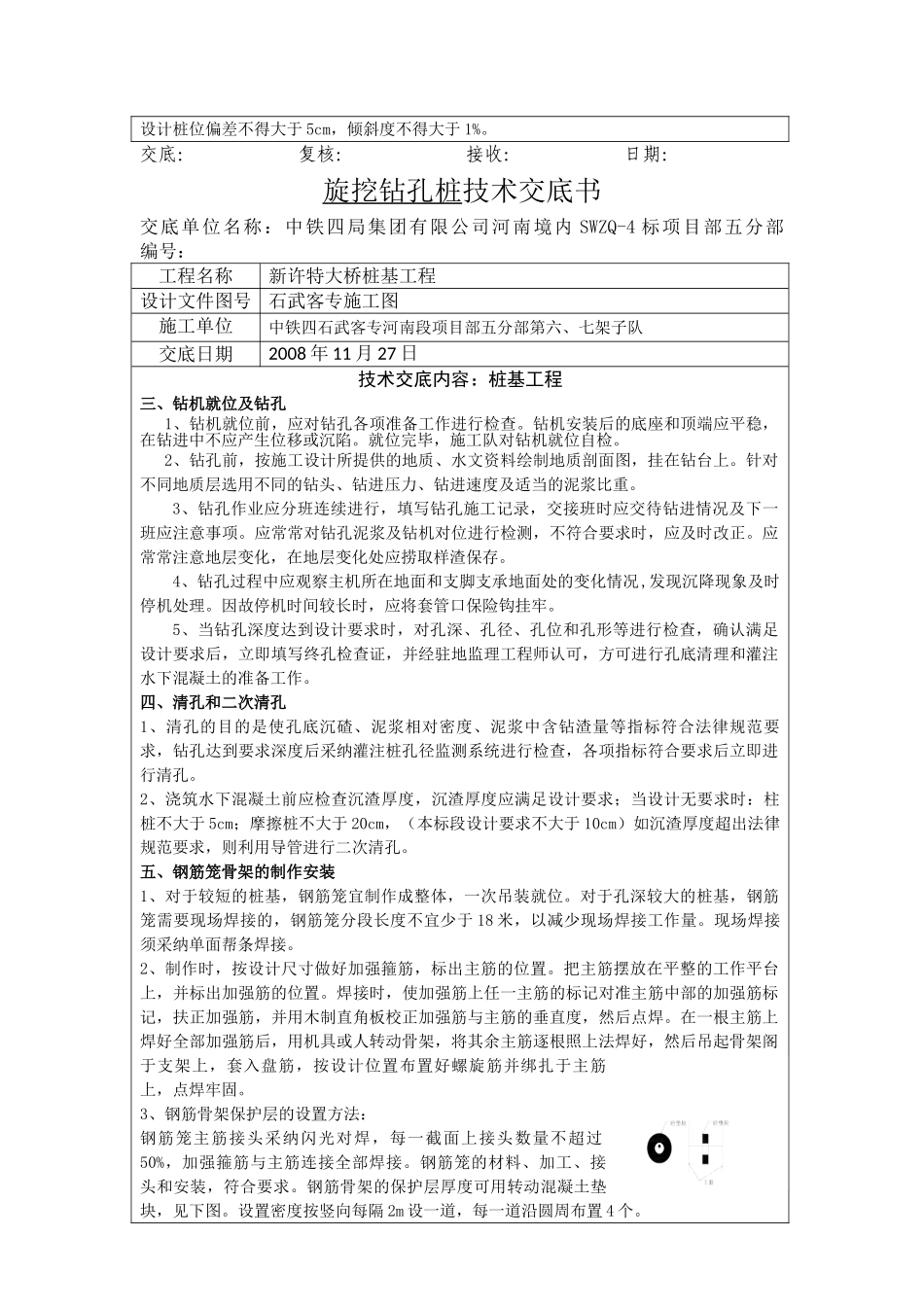

旋挖钻孔桩技术交底书交底单位名称:中铁四石武客专河南段项目部五分部 编号:工程名称新许特大桥设计文件图号石武客专施工图施工单位中铁四石武客专河南段项目部五分部第六、七架子队交底日期2008 年 11 月 27 日技术交底内容:旋挖钻孔桩钻孔作业一、工艺流程1、工艺流程:场地平整(必要时搭设作业平台)→桥墩桩基中心的定位→埋设护筒→旋挖钻就位→钻孔→第一次清孔→测孔深、孔径、测沉渣→下钢筋笼→下导管→第二次清孔→测孔深、测沉渣→待检测合格后灌注混凝土→进入下到工序。施工工艺流程图:交底: 复核: 接收: 日期:旋挖钻孔桩技术交底书交底单位名称:中铁四局集团有限公司河南境内 SWZQ-4 标项目部五分部 编号:工程名称新许特大桥桩基工程设计文件图号石武客专施工图施工单位中铁四石武客专河南段项目部五分部第六、七架子队交底日期2008 年 11 月 27 日技术交底内容:桩基工程二、施工准备 1、钻孔场地应根据地形、地质、水文资料和桩顶标高等情况结合施工技术的要求,须作准备工作如下:首先确定钻孔桩位:根据基线控制网及桥墩设计坐标,用全站仪精确放出桩位。钻孔场地在旱地且施工期间地下水位在原地面以下大于 1m 者,应平整场地,清除杂物,更换软土,夯填密实。钻机座不宜直接置于不坚实的填土上,以免产生不均匀沉陷。修通旱地位置便道,为施工机具、材料运送提供便利。钻孔场地在陡坡时,应挖成平坡。如有困难,可用排架或枕木搭设工作平台。钻孔场地在浅水时,宜采纳筑岛法。岛顶面通常高出施工水位 0.75~1.0m。筑岛面积按钻孔方法、设备大小等决定。技术组在放样时实行跳槽法放样,当桩基混凝土灌注结束后 2~3 天后方可施工其相邻桩基。2、泥浆制备 选择和备足良好的造浆粘土或膨润土,造浆量为 2 倍的桩的混凝土体积,泥浆比重可根据钻进不同地层及时进行调整。泥浆性能指标如下:泥浆比重:岩石不大于 1.2,砂黏土不大于 1.3,坚硬大漂石、卵石夹粗砂不宜大于 1.4。粘度:一般地层 16~22s,松散易坍地层 19~28s。含砂率:新制泥浆不大于 4%。胶体率:不小于 95%。PH 值:大于 6.5。在砂类土、碎(卵)石土或黏土夹层中钻孔,采纳膨润土泥浆护壁。在黏性土中钻孔,当塑性指数大于 15,可利用孔内原土造浆护壁。钻孔施工时随着孔深的增加向孔内及时、连续地补浆,维持护筒内应有的水头,防止孔壁坍塌。桩孔砼灌注时,孔内溢出的泥浆引流至泥浆池内,利用于下一基桩钻孔护...
