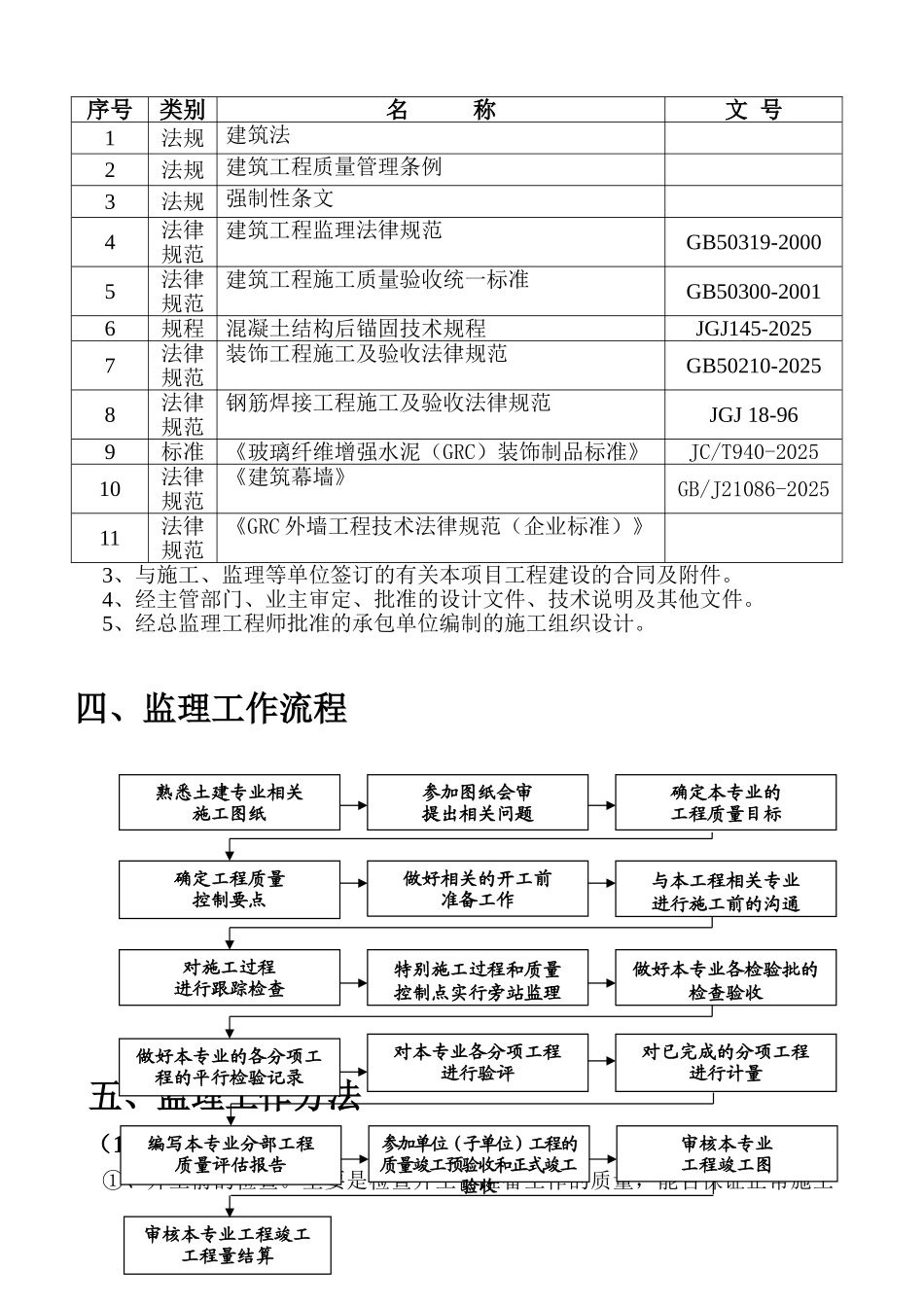

瑶海商务广场 GRC 工程监理实施细则 建 设 单 位:合肥荣昌房地产开发有限公司施 工 单 位:安徽华力建筑集团公司编 制: 总监理工 程 师: 合肥市南巽工程建设监理有限责任公司二 0 0 九年四月二十四日监 理 实 施 细 则一、工程概况1、工程名称:瑶海商务广场项目2、工程地点:工程位于胜利路与明光路交口处3、工程范围及特点:总建筑面积:63272 平方米本工程采纳钢筋砼桩基础,结构均为剪力墙结构。该 工 程 外 墙 局 部 采 纳 GRC 装 饰 线 条 , 线 条 突 出 外 墙 分 别 为 150-480mm,线条高度超过屋面,GRC 线条和外墙的连接方式主要是焊接和化学螺栓以及钢架,GRC 线条上预埋钢筋和墙体上的预埋钢板或者墙体主筋焊接;突出外墙超过 400mm 的 GRC 线条均增加背覆钢架和 GRC 主筋焊接。本细则就是针对该 GRC 施工方案编制的。本工程设计使用年限 50 年;建筑结构安全等级为二级;建筑抗震设防类别为丙类,抗震设防烈度为 7 度;耐火等级二级;屋面防水等级Ⅱ级。4、质量目标:单体工程确保一次性合格。5、计划工期:92 天6、工程投资:148 万元(估算)7、建设单位:合肥荣昌房地产开发有限公司8、监理单位:合肥市南巽工程建设监理有限责任公司9、设计单位:安徽省建筑科学讨论设计院10、地质勘察单位:安徽工程勘查院11、施工单位:安徽华力建筑集团公司 二、监理范围和目标1、监理工作范围、内容:工程施工阶段的监督和管理。接受建设单位的委托,依据国家有关工程建设监理的有关规定及监理合同中约定的授权范围和设计文件规定的工程建设内容,包括 GRC 安装工程。代表建设单位对工程的进度、质量、投资、安全实施控制,并对合同执行、信息进行监督、管理,同时积极协调工程建设各方主体之间的协调活动。2、监理工作目标质量控制目标:根据建筑工程施工质量验收法律规范和标准,及省市质量部门有关规定,质量目标按合格标准控制验收。进度控制目标:进度按工期 92 天为控制目标。投资控制目标:监理范围内的投资额约 148 万元人民币;工程变更控制在工程投资的 10%范围内。施工过程中,各施工单位按施工承包合同规定的付款方式,由监理进行计量支付(核实工程量,签发支付凭证)。工程竣工结算时,负责送审计前的审前核定工作。安全控制目标:严格审查施工图纸及施工单位报审的安全施工有关文件,将工程安全和施工安全事故控制到最低点,杜绝死亡事故的发生。...
