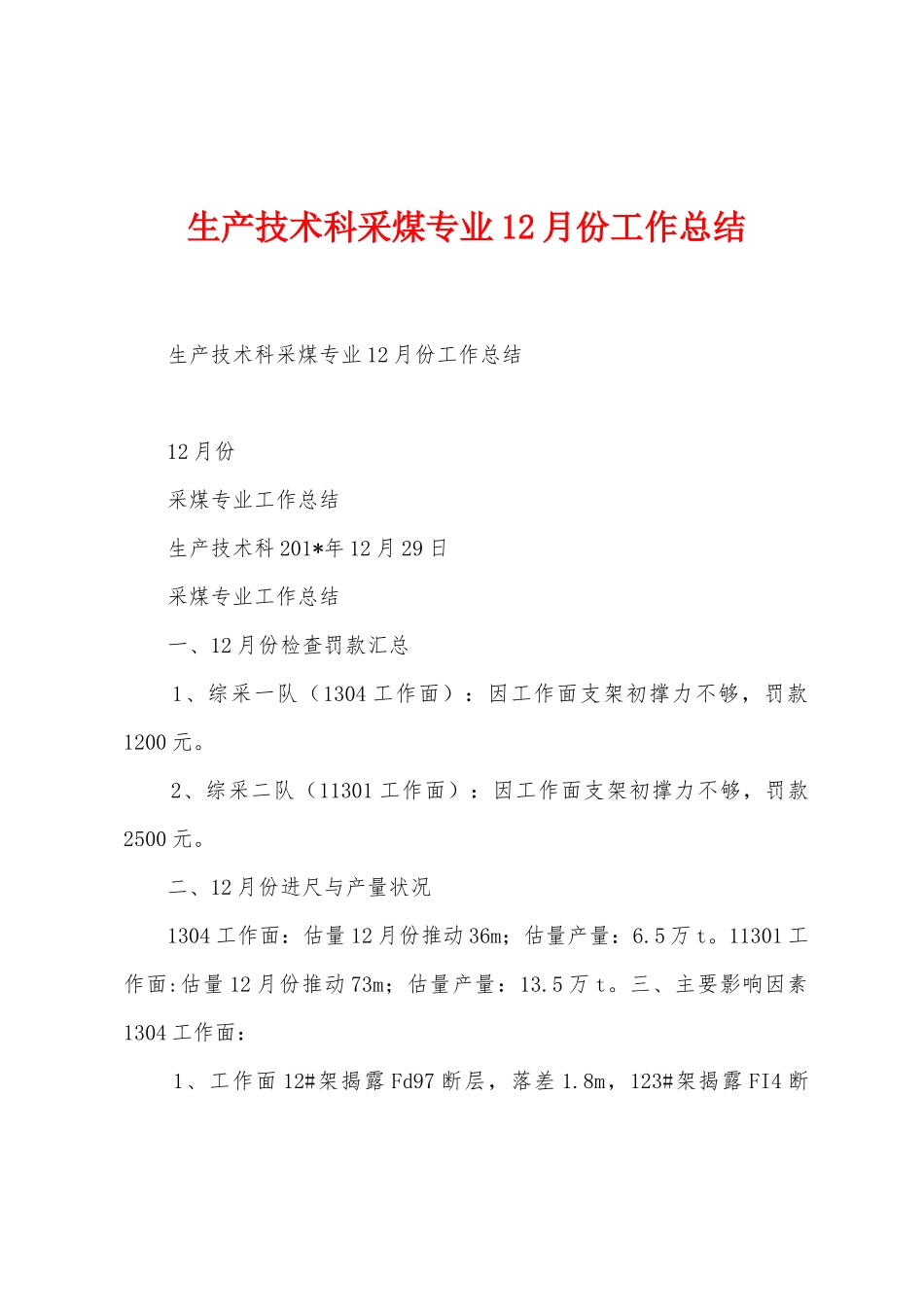

生产技术科采煤专业 12 月份工作总结 生产技术科采煤专业 12 月份工作总结 12 月份 采煤专业工作总结 生产技术科 201*年 12 月 29 日 采煤专业工作总结 一、12 月份检查罚款汇总 1、综采一队(1304 工作面):因工作面支架初撑力不够,罚款1200 元
2、综采二队(11301 工作面):因工作面支架初撑力不够,罚款2500 元
二、12 月份进尺与产量状况 1304 工作面:估量 12 月份推动 36m;估量产量:6
11301 工作面:估量 12 月份推动 73m;估量产量:13

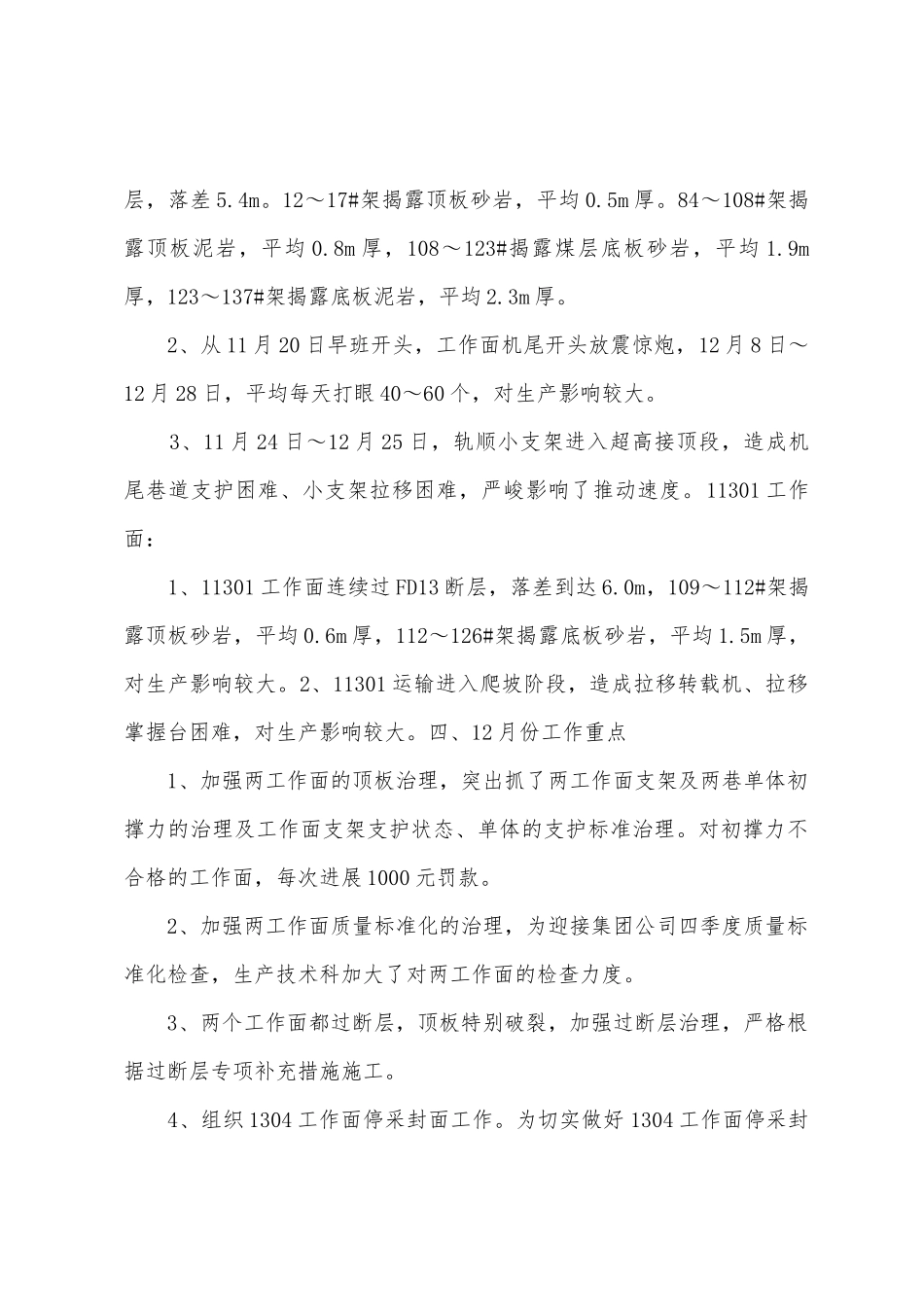

三、主要影响因素1304 工作面: 1、工作面 12#架揭露 Fd97 断层,落差 1
8m,123#架揭露 FI4 断层,落差 5
12~17#架揭露顶板砂岩,平均 0
84~108#架揭露顶板泥岩,平均 0
8m 厚,108~123#揭露煤层底板砂岩,平均 1
9m厚,123~137#架揭露底板泥岩,平均 2
2、从 11 月 20 日早班开头,工作面机尾开头放震惊炮,12 月 8 日~12 月 28 日,平均每天打眼 40~60 个,对生产影响较大
3、11 月 24 日~12 月 25 日,轨顺小支架进入超高接顶段,造成机尾巷道支护困难、小支架拉移困难,严峻影响了推动速度
11301 工作面: 1、11301 工作面连续过 FD13 断层,落差到达 6
0m,109~112#架揭露顶板砂岩,平均 0
6m 厚,112~126#架揭露底板砂岩,平均 1
5m 厚,对生产影响较大
2、11301 运输进入爬坡阶段,造成拉移转载机、拉移掌握台困难,对生产影响较大
四、12 月份工作重点 1、加强两工作面的顶板治理,突出抓了两工作面支架及两巷单体初撑力的治理及工作面支架支护状态、单体的支护标准治理

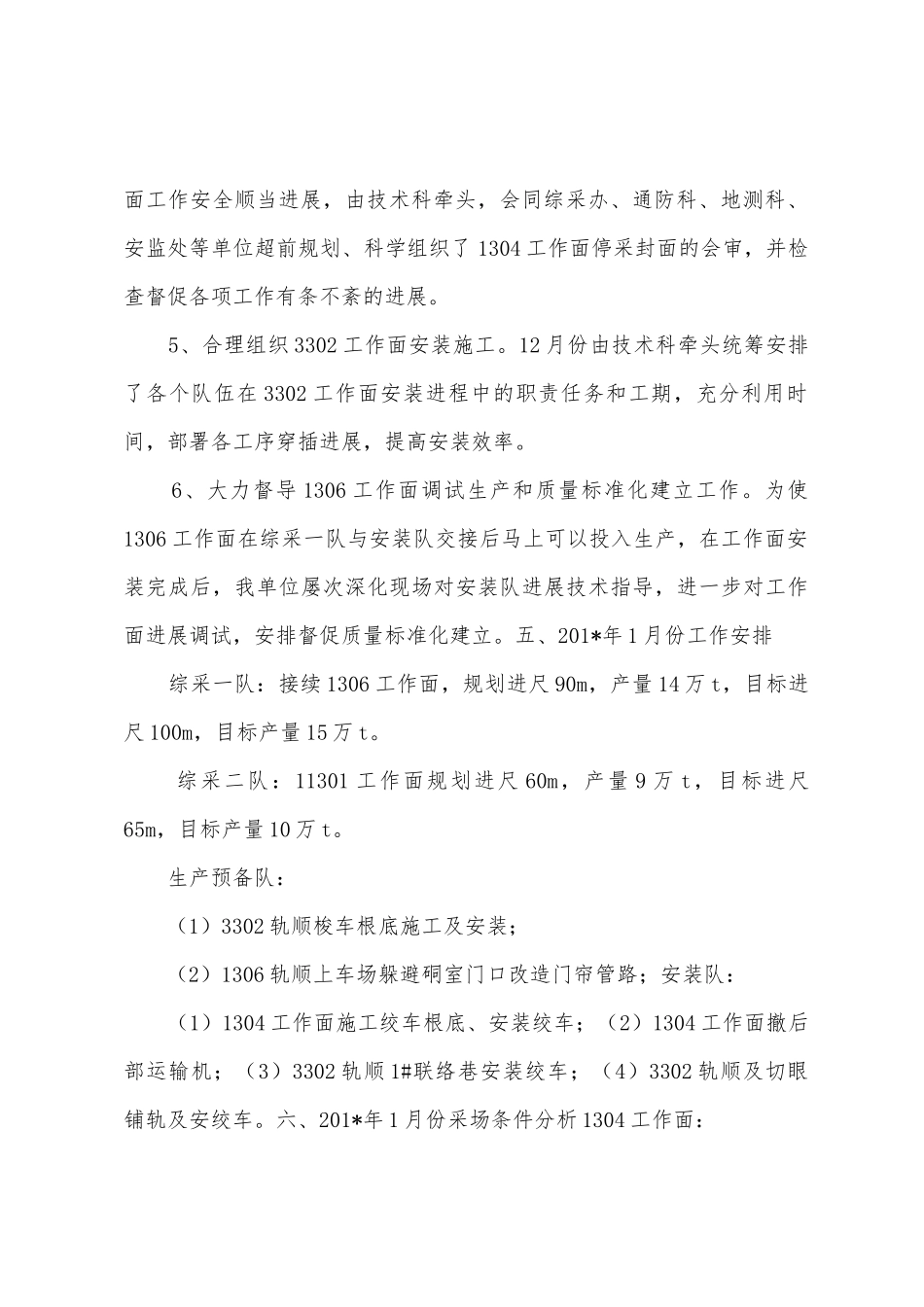

对初撑力不合格的
