电气节能工程 分项工程质量技术交底卡施工单位工程名称分部工程建筑节能工程交底部位电气节能日期2010 年 9 月 28 日交底内容交底内容: 通过国务院第 530 号令《民用建筑节能条例》已于 2025 年 7 月 23 日国务院第 18 次常务会议通过,自 2025 年 10 月 1 日起施行
制定本条例为了加强民用建筑节能管理,降低民用建筑使用过程中的能源消耗,提高能源利用效率
结合本条例,根据《建筑节能工程施工质量验收法律规范》、《北京市建筑节能管理规定》、《公共建筑节能设计标准》等,我项目部已制定电气节能方案,其中包括机电、弱电、消防
一、建筑节能材料的检验为完成好本工程的建筑节能工程,根据本工程的特点,我项目将选取有资质的实验室做材料检验1、 建筑节能材料进场验收时应对下列技术性能进行检查,并做见证取样检测合格后,经监理工程师(建设单位代表)检查认可,形成相应的验收、核查记录
质量证明文件和相关技术资料应齐全,并应符合国家现行有关标准和规定
2、材料使用前必须经复试合格后方能使用
二、建筑节能施工1、一般住宅工程的电气预埋线管采纳 PVC 管,PVC 管的保护层不得小于 20mm
2、主管及埋设在砼内的管应随砌体施工预埋好,其他管线可在主体完成、装饰抹灰之前进行
3、PVC 管接头可采纳扩管承插,承插时应涂胶合剂,以防止承插脱落和透水
4、埋设穿线管时,在砖砌上的水平剔槽长度不大于 1m,可采纳垂直剔槽,管线走顶棚或地面

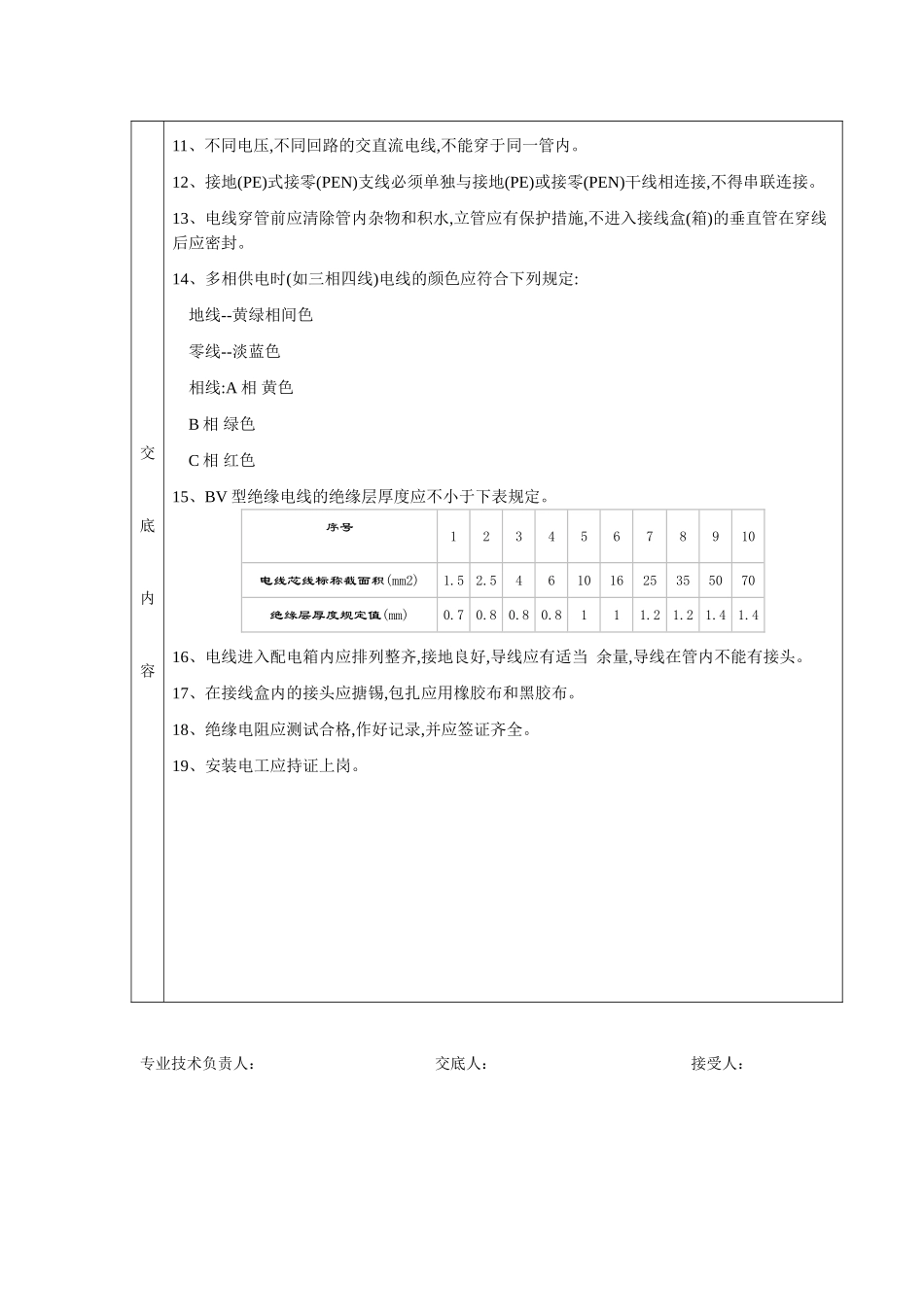

5、线管进入接线盒应有护口,无护口时线管外露不大于 5mm
6、进配电箱的平立管应用钢管,在基础回填前予埋完
7、进入各层分电箱的立管应随砌体施工随安设,在砖墙的留槽应用 C20 砼补齐,补平
8、宽度大于 30CM 的配电箱应加过梁,配电箱不能留在梁下
9、室内穿线应在室内装饰完成后进行
10、所用电线的规格应符合设计要求及法律规范规定,并应有
