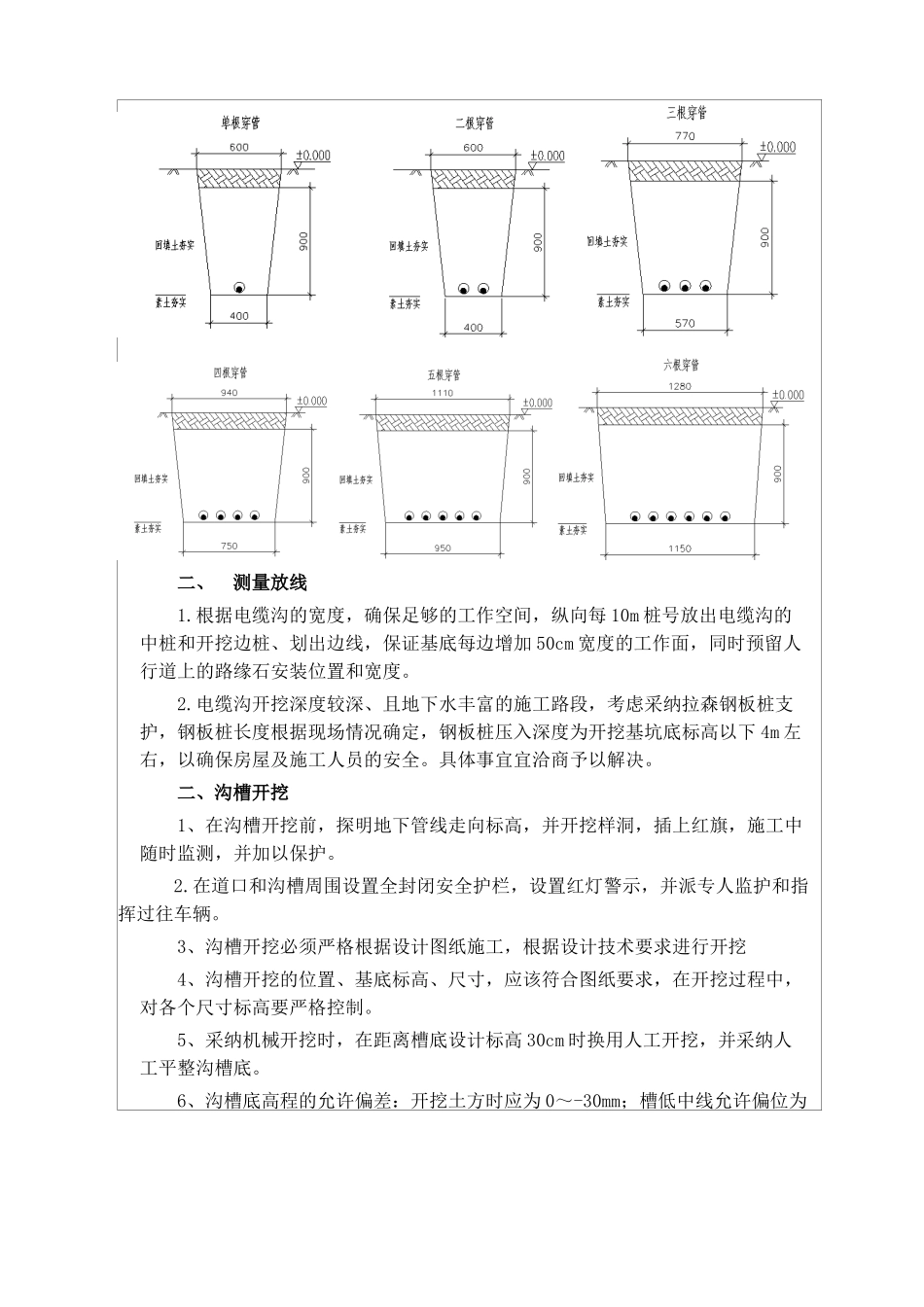

深圳市龙 XXXXX 工程 XXXX 标段电缆沟开挖技术交底交底单位:交底地点交底时间交底负责人接受交底单位及人员交底内容:一.沟槽类型及跟建筑物、管道距离1 根据电缆沟沟底敷设电缆根数,不同的电缆数量对应的电缆沟上下部宽度不同。本次开挖的电缆沟深度为 900mm,当电缆沟为单根穿管和两根穿管时,沟底部宽度为400mm,上部宽度为 600mm,三根穿管时沟底宽度 570mm,上部宽度为 770mm。四根穿管时沟底宽度 750mm,上部宽度为 940mm。三根穿管时沟底宽度 950mm,上部宽度为1110mm。三根穿管时沟底宽度 1150mm,上部宽度为 1280mm。当电缆位于与管道下方交叉时,电缆需要向下弯曲,当电缆交叉部分无保护管时需与管道保持 500mm 以上距离,有保护管时,间距大于 250mm 即可。绕过管道以后向上部弯曲。且电缆绕过管道后与地表距离不小于 700mm,当电缆位于管道上方进行交叉时。当交叉部分电缆无保护管时需要与管道保持大于 500mm 的距离,当有保护管时距离只需与管道距离大于 250mm即可,与地表距离需要大于 700mm。 二、 测量放线 1.根据电缆沟的宽度,确保足够的工作空间,纵向每 10m 桩号放出电缆沟的中桩和开挖边桩、划出边线,保证基底每边增加 50cm 宽度的工作面,同时预留人行道上的路缘石安装位置和宽度。 2.电缆沟开挖深度较深、且地下水丰富的施工路段,考虑采纳拉森钢板桩支护,钢板桩长度根据现场情况确定,钢板桩压入深度为开挖基坑底标高以下 4m 左右,以确保房屋及施工人员的安全。具体事宜宜洽商予以解决。 二、沟槽开挖 1、在沟槽开挖前,探明地下管线走向标高,并开挖样洞,插上红旗,施工中随时监测,并加以保护。 2.在道口和沟槽周围设置全封闭安全护栏,设置红灯警示,并派专人监护和指挥过往车辆。3、沟槽开挖必须严格根据设计图纸施工,根据设计技术要求进行开挖4、沟槽开挖的位置、基底标高、尺寸,应该符合图纸要求,在开挖过程中,对各个尺寸标高要严格控制。 5、采纳机械开挖时,在距离槽底设计标高 30cm 时换用人工开挖,并采纳人工平整沟槽底。 6、沟槽底高程的允许偏差:开挖土方时应为 0~-30mm;槽低中线允许偏位为50mm。 7、在建筑物、构造物附近开挖沟槽时,应该根据图纸和有关地质水文资料进行防护设计,采纳支撑支护等有效防护措施。 8、挖沟槽弃土应该及时运走,不得堆放在够槽口附近阻碍施工和槽壁稳定,也不得阻碍交通。 9、沟槽每测临时堆土或施加其他荷载时,应...
