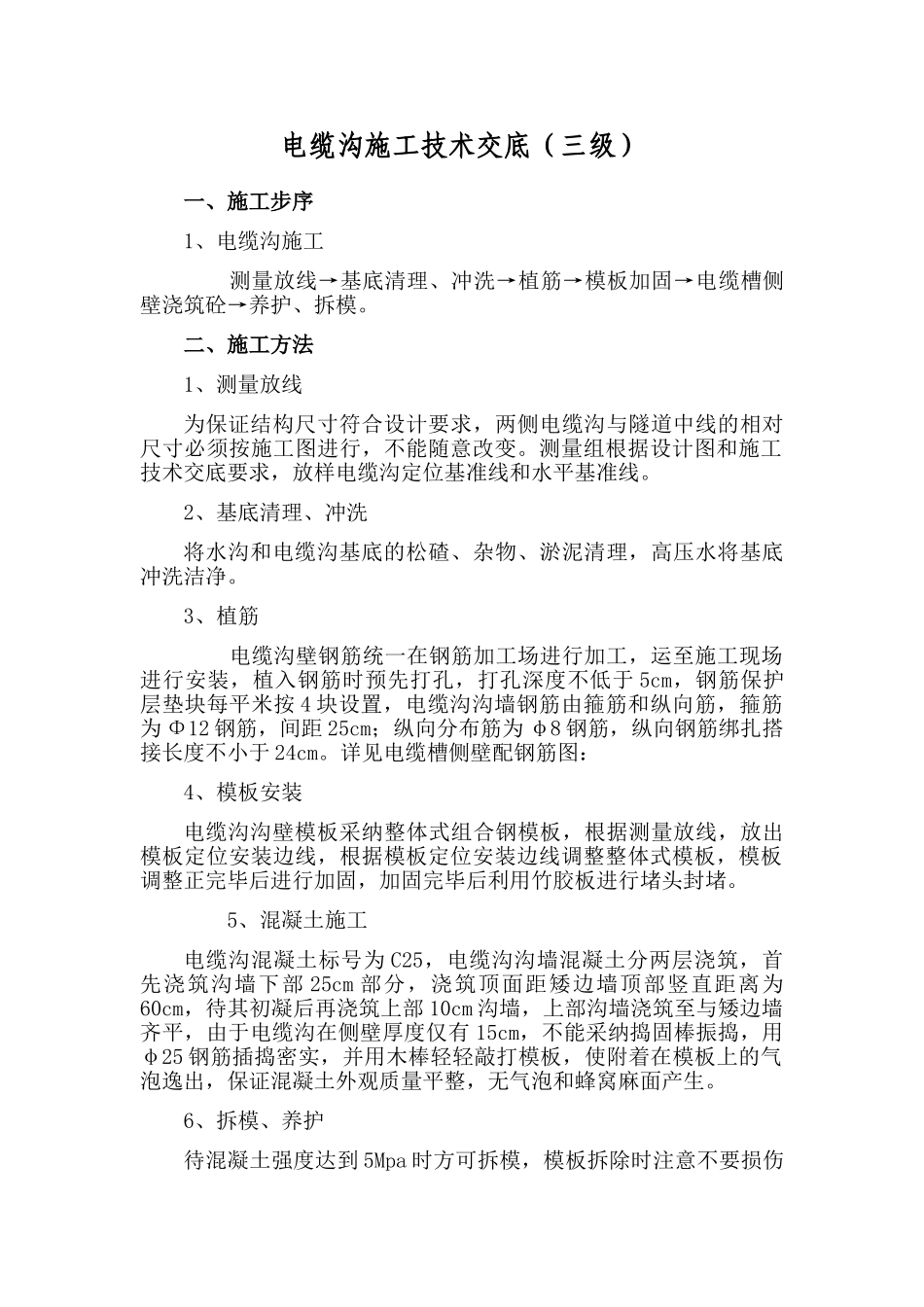

电缆沟施工技术交底(三级)一、施工步序1、电缆沟施工 测量放线→基底清理、冲洗→植筋→模板加固→电缆槽侧壁浇筑砼→养护、拆模
二、施工方法1、测量放线为保证结构尺寸符合设计要求,两侧电缆沟与隧道中线的相对尺寸必须按施工图进行,不能随意改变
测量组根据设计图和施工技术交底要求,放样电缆沟定位基准线和水平基准线
2、基底清理、冲洗将水沟和电缆沟基底的松碴、杂物、淤泥清理,高压水将基底冲洗洁净
3、植筋 电缆沟壁钢筋统一在钢筋加工场进行加工,运至施工现场进行安装,植入钢筋时预先打孔,打孔深度不低于 5cm,钢筋保护层垫块每平米按 4 块设置,电缆沟沟墙钢筋由箍筋和纵向筋,箍筋为 Φ12 钢筋,间距 25cm;纵向分布筋为 φ8 钢筋,纵向钢筋绑扎搭接长度不小于 24cm
详见电缆槽侧壁配钢筋图:4、模板安装电缆沟沟壁模板采纳整体式组合钢模板,根据测量放线,放出模板定位安装边线,根据模板定位安装边线调整整体式模板,模板调整正完毕后进行加固,加固完毕后利用竹胶板进行堵头封堵
5、混凝土施工电缆沟混凝土标号为 C25,电缆沟沟墙混凝土分两层浇筑,首先浇筑沟墙下部 25cm 部分,浇筑顶面距矮边墙顶部竖直距离为60cm,待其初凝后再浇筑上部 10cm 沟墙,上部沟墙浇筑至与矮边墙齐平,由于电缆沟在侧壁厚度仅有 15cm,不能采纳捣固棒振捣,用φ25 钢筋插捣密实,并用木棒轻轻敲打模板,使附着在模板上的气泡逸出,保证混凝土外观质量平整,无气泡和蜂窝麻面产生

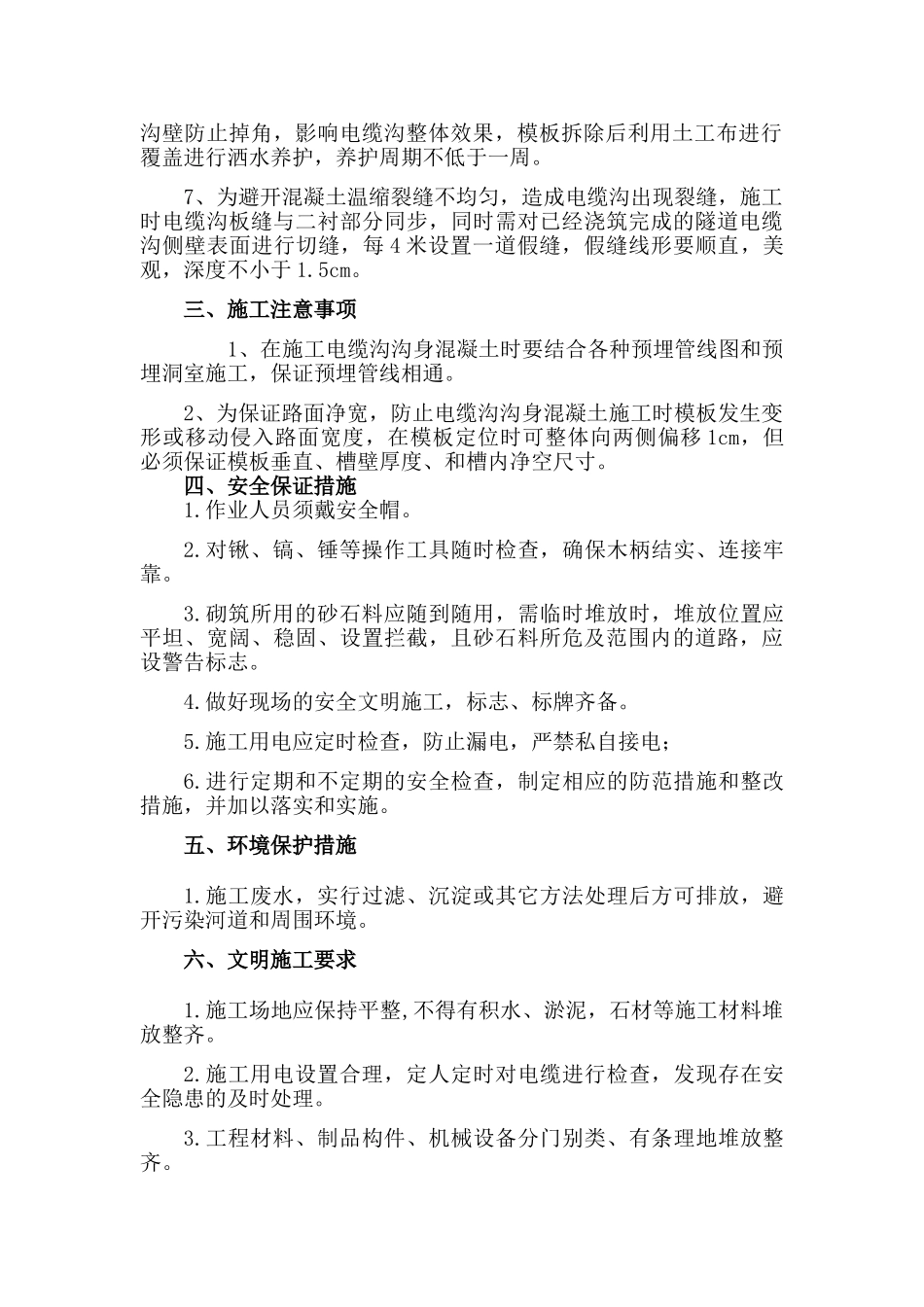

6、拆模、养护待混凝土强度达到 5Mpa 时方可拆模,模板拆除时注意不要损伤沟壁防止掉角,影响电缆沟整体效果,模板拆除后利用土工布进行覆盖进行洒水养护,养护周期不低于一周
7、为避开混凝土温缩裂缝不均匀,造成电缆沟出现裂缝,施工时电缆沟板缝与二衬部分同步,同时需对已经浇筑完成的隧道电缆沟侧壁表面进行切缝,每 4 米设置一道假缝,假缝线
