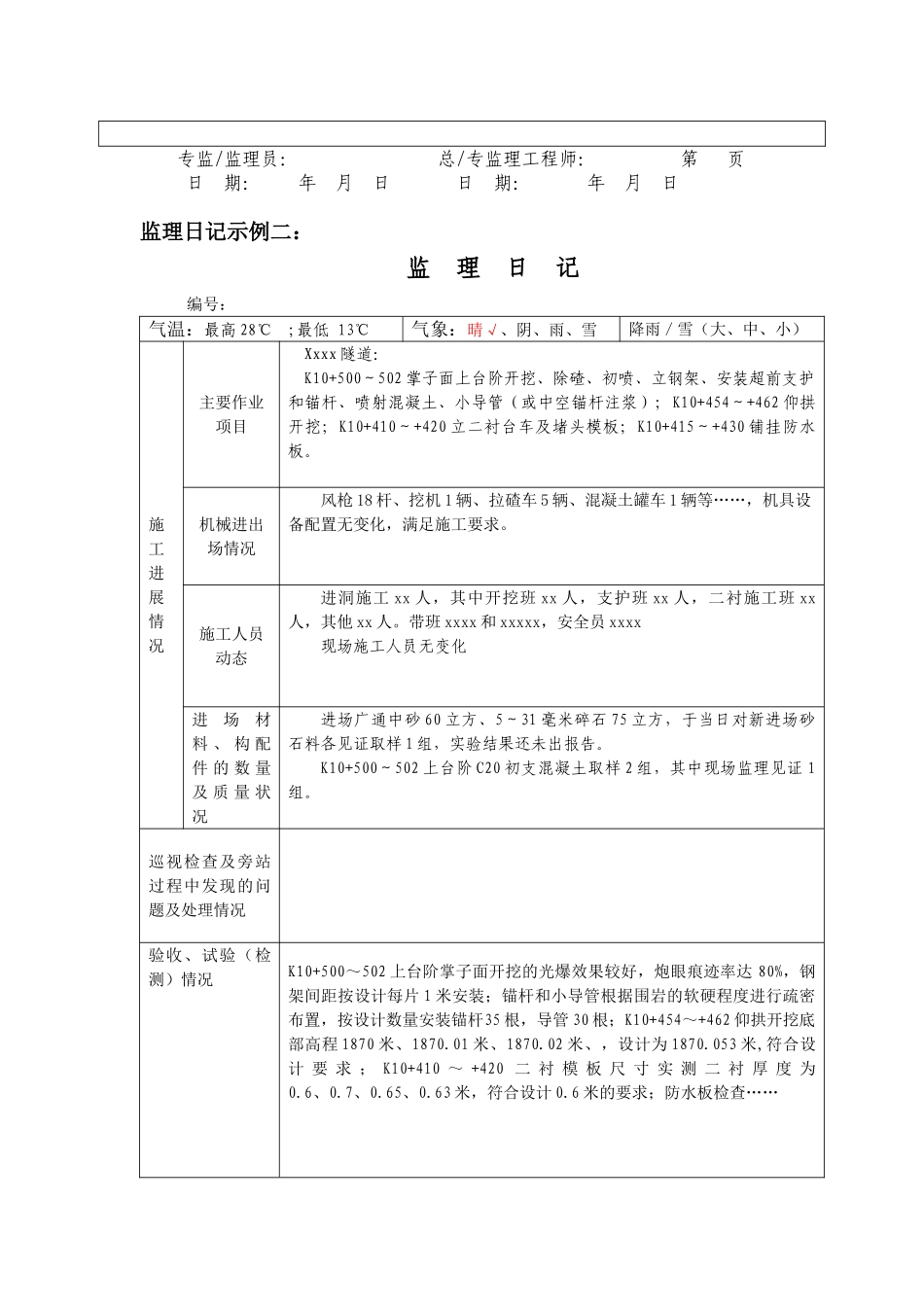

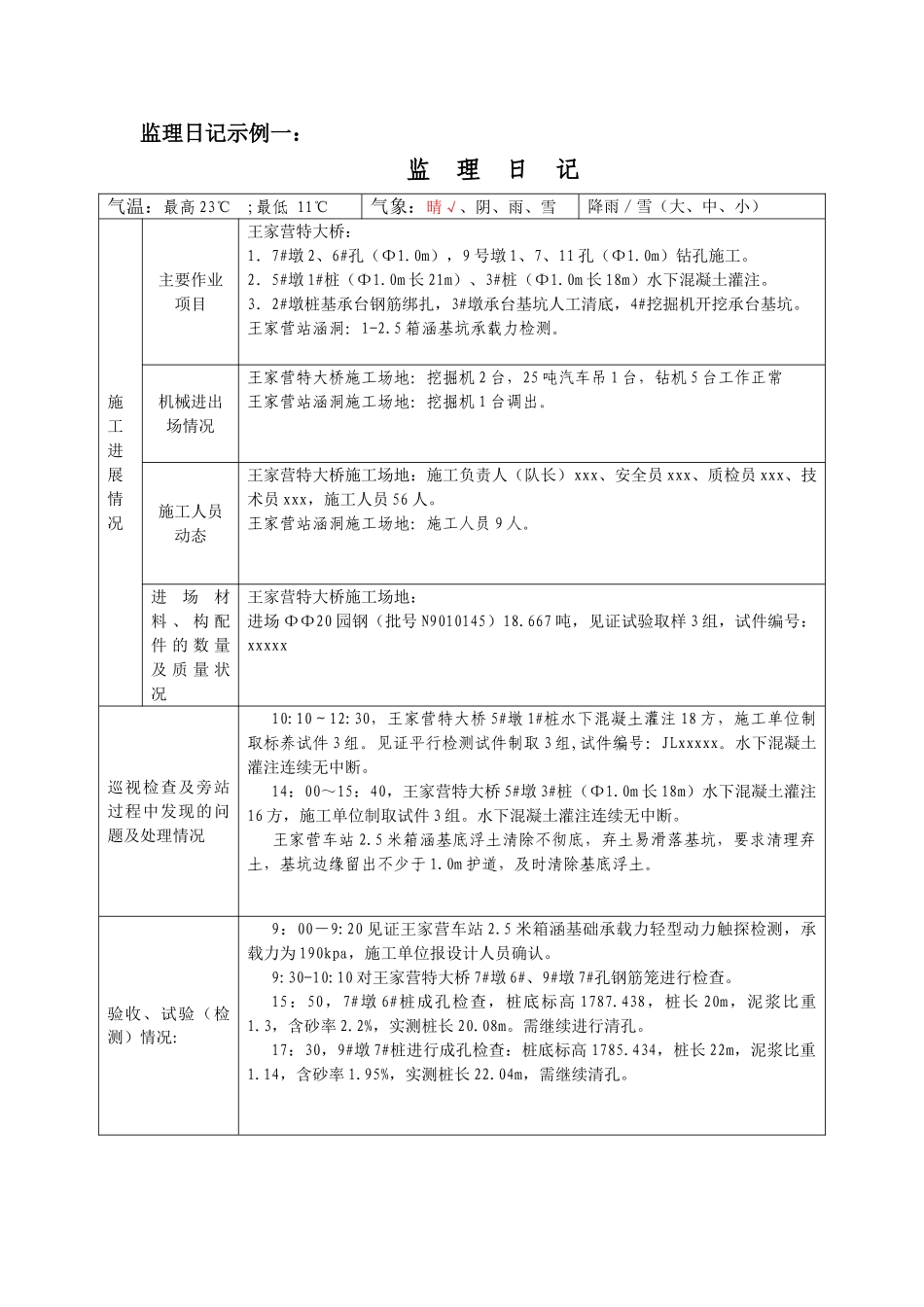

监理日记示例一:监 理 日 记气温:最高 23℃ ;最低 11℃ 气象:晴√、阴、雨、雪降雨/雪(大、中、小)施工进展情况主要作业项目王家营特大桥:1.7#墩 2、6#孔(Ф1
0m),9 号墩 1、7、11 孔(Ф1
0m)钻孔施工
2.5#墩 1#桩(Ф1
0m 长 21m)、3#桩(Ф1
0m 长 18m)水下混凝土灌注
3.2#墩桩基承台钢筋绑扎,3#墩承台基坑人工清底,4#挖掘机开挖承台基坑
王家营站涵洞:1-2
5 箱涵基坑承载力检测
机械进出场情况王家营特大桥施工场地:挖掘机 2 台,25 吨汽车吊 1 台,钻机 5 台工作正常王家营站涵洞施工场地:挖掘机 1 台调出
施工人员动态王家营特大桥施工场地:施工负责人(队长)xxx、安全员 xxx、质检员 xxx、技术员 xxx,施工人员 56 人
王家营站涵洞施工场地:施工人员 9 人
进场材料 、 构 配件 的 数 量及 质 量 状况王家营特大桥施工场地:进场 ФФ20 园钢(批号 N9010145)18
667 吨,见证试验取样 3 组,试件编号:xxxxx巡视检查及旁站过程中发现的问题及处理情况10:10~12:30,王家营特大桥 5#墩 1#桩水下混凝土灌注 18 方,施工单位制取标养试件 3 组
见证平行检测试件制取 3 组,试件编号:JLxxxxx
水下混凝土灌注连续无中断
14:00~15:40,王家营特大桥 5#墩 3#桩(Ф1
0m 长 18m)水下混凝土灌注16 方,施工单位制取试件 3 组
水下混凝土灌注连续无中断
王家营车站 2
5 米箱涵基底浮土清除不彻底,弃土易滑落基坑,要求清理弃土,基坑边缘留出不少于 1
0m 护道,及时清除基底浮土
验收、试验(检测)情况:9:00-9:20 见证王家营车站 2
5 米箱涵基础承载力轻型动力触探检测,承载力为 190kpa,施工单位报设计人员确认
