技 术 交 底 记 录 津市政 C1-6工程名称天津空港经济区中环西路西延至地铁 2 号线李明庄车站(M2 接驳道路)工程施工单位中铁十八局集团公司分部分项工程名称石灰粉煤灰碎石工程交底时间2025-10-14交底内容:一、本次交底范围天津空港经济区中环西路西延至地铁 2 号线李明庄车站(M2 接驳道路)新建道路工程 K0+000~K0+282
50;K0+617
5~K0+815
409 即将进入两步 17cm(8:12:80)石灰粉煤灰碎石层施工,为指导该结构层施工,在保证工程质量、工期的前提下,我单位根据现场施工现状特制订了本技术交底
二、施工组织施工人员安排: 施工技术负责人:李云飞测量控制负责人:陈里 现场控制负责人:张霄材料负责人:孙宝璋试验、资料、安全负责人:孟志强三、施工准备 (一)技术准备1、仔细审核设计图纸,编制石灰粉煤灰土施工方案,经审批后向有关技术人员进行技术交底
2、各种原材料经检验合格,已获得最佳含水量和最大干密度数据
3、根据设计文件校核平面和高程控制桩,复核和恢复路床路面中心线、边线等全部基本桩号
按基层施工要求加密坐标点、水准点控制网
直线段每 10m、交底人参加人注:施工组织设计交底及分项、分部工程交底

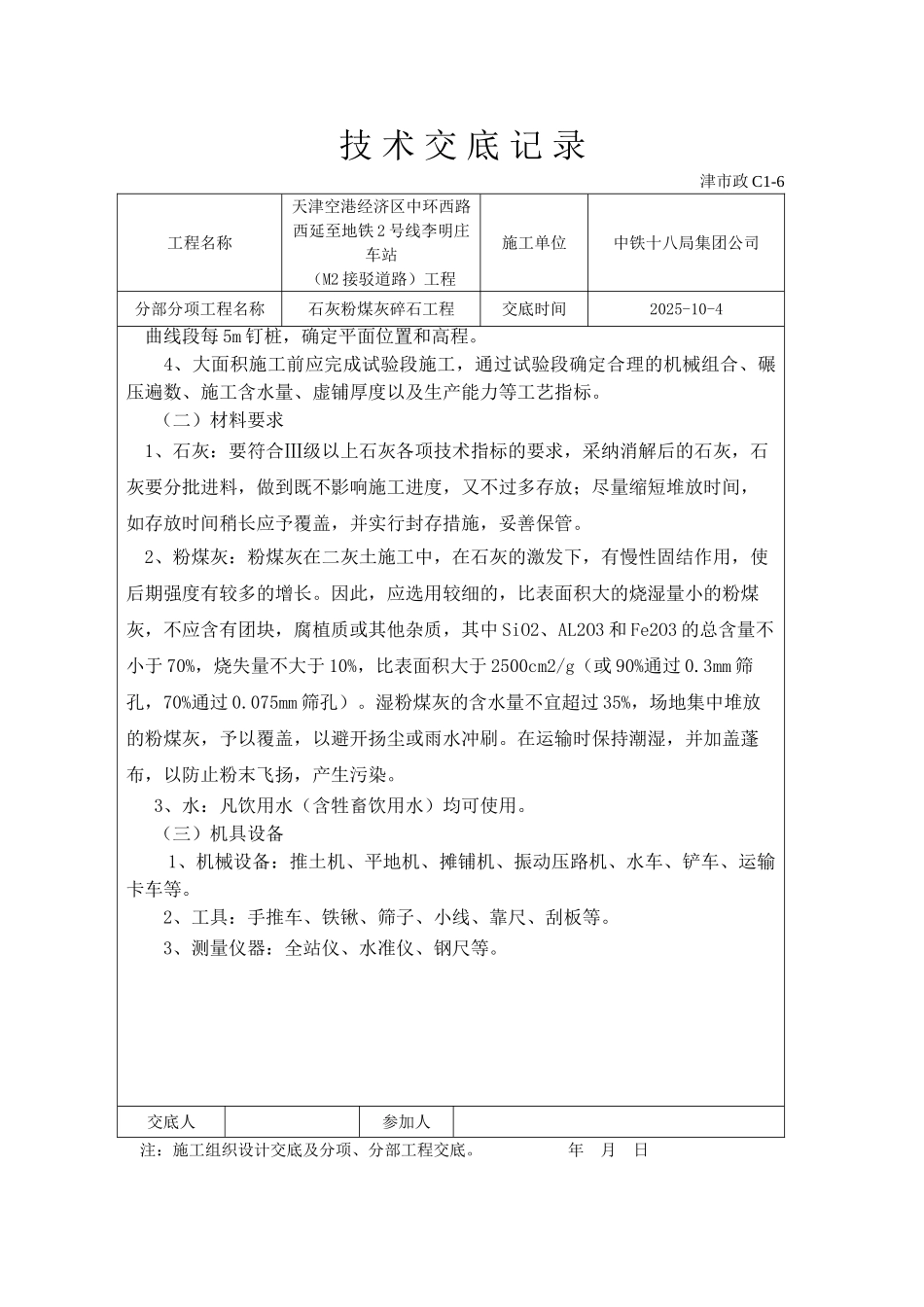

年 月 日技 术 交 底 记 录津市政 C1-6工程名称天津空港经济区中环西路西延至地铁 2 号线李明庄车站(M2 接驳道路)工程施工单位中铁十八局集团公司分部分项工程名称石灰粉煤灰碎石工程交底时间2025-10-4曲线段每 5m 钉桩,确定平面位置和高程
4、大面积施工前应完成试验段施工,通过试验段确定合理的机械组合、碾压遍数、施工含水量、虚铺厚度以及生产能力等工艺指标
(二)材料要求1、石灰:要符合Ⅲ级以上石灰各项技术指标的要求,采纳消解后的石灰,石灰要分批进料,做到既不影响施工进度,又不过多存放;尽量缩短堆放时间,如存放时间
