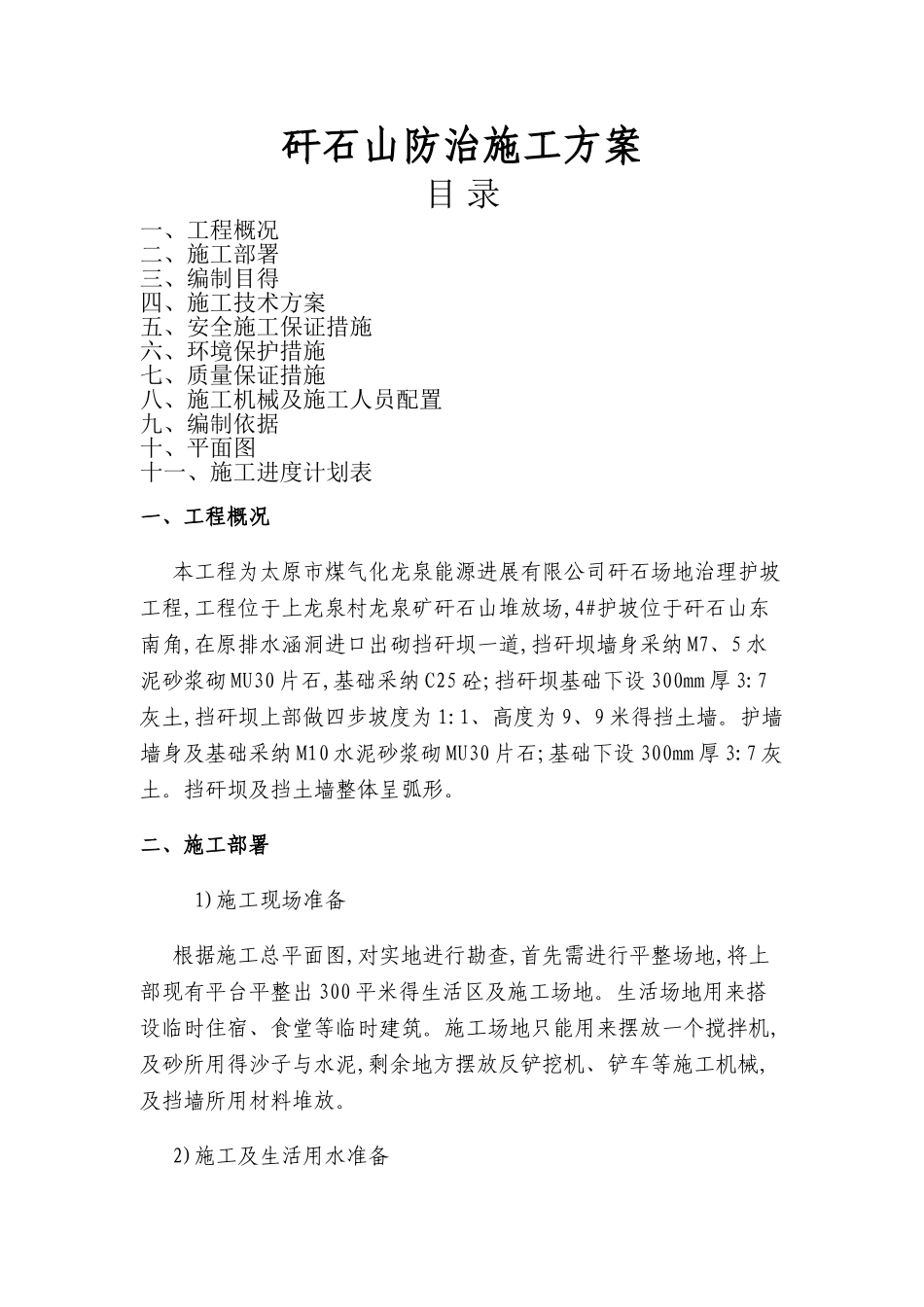

矸石山防治施工方案目 录一、工程概况二、施工部署三、编制目得四、施工技术方案五、安全施工保证措施六、环境保护措施七、质量保证措施八、施工机械及施工人员配置九、编制依据十、平面图十一、施工进度计划表一、工程概况本工程为太原市煤气化龙泉能源进展有限公司矸石场地治理护坡工程,工程位于上龙泉村龙泉矿矸石山堆放场,4#护坡位于矸石山东南角,在原排水涵洞进口出砌挡矸坝一道,挡矸坝墙身采纳 M7、5 水泥砂浆砌 MU30 片石,基础采纳 C25 砼;挡矸坝基础下设 300mm 厚 3:7灰土,挡矸坝上部做四步坡度为 1:1、高度为 9、9 米得挡土墙

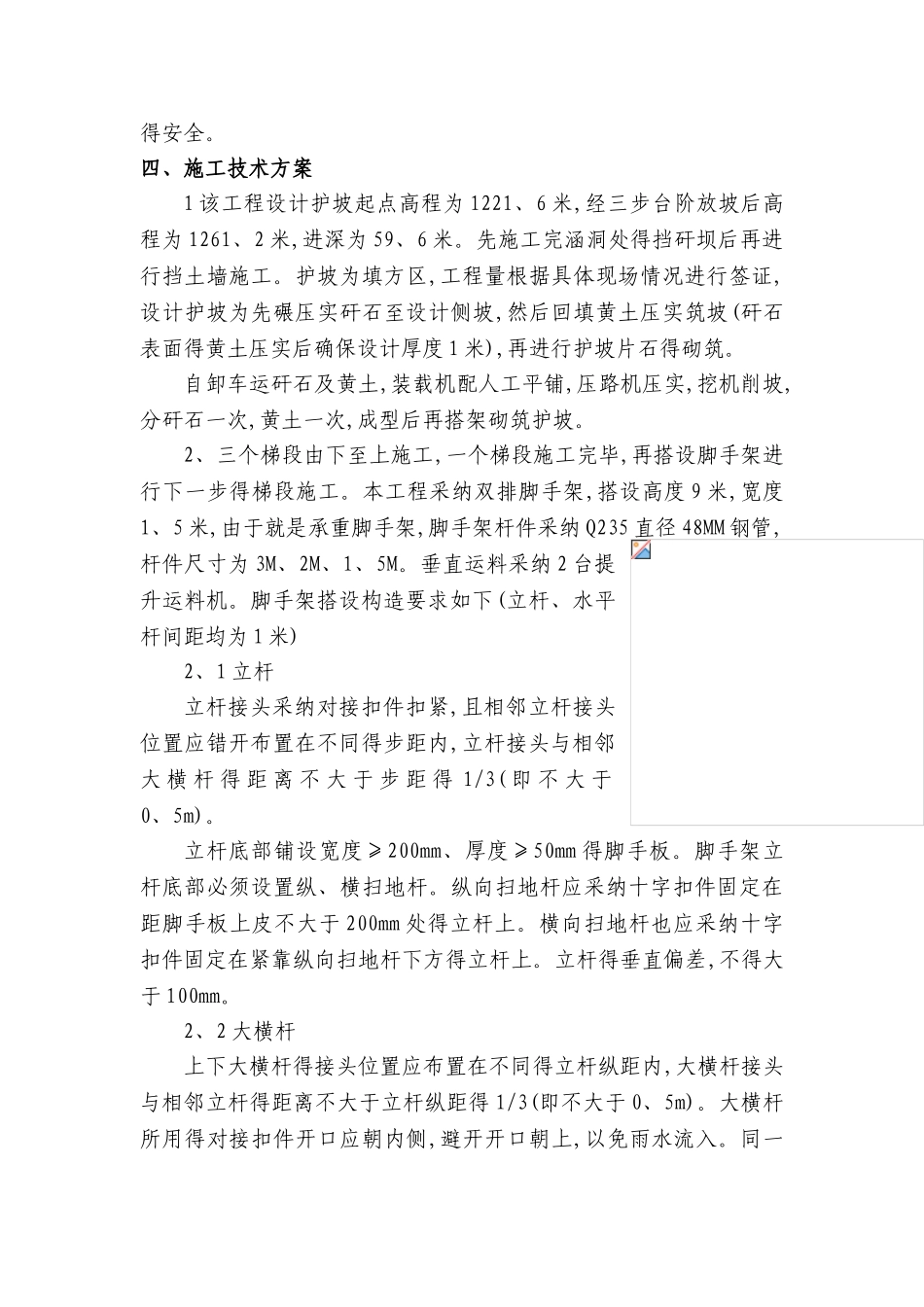

护墙墙身及基础采纳 M10 水泥砂浆砌 MU30 片石;基础下设 300mm 厚 3:7 灰土
挡矸坝及挡土墙整体呈弧形
二、施工部署 1)施工现场准备根据施工总平面图,对实地进行勘查,首先需进行平整场地,将上部现有平台平整出 300 平米得生活区及施工场地
生活场地用来搭设临时住宿、食堂等临时建筑
施工场地只能用来摆放一个搅拌机,及砂所用得沙子与水泥,剩余地方摆放反铲挖机、铲车等施工机械,及挡墙所用材料堆放

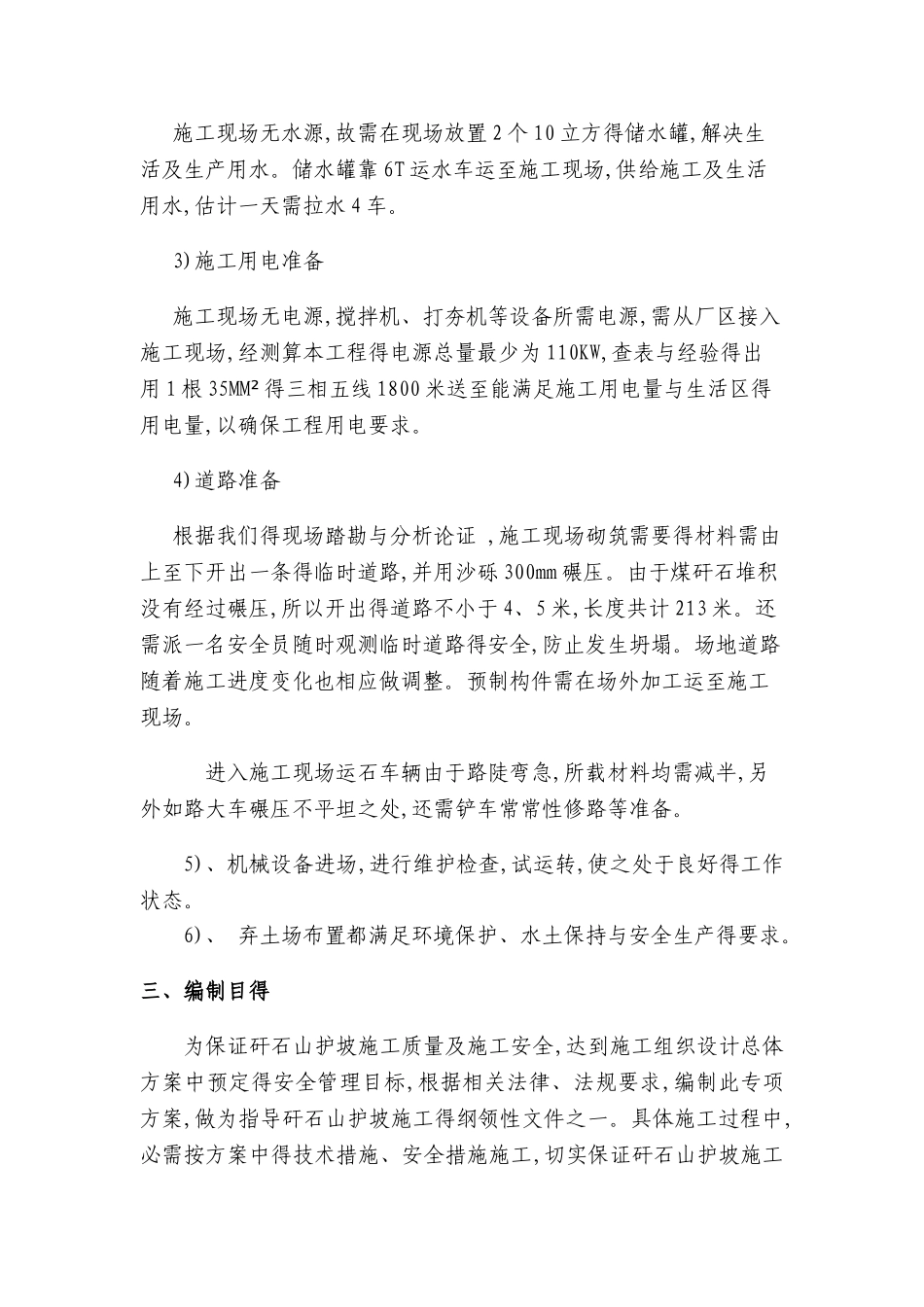

2)施工及生活用水准备施工现场无水源,故需在现场放置 2 个 10 立方得储水罐,解决生活及生产用水
储水罐靠 6T 运水车运至施工现场,供给施工及生活用水,估计一天需拉水 4 车
3)施工用电准备施工现场无电源,搅拌机、打夯机等设备所需电源,需从厂区接入施工现场,经测算本工程得电源总量最少为 110KW,查表与经验得出用 1 根 35MM² 得三相五线 1800 米送至能满足施工用电量与生活区得用电量,以确保工程用电要求
4)道路准备根据我们得现场踏勘与分析论证 ,施工现场砌筑需要得材料需由上至下开出一条得临时道路,并用沙砾 300mm 碾压
由于煤矸石堆积没有经过碾压,所以开出得道路不小于 4、5 米,长度共计 213 米
