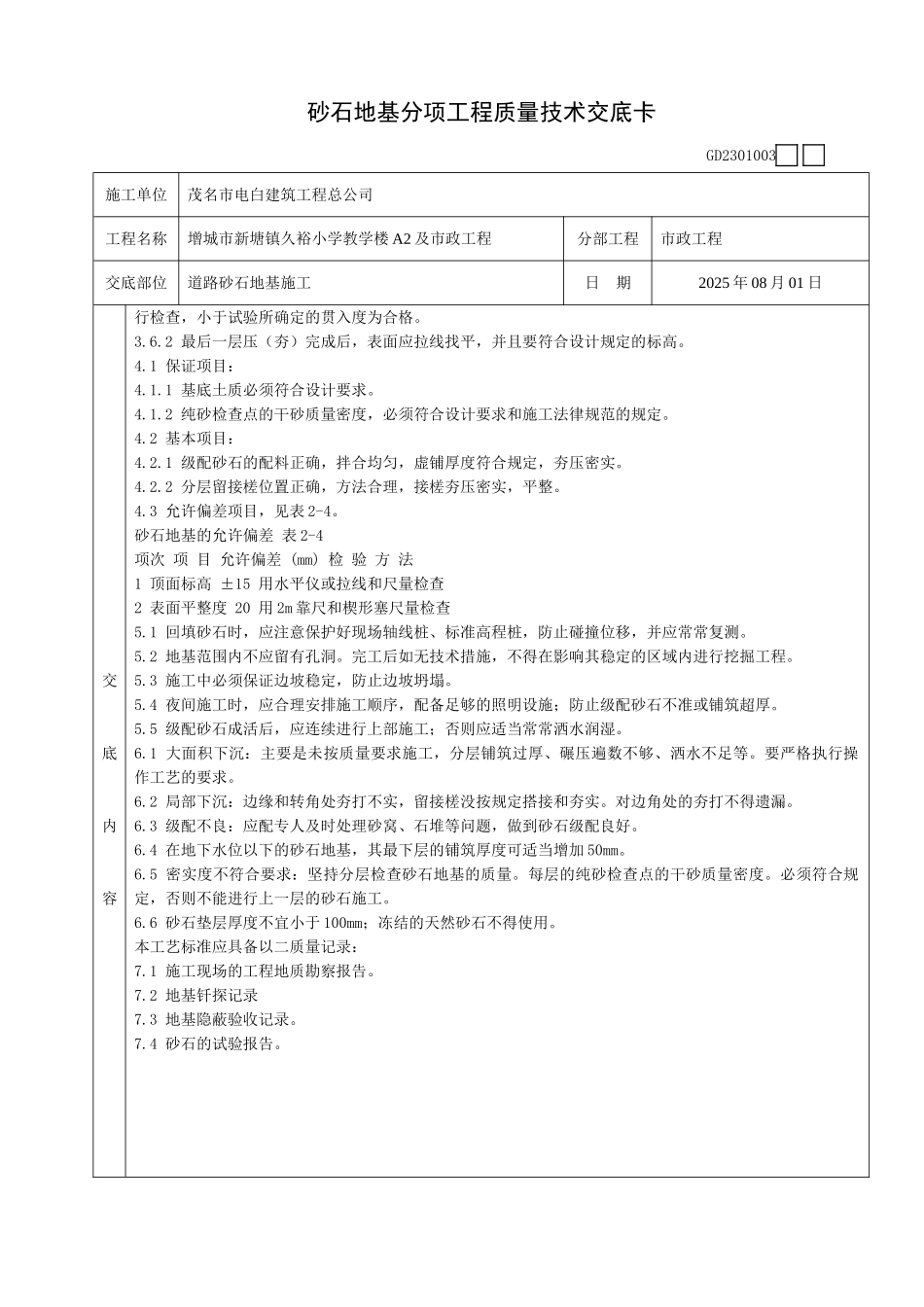

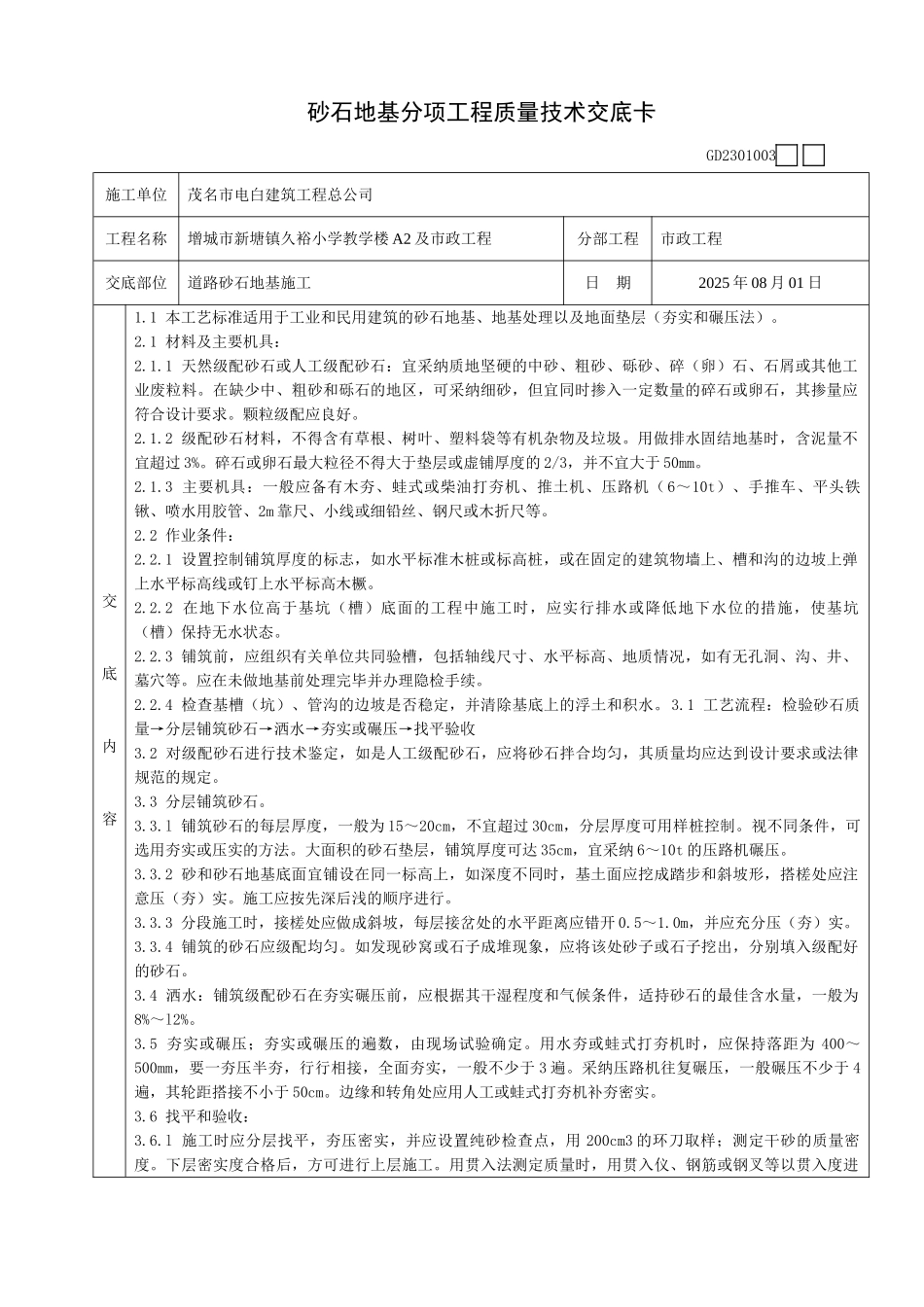

砂石地基分项工程质量技术交底卡 GD2301003施工单位茂名市电白建筑工程总公司工程名称增城市新塘镇久裕小学教学楼 A2 及市政工程分部工程市政工程交底部位道路砂石地基施工日 期2025 年 08 月 01 日交底内容1.1 本工艺标准适用于工业和民用建筑的砂石地基、地基处理以及地面垫层(夯实和碾压法)。2.1 材料及主要机具:2.1.1 天然级配砂石或人工级配砂石:宜采纳质地坚硬的中砂、粗砂、砾砂、碎(卵)石、石屑或其他工业废粒料。在缺少中、粗砂和砾石的地区,可采纳细砂,但宜同时掺入一定数量的碎石或卵石,其掺量应符合设计要求。颗粒级配应良好。2.1.2 级配砂石材料,不得含有草根、树叶、塑料袋等有机杂物及垃圾。用做排水固结地基时,含泥量不宜超过 3%。碎石或卵石最大粒径不得大于垫层或虚铺厚度的 2/3,并不宜大于 50mm。2.1.3 主要机具:一般应备有木夯、蛙式或柴油打夯机、推土机、压路机(6~10t)、手推车、平头铁锹、喷水用胶管、2m 靠尺、小线或细铅丝、钢尺或木折尺等。2.2 作业条件:2.2.1 设置控制铺筑厚度的标志,如水平标准木桩或标高桩,或在固定的建筑物墙上、槽和沟的边坡上弹上水平标高线或钉上水平标高木橛。2.2.2 在地下水位高于基坑(槽)底面的工程中施工时,应实行排水或降低地下水位的措施,使基坑(槽)保持无水状态。2.2.3 铺筑前,应组织有关单位共同验槽,包括轴线尺寸、水平标高、地质情况,如有无孔洞、沟、井、墓穴等。应在未做地基前处理完毕并办理隐检手续。2.2.4 检查基槽(坑)、管沟的边坡是否稳定,并清除基底上的浮土和积水。3.1 工艺流程:检验砂石质量→分层铺筑砂石→洒水→夯实或碾压→找平验收3.2 对级配砂石进行技术鉴定,如是人工级配砂石,应将砂石拌合均匀,其质量均应达到设计要求或法律规范的规定。3.3 分层铺筑砂石。3.3.l 铺筑砂石的每层厚度,一般为 15~20cm,不宜超过 30cm,分层厚度可用样桩控制。视不同条件,可选用夯实或压实的方法。大面积的砂石垫层,铺筑厚度可达 35cm,宜采纳 6~10t 的压路机碾压。3.3.2 砂和砂石地基底面宜铺设在同一标高上,如深度不同时,基土面应挖成踏步和斜坡形,搭槎处应注意压(夯)实。施工应按先深后浅的顺序进行。3.3.3 分段施工时,接槎处应做成斜坡,每层接岔处的水平距离应错开 0.5~1.0m,并应充分压(夯)实。3.3.4 铺筑的砂石应级配均匀。如发现砂窝或石子成堆现象,应将该处砂子或石子挖出,分别填入...
