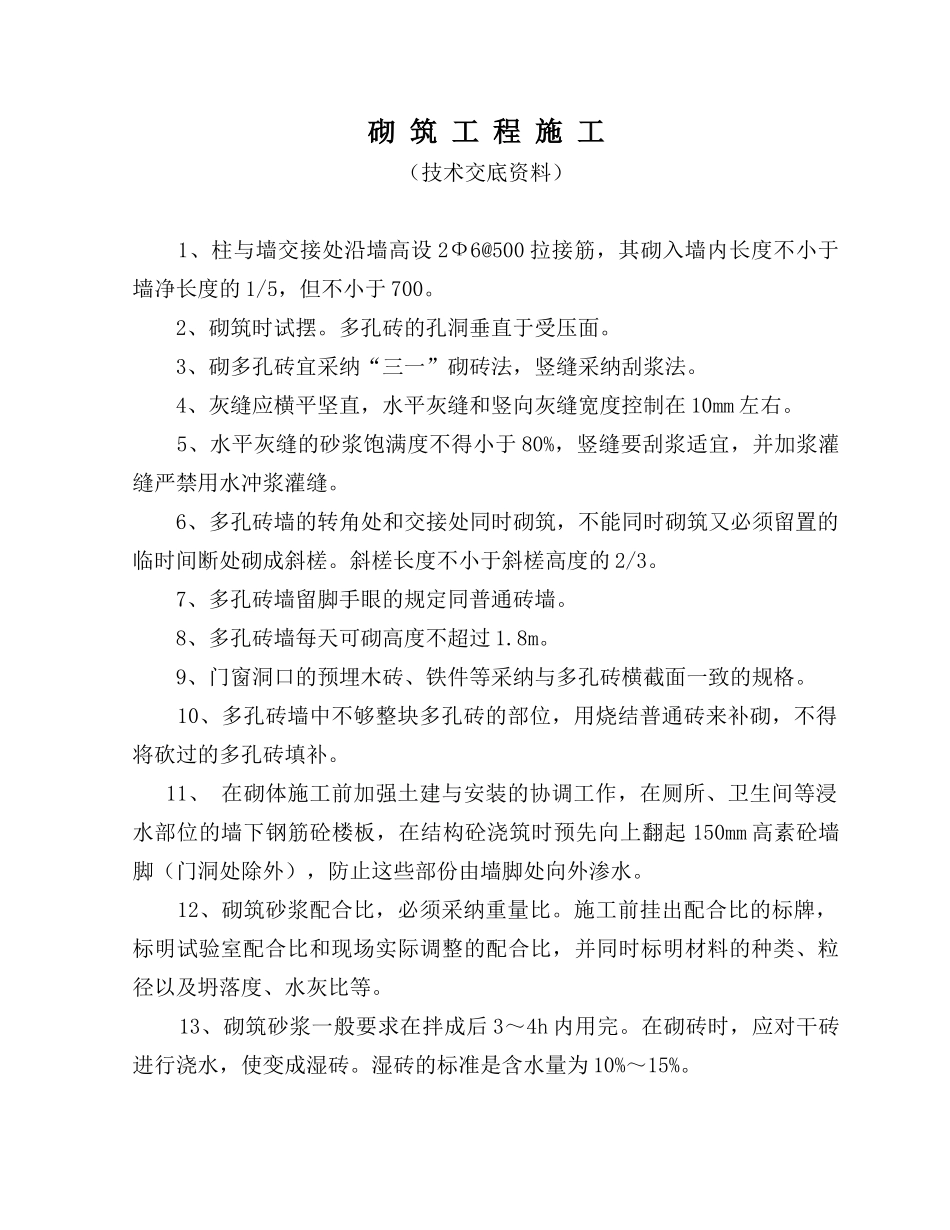

砌 筑 工 程 施 工(技术交底资料) 1、柱与墙交接处沿墙高设 2Ф6@500 拉接筋,其砌入墙内长度不小于墙净长度的 1/5,但不小于 700
2、砌筑时试摆
多孔砖的孔洞垂直于受压面
3、砌多孔砖宜采纳“三一”砌砖法,竖缝采纳刮浆法
4、灰缝应横平坚直,水平灰缝和竖向灰缝宽度控制在 10mm 左右
5、水平灰缝的砂浆饱满度不得小于 80%,竖缝要刮浆适宜,并加浆灌缝严禁用水冲浆灌缝
6、多孔砖墙的转角处和交接处同时砌筑,不能同时砌筑又必须留置的临时间断处砌成斜槎
斜槎长度不小于斜槎高度的 2/3
7、多孔砖墙留脚手眼的规定同普通砖墙
8、多孔砖墙每天可砌高度不超过 1
9、门窗洞口的预埋木砖、铁件等采纳与多孔砖横截面一致的规格
10、多孔砖墙中不够整块多孔砖的部位,用烧结普通砖来补砌,不得将砍过的多孔砖填补
11、 在砌体施工前加强土建与安装的协调工作,在厕所、卫生间等浸水部位的墙下钢筋砼楼板,在结构砼浇筑时预先向上翻起 150mm 高素砼墙脚(门洞处除外),防止这些部份由墙脚处向外渗水
12、砌筑砂浆配合比,必须采纳重量比
施工前挂出配合比的标牌,标明试验室配合比和现场实际调整的配合比,并同时标明材料的种类、粒径以及坍落度、水灰比等
13、砌筑砂浆一般要求在拌成后 3~4h 内用完
在砌砖时,应对干砖进行浇水,使变成湿砖
湿砖的标准是含水量为 10%~15%

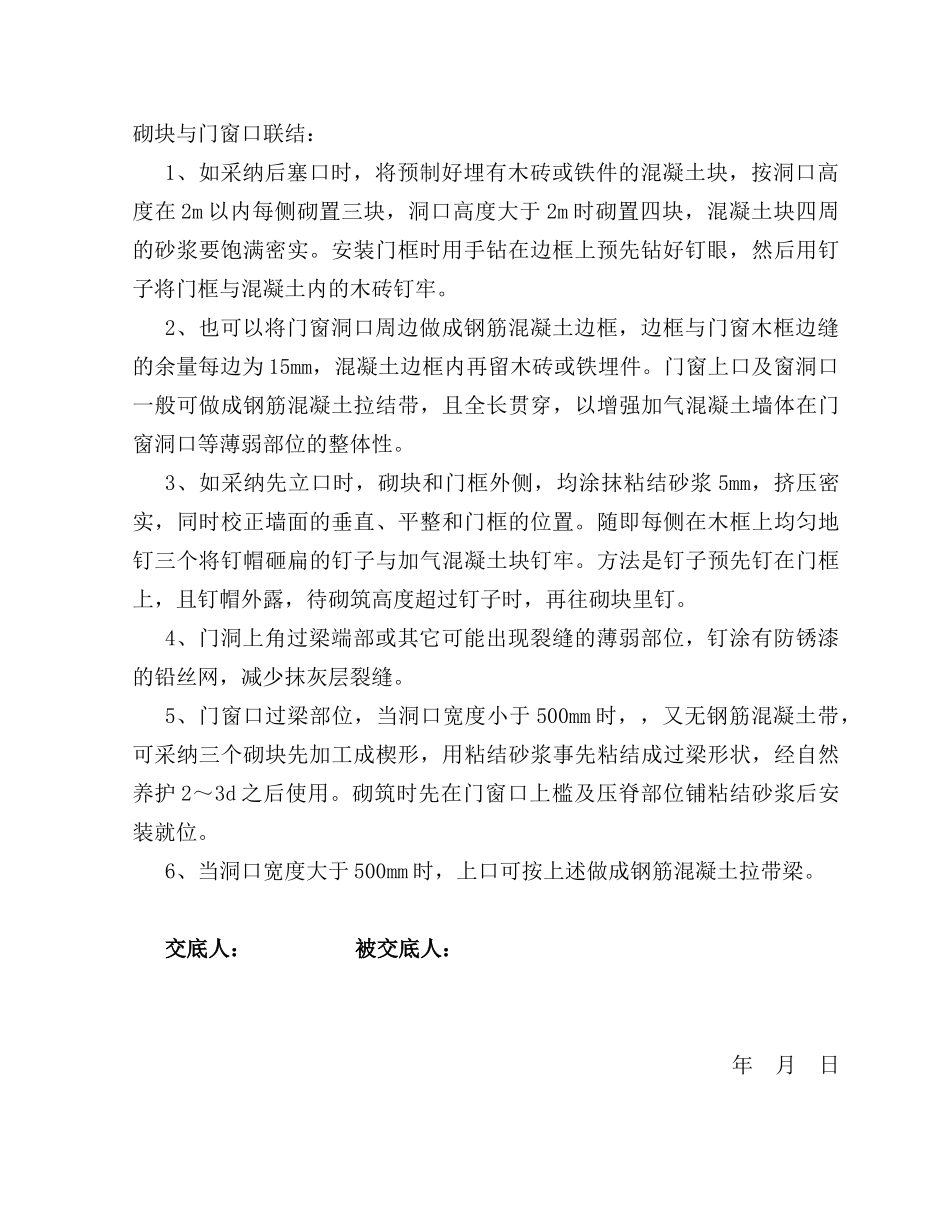

砌块与门窗口联结:1、如采纳后塞口时,将预制好埋有木砖或铁件的混凝土块,按洞口高度在 2m 以内每侧砌置三块,洞口高度大于 2m 时砌置四块,混凝土块四周的砂浆要饱满密实
安装门框时用手钻在边框上预先钻好钉眼,然后用钉子将门框与混凝土内的木砖钉牢
2、也可以将门窗洞口周边做成钢筋混凝土边框,边框与门窗木框边缝的余量每边为 15mm,混凝土边框内再留木砖或铁埋件
门窗上口及窗洞口一般
