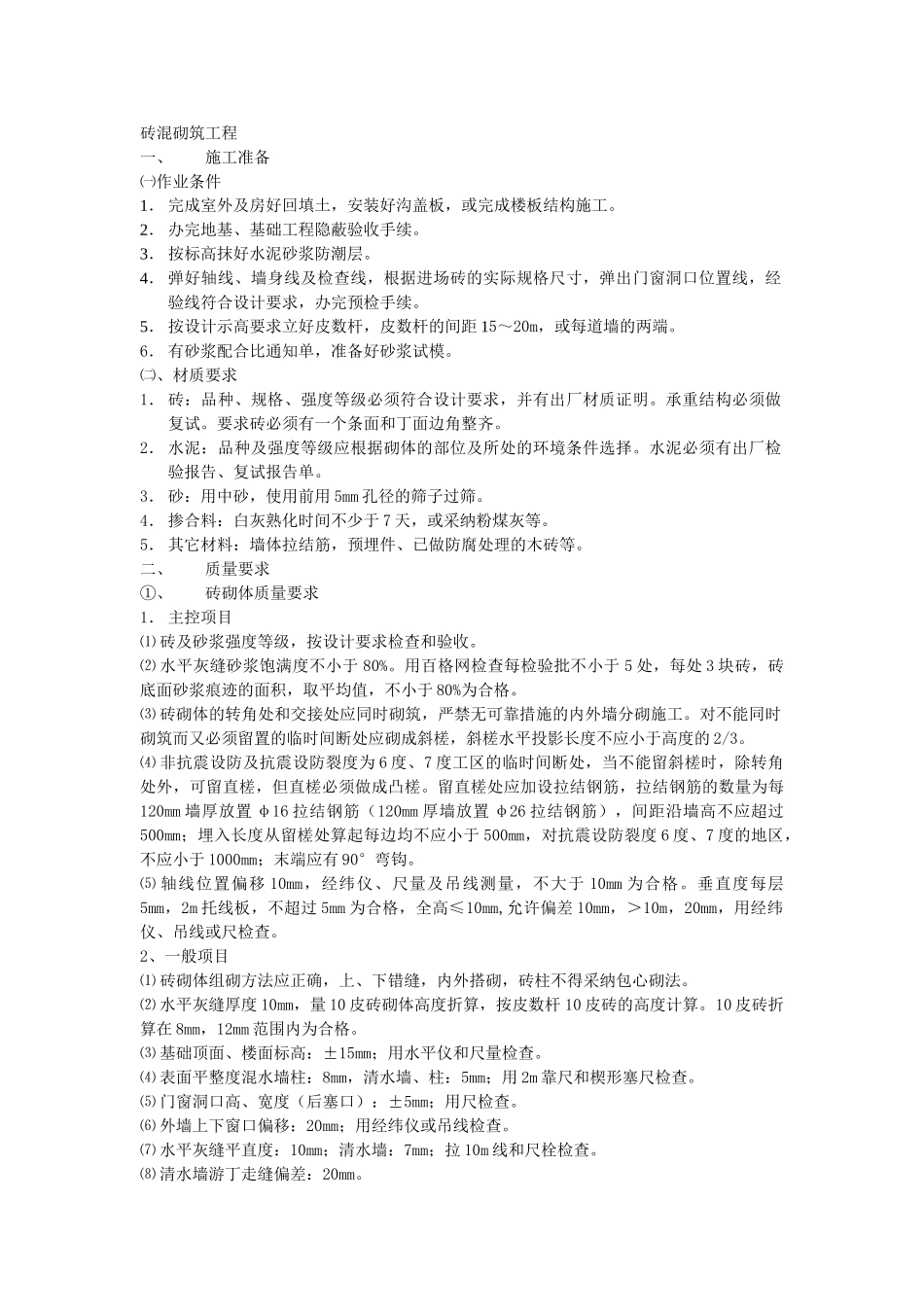

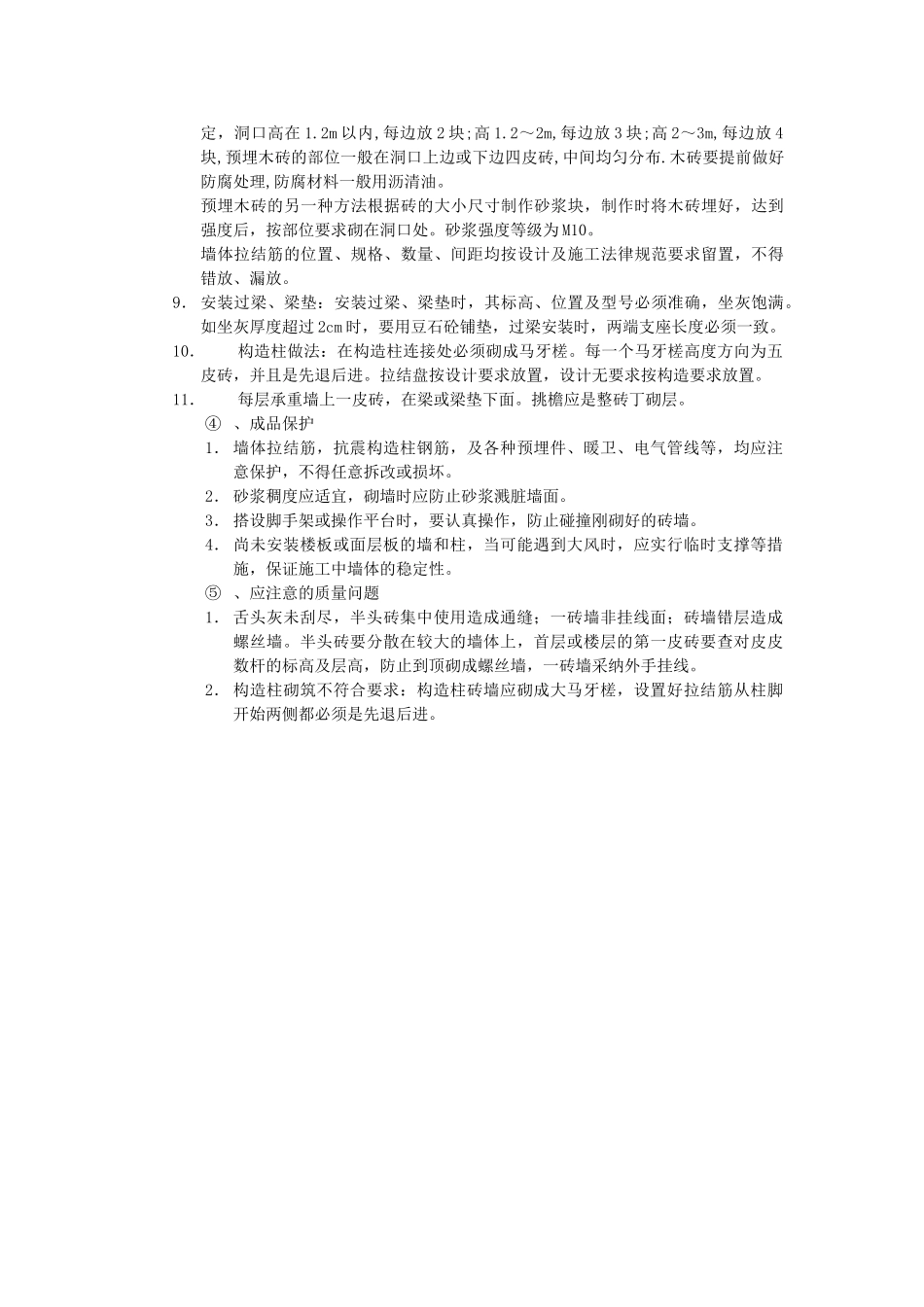

砖混砌筑工程一、施工准备㈠作业条件1. 完成室外及房好回填土,安装好沟盖板,或完成楼板结构施工
2. 办完地基、基础工程隐蔽验收手续
3. 按标高抹好水泥砂浆防潮层
4. 弹好轴线、墙身线及检查线,根据进场砖的实际规格尺寸,弹出门窗洞口位置线,经验线符合设计要求,办完预检手续
5. 按设计示高要求立好皮数杆,皮数杆的间距 15~20m,或每道墙的两端
6. 有砂浆配合比通知单,准备好砂浆试模
㈡、材质要求1. 砖:品种、规格、强度等级必须符合设计要求,并有出厂材质证明
承重结构必须做复试
要求砖必须有一个条面和丁面边角整齐
2. 水泥:品种及强度等级应根据砌体的部位及所处的环境条件选择
水泥必须有出厂检验报告、复试报告单
3. 砂:用中砂,使用前用 5mm 孔径的筛子过筛
4. 掺合料:白灰熟化时间不少于 7 天,或采纳粉煤灰等
5. 其它材料:墙体拉结筋,预埋件、已做防腐处理的木砖等
二、质量要求①、砖砌体质量要求1. 主控项目⑴ 砖及砂浆强度等级,按设计要求检查和验收
⑵ 水平灰缝砂浆饱满度不小于 80%
用百格网检查每检验批不小于 5 处,每处 3 块砖,砖底面砂浆痕迹的面积,取平均值,不小于 80%为合格
⑶ 砖砌体的转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工
对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,斜槎水平投影长度不应小于高度的 2/3
⑷ 非抗震设防及抗震设防裂度为 6 度、7 度工区的临时间断处,当不能留斜槎时,除转角处外,可留直槎,但直槎必须做成凸槎
留直槎处应加设拉结钢筋,拉结钢筋的数量为每120mm 墙厚放置 φ16 拉结钢筋(120mm 厚墙放置 φ26 拉结钢筋),间距沿墙高不应超过500mm;埋入长度从留槎处算起每边均不应小于 500mm,对抗震设防裂度 6 度、7 度的地区,不应小于 1000mm;末端应有 90°弯钩
