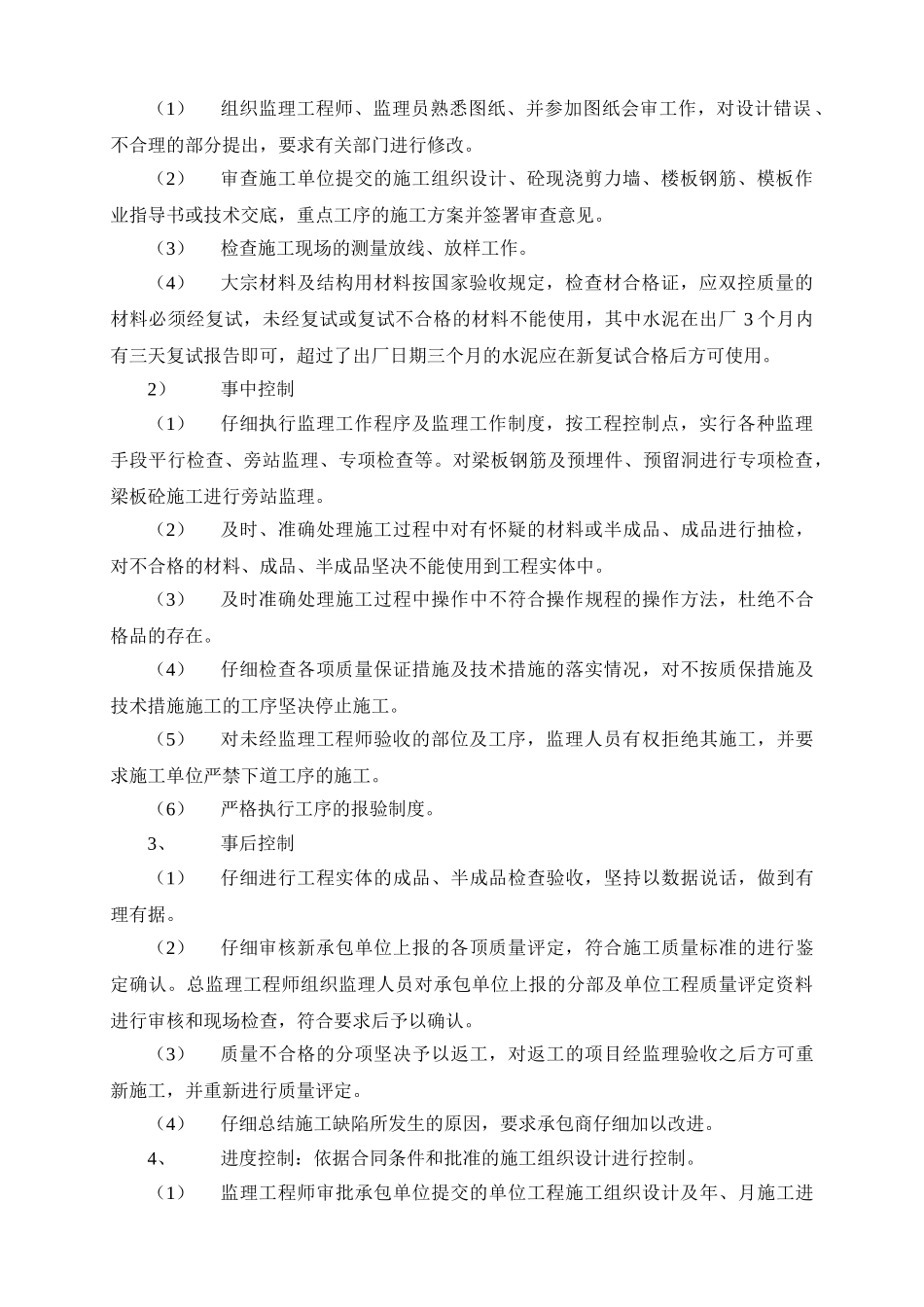

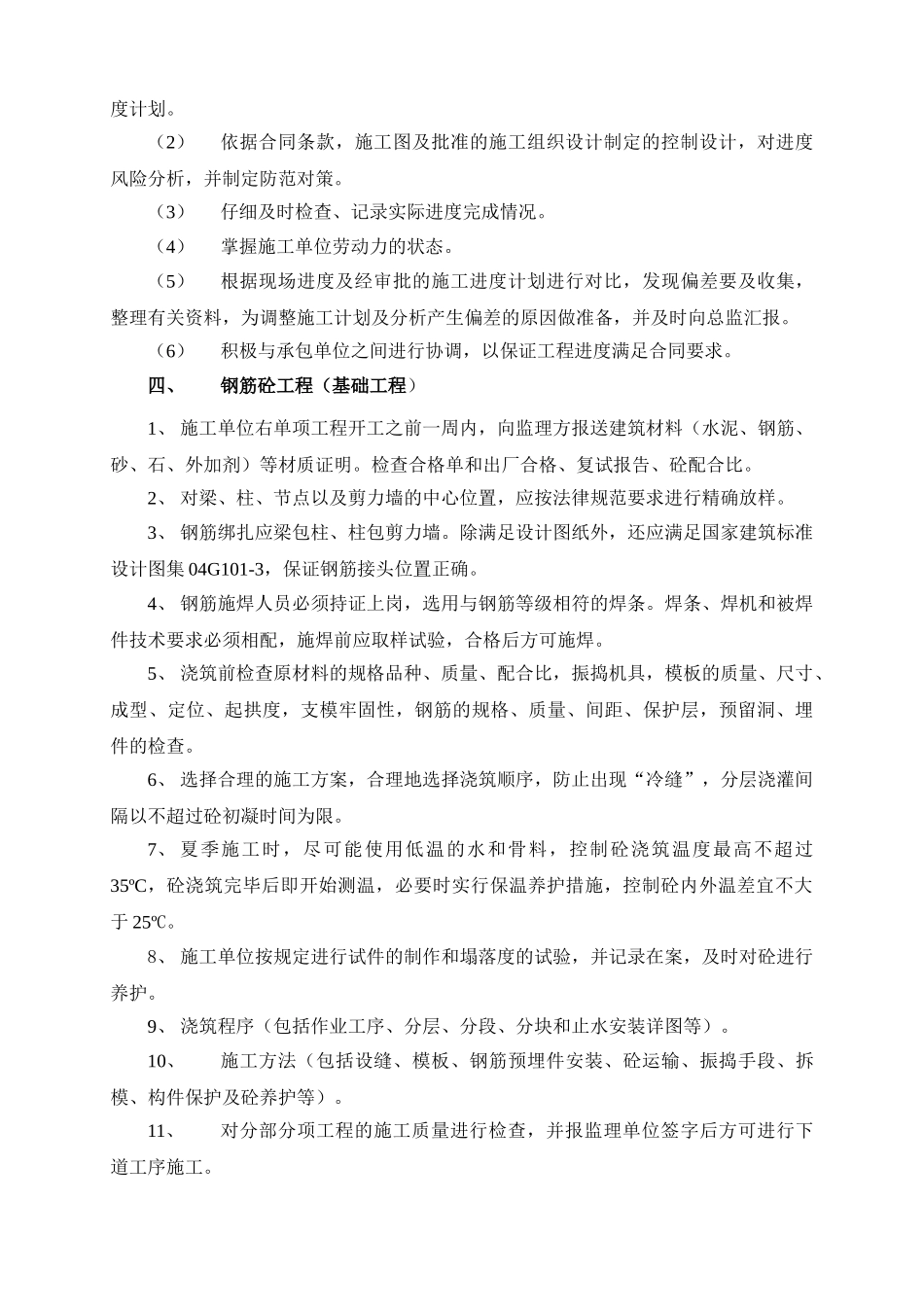

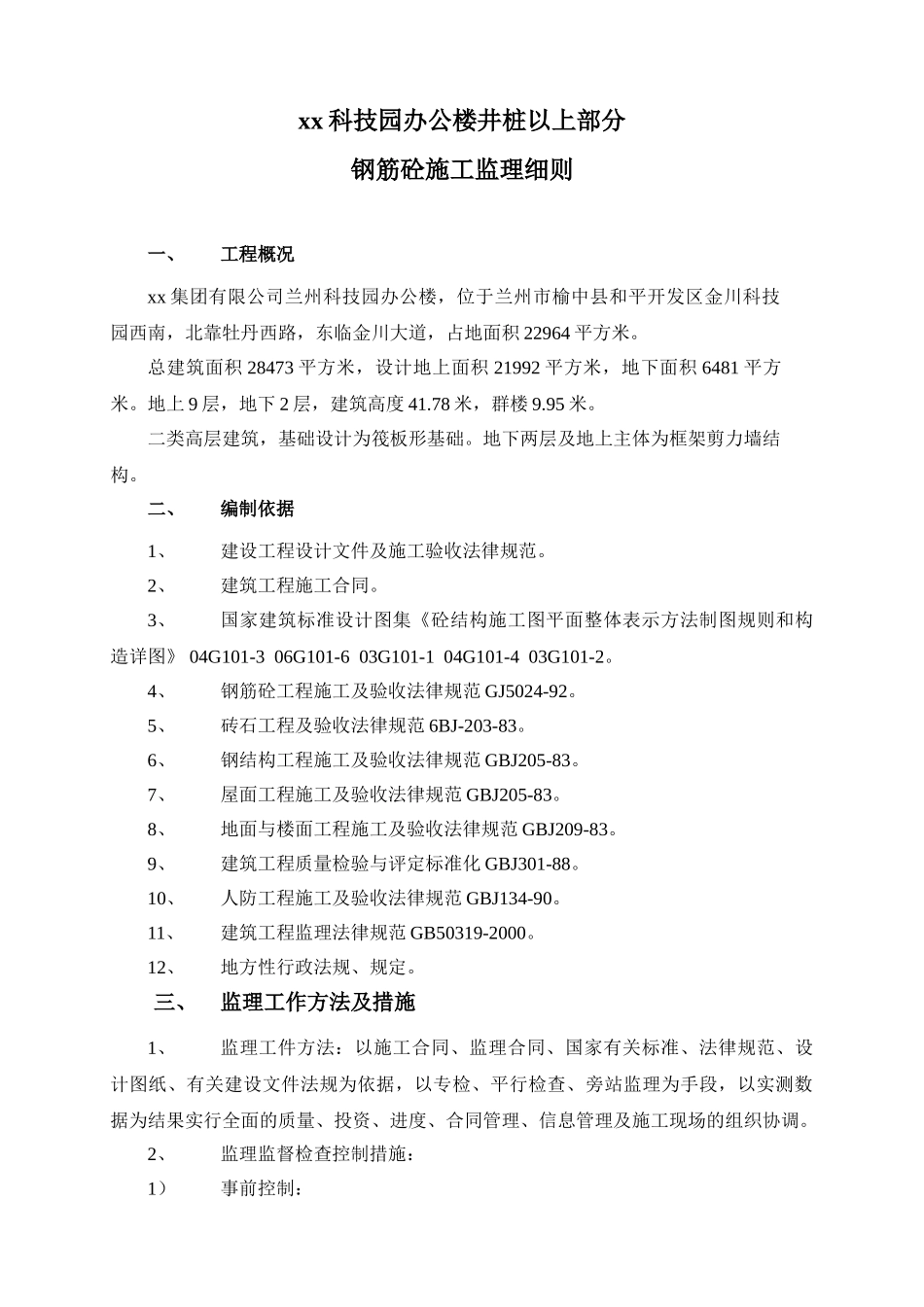

xx 科技园办公楼井桩以上部分钢筋砼施工监理细则一、工程概况xx 集团有限公司兰州科技园办公楼,位于兰州市榆中县和平开发区金川科技园西南,北靠牡丹西路,东临金川大道,占地面积 22964 平方米。总建筑面积 28473 平方米,设计地上面积 21992 平方米,地下面积 6481 平方米。地上 9 层,地下 2 层,建筑高度 41.78 米,群楼 9.95 米。二类高层建筑,基础设计为筏板形基础。地下两层及地上主体为框架剪力墙结构。二、编制依据1、建设工程设计文件及施工验收法律规范。2、建筑工程施工合同。3、国家建筑标准设计图集《砼结构施工图平面整体表示方法制图规则和构造详图》 04G101-3 06G101-6 03G101-1 04G101-4 03G101-2。4、钢筋砼工程施工及验收法律规范 GJ5024-92。5、砖石工程及验收法律规范 6BJ-203-83。6、钢结构工程施工及验收法律规范 GBJ205-83。7、屋面工程施工及验收法律规范 GBJ205-83。8、地面与楼面工程施工及验收法律规范 GBJ209-83。9、建筑工程质量检验与评定标准化 GBJ301-88。10、人防工程施工及验收法律规范 GBJ134-90。11、建筑工程监理法律规范 GB50319-2000。12、地方性行政法规、规定。三、监理工作方法及措施1、监理工件方法:以施工合同、监理合同、国家有关标准、法律规范、设计图纸、有关建设文件法规为依据,以专检、平行检查、旁站监理为手段,以实测数据为结果实行全面的质量、投资、进度、合同管理、信息管理及施工现场的组织协调。2、监理监督检查控制措施:1)事前控制:(1)组织监理工程师、监理员熟悉图纸、并参加图纸会审工作,对设计错误 、不合理的部分提出,要求有关部门进行修改。(2)审查施工单位提交的施工组织设计、砼现浇剪力墙、楼板钢筋、模板作业指导书或技术交底,重点工序的施工方案并签署审查意见。(3)检查施工现场的测量放线、放样工作。(4)大宗材料及结构用材料按国家验收规定,检查材合格证,应双控质量的材料必须经复试,未经复试或复试不合格的材料不能使用,其中水泥在出厂 3 个月内有三天复试报告即可,超过了出厂日期三个月的水泥应在新复试合格后方可使用。2)事中控制(1)仔细执行监理工作程序及监理工作制度,按工程控制点,实行各种监理手段平行检查、旁站监理、专项检查等。对梁板钢筋及预埋件、预留洞进行专项检查,梁板砼施工进行旁站监理。(2)及时、准确处理施工过程中对有怀疑的材料或半成品、成品进行抽检,对不合格的材料、成品...
