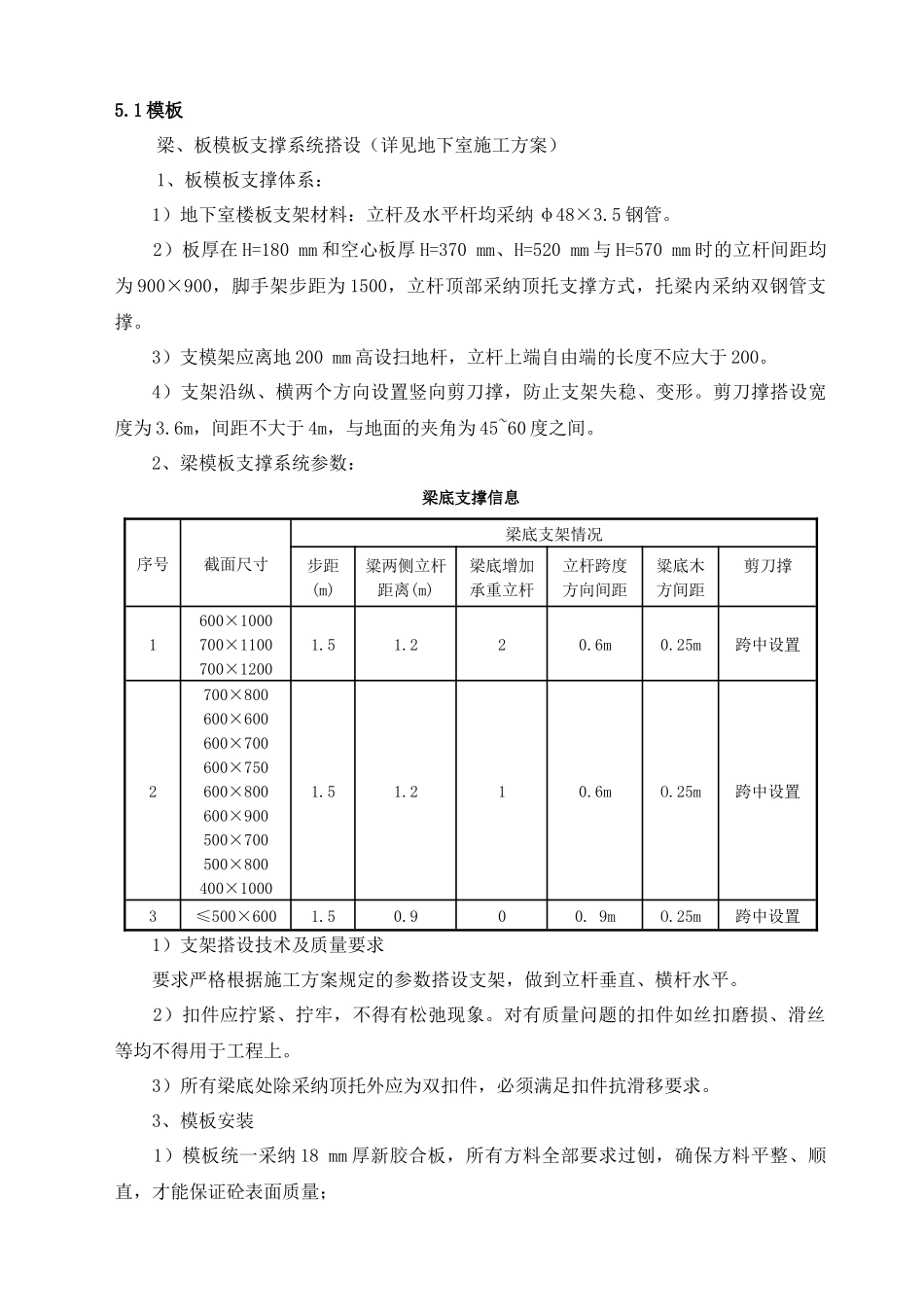

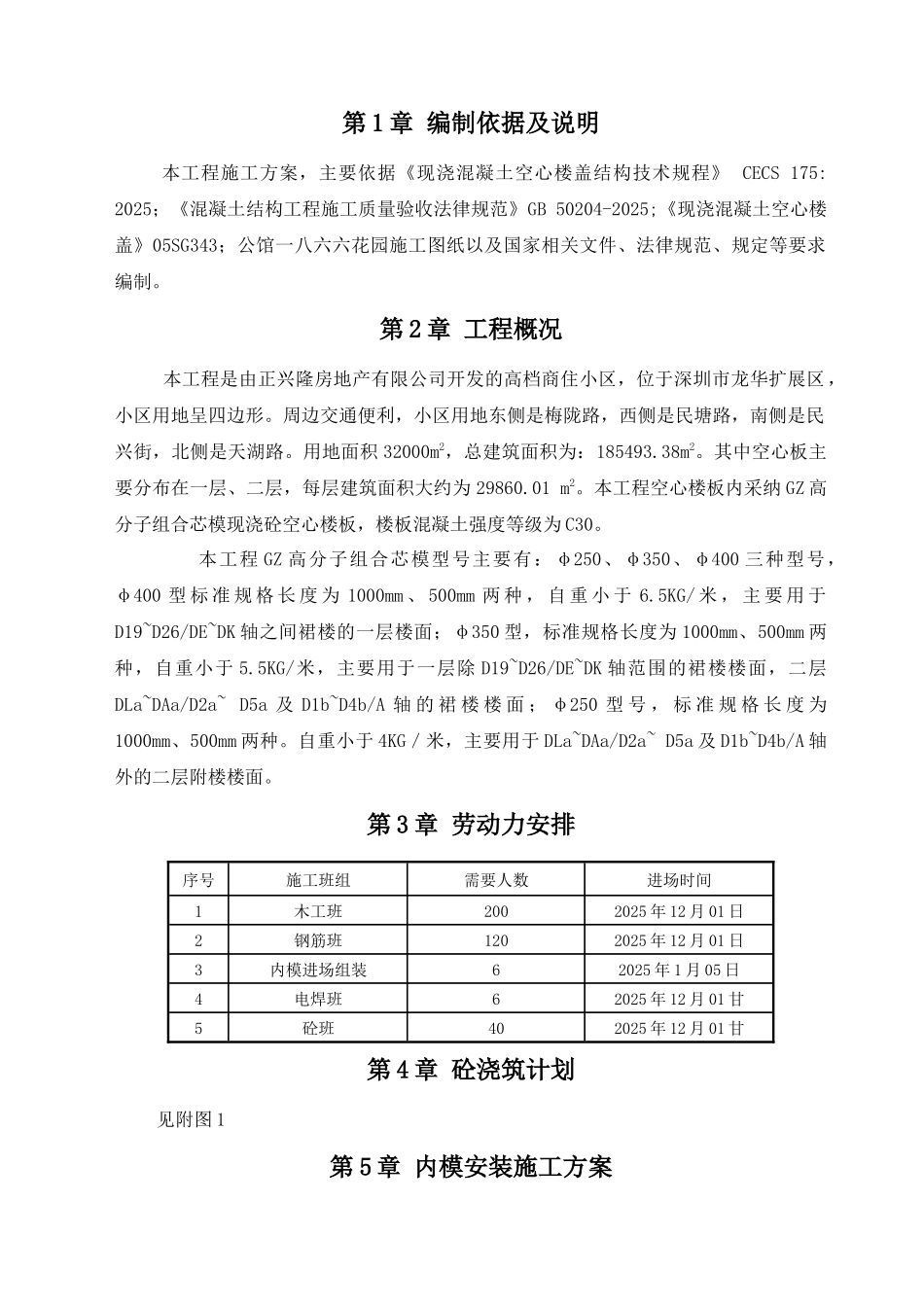

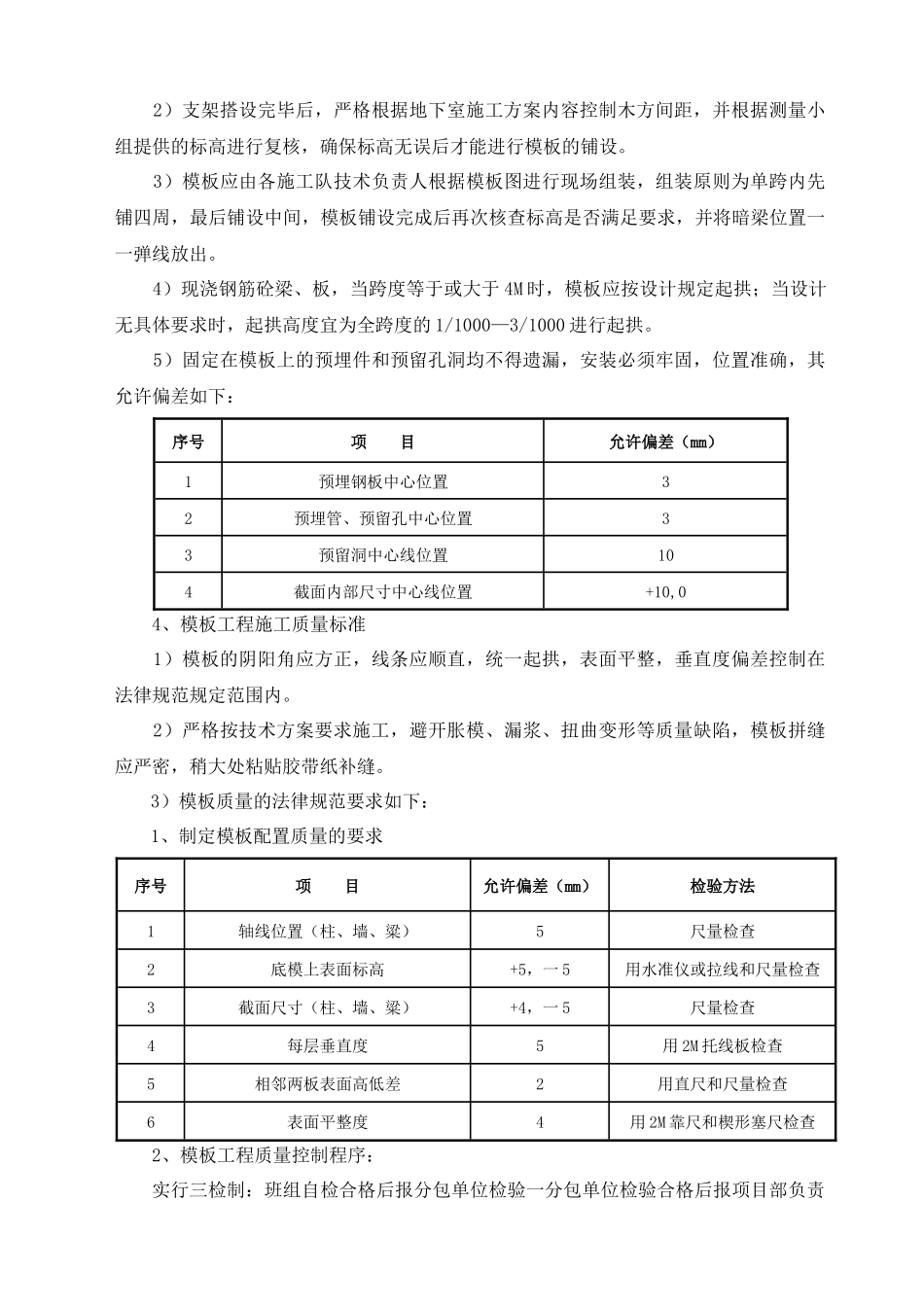

第 1 章 编制依据及说明 本工程施工方案,主要依据《现浇混凝土空心楼盖结构技术规程》 CECS 175: 2025;《混凝土结构工程施工质量验收法律规范》GB 50204-2025;《现浇混凝土空心楼盖》05SG343;公馆一八六六花园施工图纸以及国家相关文件、法律规范、规定等要求编制。第 2 章 工程概况 本工程是由正兴隆房地产有限公司开发的高档商住小区,位于深圳市龙华扩展区,小区用地呈四边形。周边交通便利,小区用地东侧是梅陇路,西侧是民塘路,南侧是民兴街,北侧是天湖路。用地面积 32000m2,总建筑面积为:185493.38m2。其中空心板主要分布在一层、二层,每层建筑面积大约为 29860.01 m2。本工程空心楼板内采纳 GZ 高分子组合芯模现浇砼空心楼板,楼板混凝土强度等级为 C30。 本工程 GZ 高分子组合芯模型号主要有:φ250、φ350、φ400 三种型号,φ400 型 标 准 规 格 长 度 为 1000mm 、 500mm 两 种 , 自 重 小 于 6.5KG/ 米 , 主 要 用 于D19~D26/DE~DK 轴之间裙楼的一层楼面;φ350 型,标准规格长度为 1000mm、500mm 两种,自重小于 5.5KG/米,主要用于一层除 D19~D26/DE~DK 轴范围的裙楼楼面,二层DLa~DAa/D2a~ D5a 及 D1b~D4b/A 轴 的 裙 楼 楼 面 ; φ250 型 号 , 标 准 规 格 长 度 为1000mm、500mm 两种。自重小于 4KG/米,主要用于 DLa~DAa/D2a~ D5a 及 D1b~D4b/A 轴外的二层附楼楼面。第 3 章 劳动力安排序号施工班组需要人数进场时间1木工班2002025 年 12 月 01 日2钢筋班1202025 年 12 月 01 日3内模进场组装62025 年 1 月 05 日4电焊班62025 年 12 月 01 甘5砼班402025 年 12 月 01 甘第 4 章 砼浇筑计划见附图 1第 5 章 内模安装施工方案5.1 模板梁、板模板支撑系统搭设(详见地下室施工方案)1、板模板支撑体系: 1)地下室楼板支架材料:立杆及水平杆均采纳 φ48×3.5 钢管。 2)板厚在 H=180 mm 和空心板厚 H=370 mm、H=520 mm 与 H=570 mm 时的立杆间距均为 900×900,脚手架步距为 1500,立杆顶部采纳顶托支撑方式,托梁内采纳双钢管支撑。 3)支模架应离地 200 mm 高设扫地杆,立杆上端自由端的长度不应大于 200。4)支架沿纵、横两个方向设置竖向剪刀撑,防止支架失稳、变形。剪刀撑搭设宽度为 3.6m,间距不大于 4m,与地面的夹角为 45~60 度之间。2、梁模板支撑系统...
