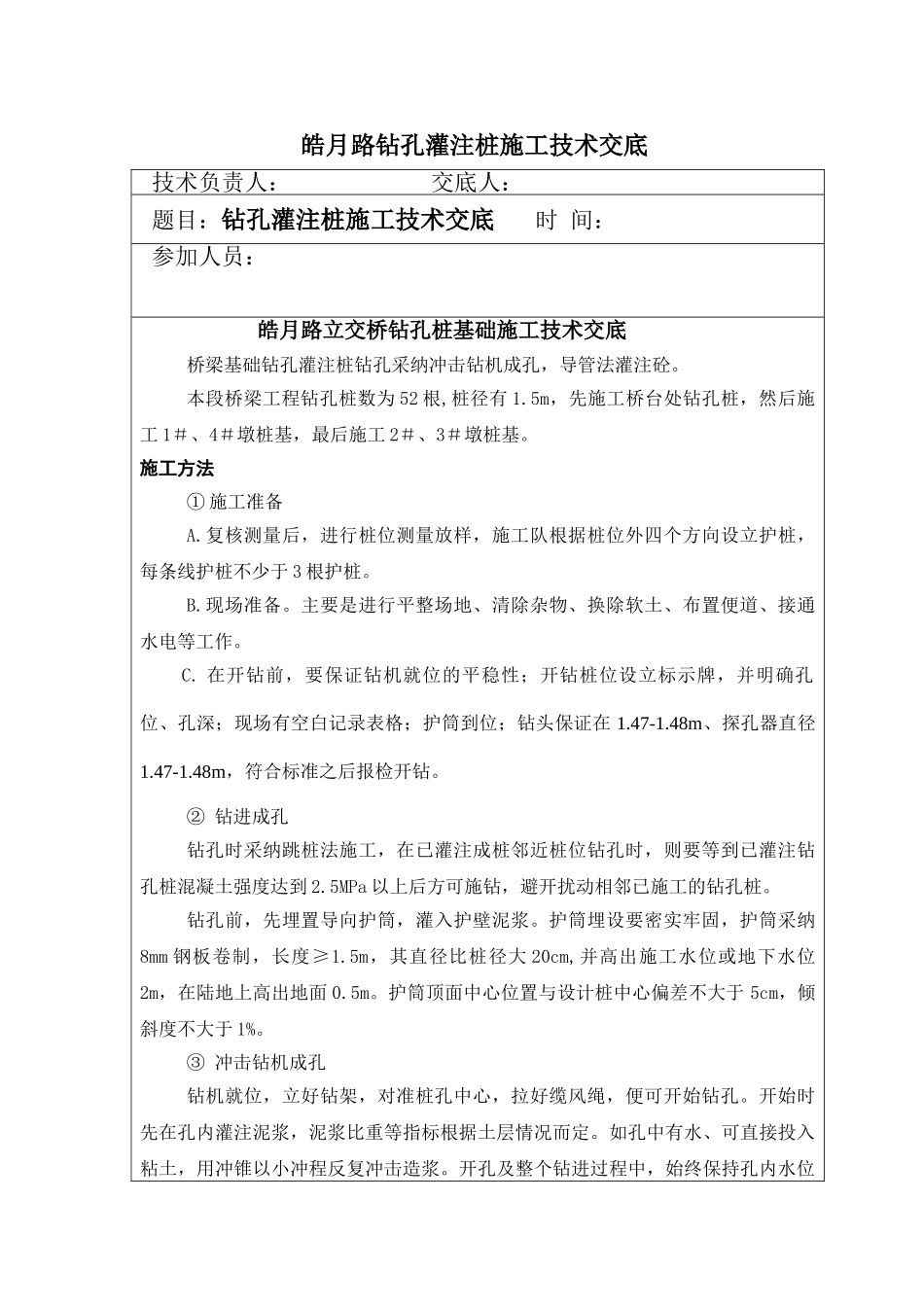

皓月路钻孔灌注桩施工技术交底技术负责人: 交底人: 题目:钻孔灌注桩施工技术交底 时 间:参加人员: 皓月路立交桥钻孔桩基础施工技术交底桥梁基础钻孔灌注桩钻孔采纳冲击钻机成孔,导管法灌注砼

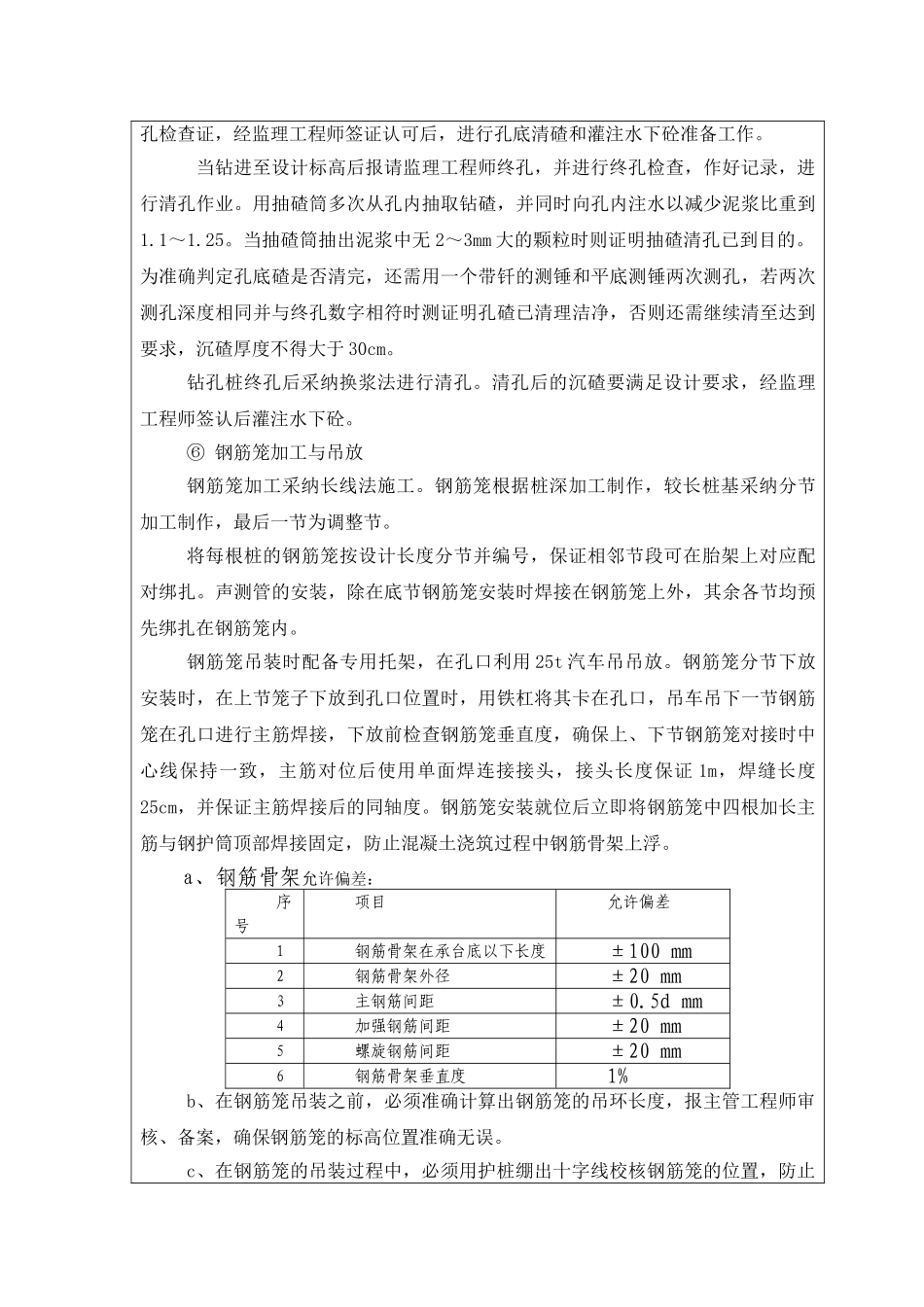

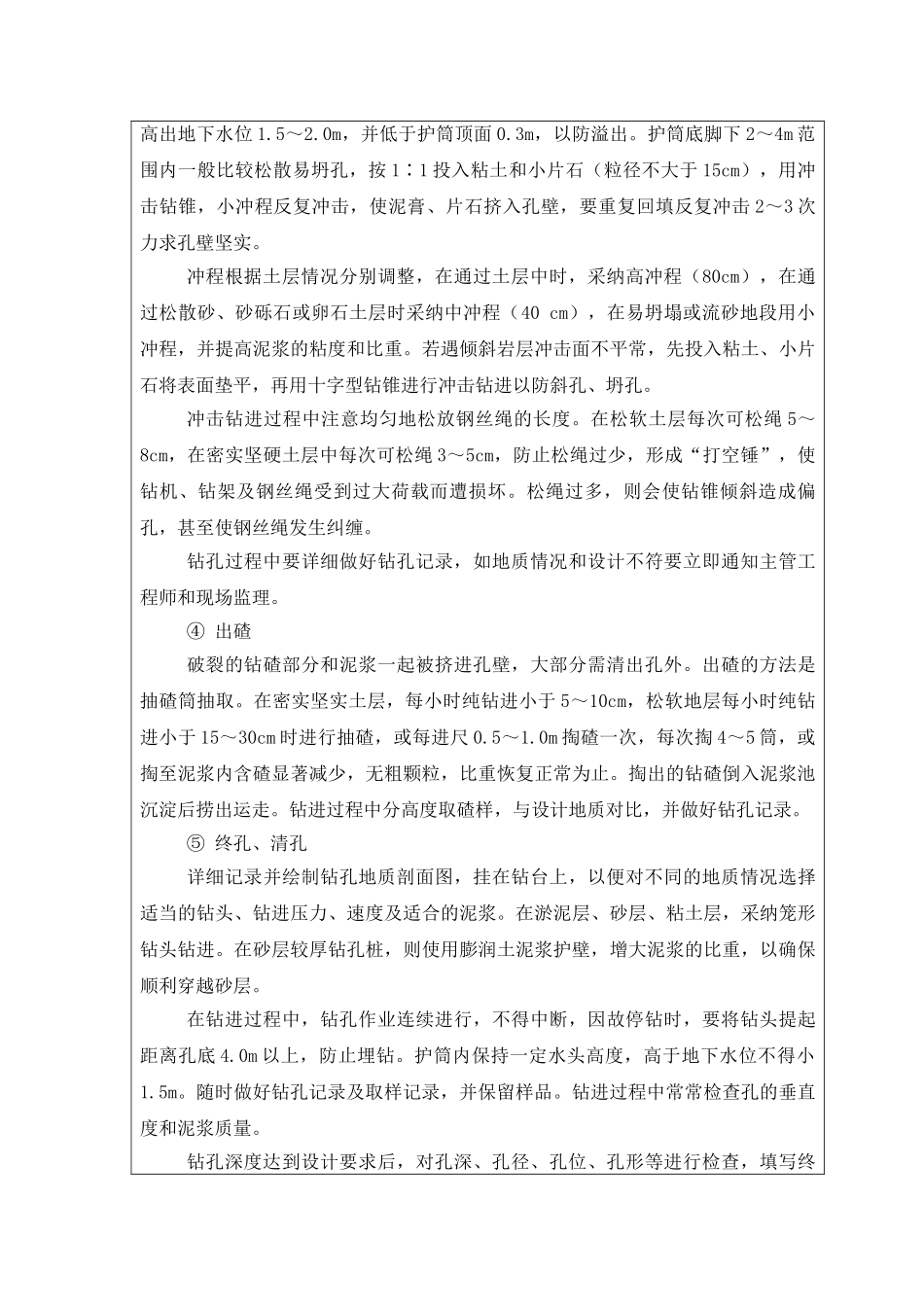

本段桥梁工程钻孔桩数为 52 根,桩径有 1
5m,先施工桥台处钻孔桩,然后施工 1#、4#墩桩基,最后施工 2#、3#墩桩基
施工方法① 施工准备A
复核测量后,进行桩位测量放样,施工队根据桩位外四个方向设立护桩,每条线护桩不少于 3 根护桩
主要是进行平整场地、清除杂物、换除软土、布置便道、接通水电等工作
在开钻前,要保证钻机就位的平稳性;开钻桩位设立标示牌,并明确孔位、孔深;现场有空白记录表格;护筒到位;钻头保证在 1
48m、探孔器直径1
48m,符合标准之后报检开钻
② 钻进成孔钻孔时采纳跳桩法施工,在已灌注成桩邻近桩位钻孔时,则要等到已灌注钻孔桩混凝土强度达到 2
5MPa 以上后方可施钻,避开扰动相邻已施工的钻孔桩
钻孔前,先埋置导向护筒,灌入护壁泥浆
护筒埋设要密实牢固,护筒采纳8mm 钢板卷制,长度≥1
5m,其直径比桩径大 20cm,并高出施工水位或地下水位2m,在陆地上高出地面 0
护筒顶面中心位置与设计桩中心偏差不大于 5cm,倾斜度不大于 1%
③ 冲击钻机成孔钻机就位,立好钻架,对准桩孔中心,拉好缆风绳,便可开始钻孔
开始时先在孔内灌注泥浆,泥浆比重等指标根据土层情况而定
如孔中有水、可直接投入粘土,用冲锥以小冲程反复冲击造浆
开孔及整个钻进过程中,始终保持孔内水位高出地下水位 1
0m,并低于护筒顶面 0
3m,以防溢出
护筒底脚下 2~4m 范围内一般比较松散易坍孔,按 1∶1 投入粘土和小片石(粒径不大于 15cm),用冲击钻锥,小冲程反复冲击,使泥膏、片石挤入孔壁,要重复回填反复冲击 2~3 次力求
