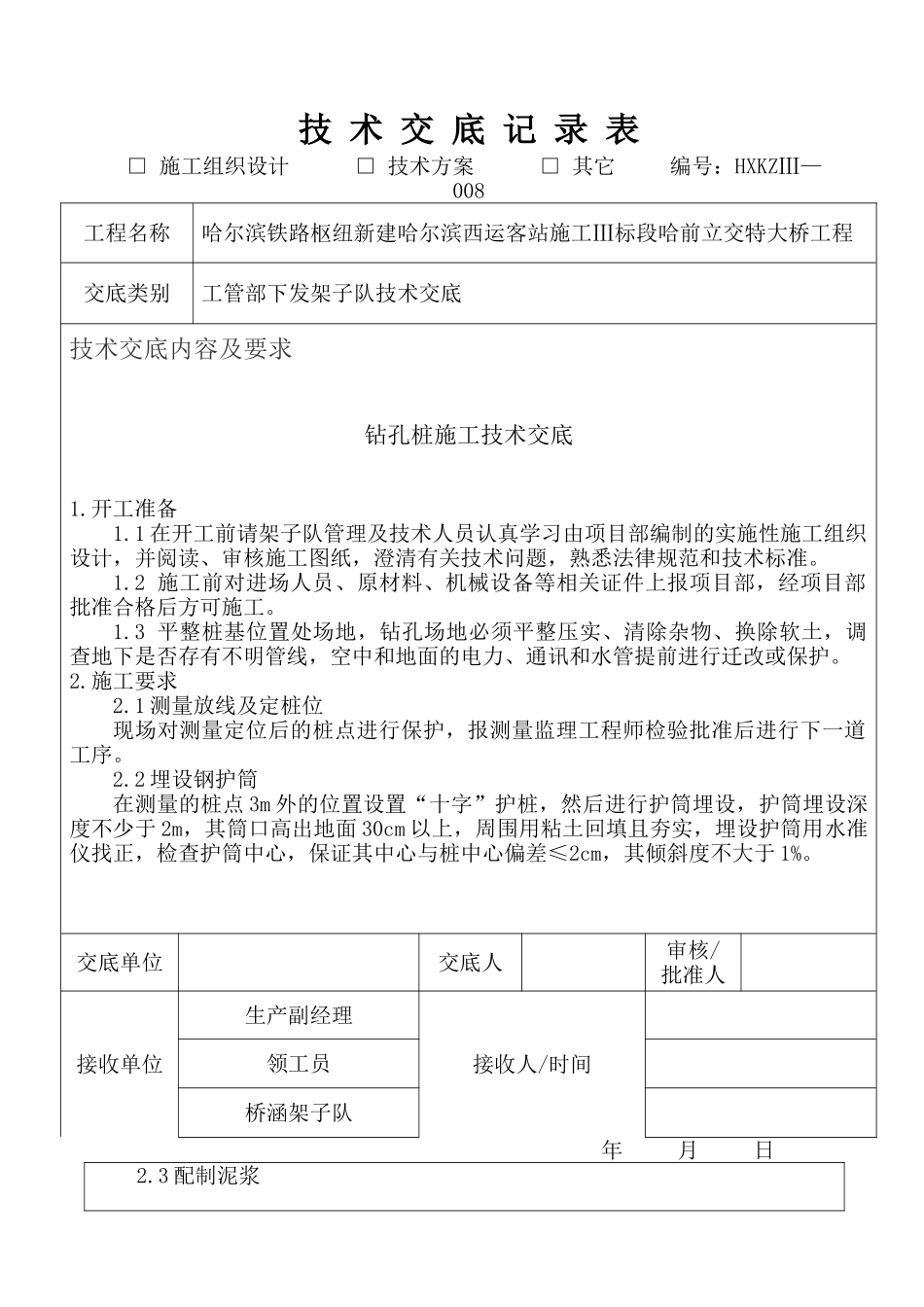

技 术 交 底 记 录 表 □ 施工组织设计 □ 技术方案 □ 其它 编号:HXKZⅢ—008工程名称哈尔滨铁路枢纽新建哈尔滨西运客站施工Ⅲ标段哈前立交特大桥工程交底类别工管部下发架子队技术交底技术交底内容及要求钻孔桩施工技术交底1
1 在开工前请架子队管理及技术人员认真学习由项目部编制的实施性施工组织设计,并阅读、审核施工图纸,澄清有关技术问题,熟悉法律规范和技术标准
2 施工前对进场人员、原材料、机械设备等相关证件上报项目部,经项目部批准合格后方可施工
3 平整桩基位置处场地,钻孔场地必须平整压实、清除杂物、换除软土,调查地下是否存有不明管线,空中和地面的电力、通讯和水管提前进行迁改或保护
1 测量放线及定桩位现场对测量定位后的桩点进行保护,报测量监理工程师检验批准后进行下一道工序
2 埋设钢护筒在测量的桩点 3m 外的位置设置“十字”护桩,然后进行护筒埋设,护筒埋设深度不少于 2m,其筒口高出地面 30cm 以上,周围用粘土回填且夯实,埋设护筒用水准仪找正,检查护筒中心,保证其中心与桩中心偏差≤2cm,其倾斜度不大于 1%
交底单位交底人审核/批准人接收单位生产副经理接收人/时间领工员桥涵架子队年 月 日2

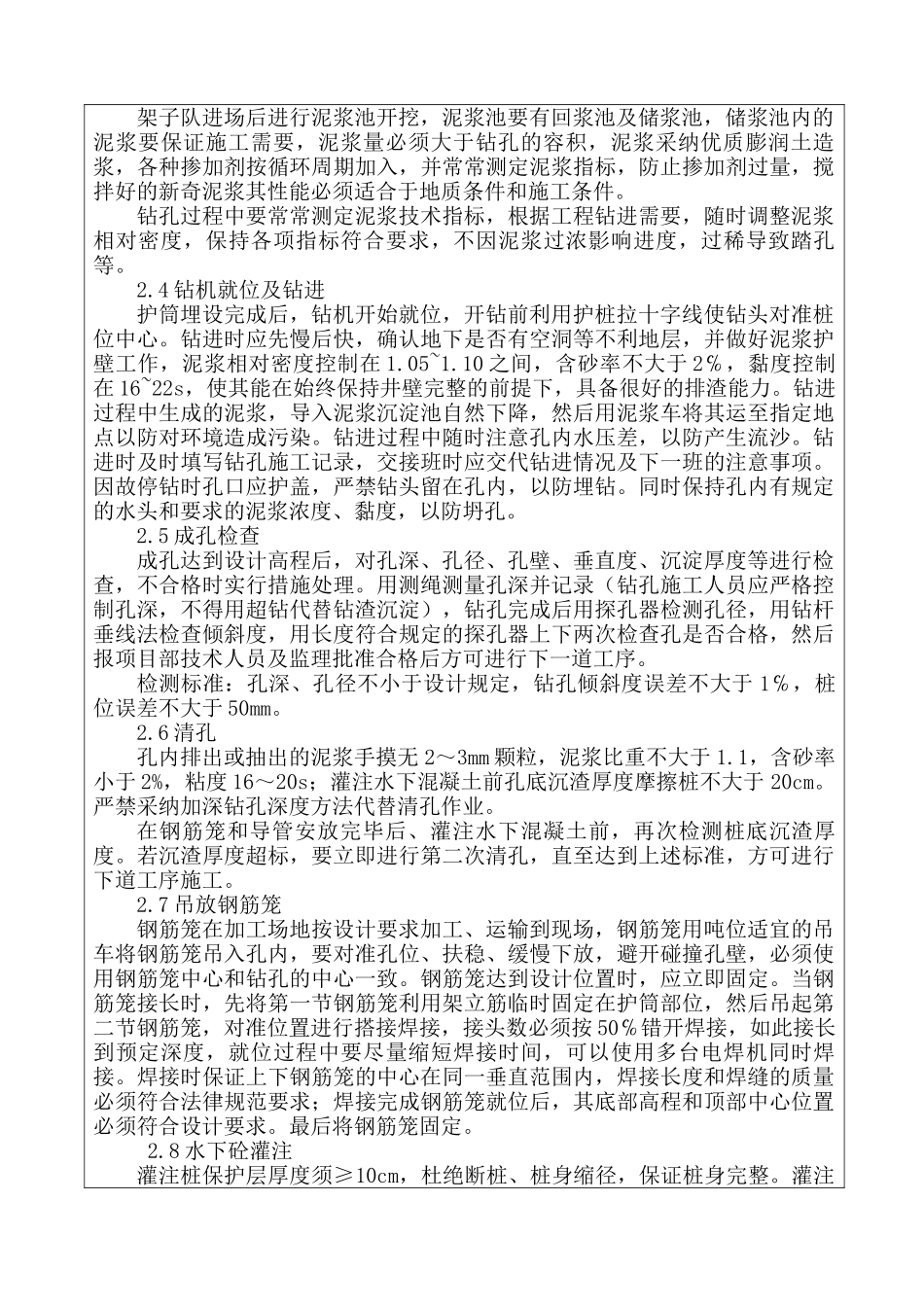

3 配制泥浆架子队进场后进行泥浆池开挖,泥浆池要有回浆池及储浆池,储浆池内的泥浆要保证施工需要,泥浆量必须大于钻孔的容积,泥浆采纳优质膨润土造浆,各种掺加剂按循环周期加入,并常常测定泥浆指标,防止掺加剂过量,搅拌好的新奇泥浆其性能必须适合于地质条件和施工条件
钻孔过程中要常常测定泥浆技术指标,根据工程钻进需要,随时调整泥浆相对密度,保持各项指标符合要求,不因泥浆过浓影响进度,过稀导致踏孔等
4 钻机就位及钻进护筒埋设完成后,钻机开始就位,开钻前利用护桩拉十字线使钻头对准桩位中心
钻进时应先慢后快,确认地下是否有空洞等不利
