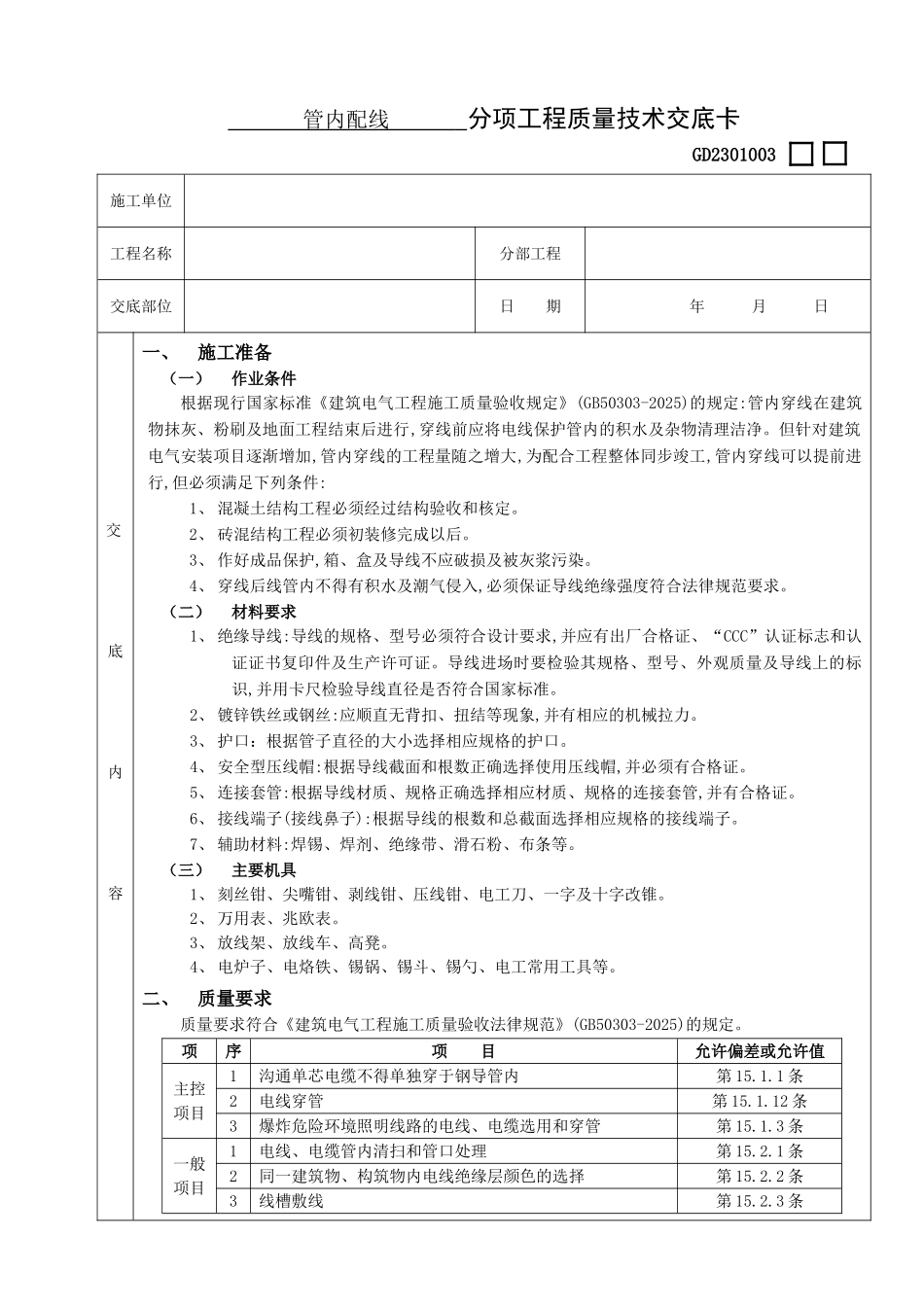

管内配线 分项工程质量技术交底卡GD2301003 施工单位工程名称分部工程交底部位日 期 年 月 日交底内容一、施工准备(一)作业条件根据现行国家标准《建筑电气工程施工质量验收规定》(GB50303-2025)的规定:管内穿线在建筑物抹灰、粉刷及地面工程结束后进行,穿线前应将电线保护管内的积水及杂物清理洁净
但针对建筑电气安装项目逐渐增加,管内穿线的工程量随之增大,为配合工程整体同步竣工,管内穿线可以提前进行,但必须满足下列条件:1、 混凝土结构工程必须经过结构验收和核定
2、 砖混结构工程必须初装修完成以后
3、 作好成品保护,箱、盒及导线不应破损及被灰浆污染
4、 穿线后线管内不得有积水及潮气侵入,必须保证导线绝缘强度符合法律规范要求
(二)材料要求1、 绝缘导线:导线的规格、型号必须符合设计要求,并应有出厂合格证、“CCC”认证标志和认证证书复印件及生产许可证
导线进场时要检验其规格、型号、外观质量及导线上的标识,并用卡尺检验导线直径是否符合国家标准
2、 镀锌铁丝或钢丝:应顺直无背扣、扭结等现象,并有相应的机械拉力
3、 护口:根据管子直径的大小选择相应规格的护口
4、 安全型压线帽:根据导线截面和根数正确选择使用压线帽,并必须有合格证
5、 连接套管:根据导线材质、规格正确选择相应材质、规格的连接套管,并有合格证
6、 接线端子(接线鼻子):根据导线的根数和总截面选择相应规格的接线端子
7、 辅助材料:焊锡、焊剂、绝缘带、滑石粉、布条等
(三)主要机具1、 刻丝钳、尖嘴钳、剥线钳、压线钳、电工刀、一字及十字改锥
2、 万用表、兆欧表
3、 放线架、放线车、高凳
4、 电炉子、电烙铁、锡锅、锡斗、锡勺、电工常用工具等
二、质量要求质量要求符合《建筑电气工程施工质量验收法律规范》(GB50303-2025)的规定

项序项 目允许偏差或允许值主控项目1沟通单芯电缆不得
