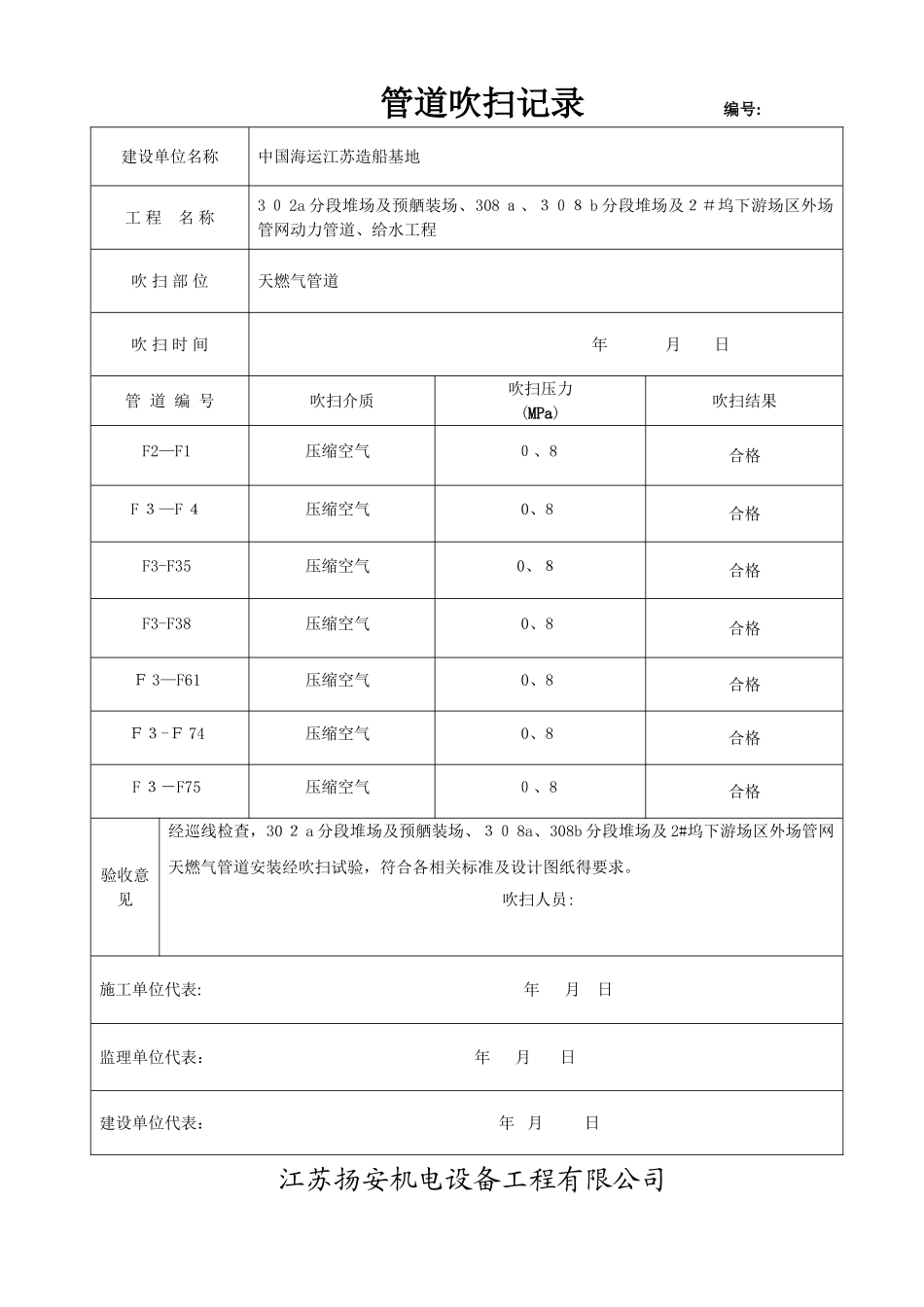

江苏扬安机电设备工程有限公司管道吹扫记录 编号:建设单位名称中国海运江苏造船基地工 程 名 称30 2 a 分段堆场及预舾装场、308 a、3 0 8b 分段堆场及 2#坞下游场区外场管网动力管道、给水工程吹 扫 部 位压缩空气管道吹 扫 时 间 年 月 日管 道 编 号吹扫介质吹扫压力(M Pa)吹扫结果A 1-F1、2、3、4压缩空气0、8合格A1—F7压缩空气0、8合格A 1-F 3 8压缩空气0、8合格A1-F 3 9压缩空气0、8合格A1-F63压缩空气0、8合格A 1-F 77压缩空气0、8合格验收意见经巡线检查,30 2 a分段堆场及预舾装场、3 08 a、3 08b 分段堆场及 2#坞下游场区外场管网压缩空气管道安装经吹扫试验,符合各相关标准及设计图纸得要求。吹扫人员: 施工单位代表: 年 月 日监理单位代表: 年 月 日建设单位代表: 年 月 日江苏扬安机电设备工程有限公司管道吹扫记录 编号: 建设单位名称中国海运江苏造船基地工 程 名 称302a 分段堆场及预舾装场、30 8a、3 0 8b 分段堆场及2#坞下游场区外场管网动力管道、给水工程吹 扫 部 位氧气管道吹 扫 时 间 年 月 日管 道 编 号吹扫介质吹扫压力(MPa)吹扫结果F2-F 1压缩空气0、8合格F 3—F 5压缩空气0、8合格F 3-F 36压缩空气0、8合格F3-F3 7压缩空气0、8合格F3—F62压缩空气0、8合格F3-F 7 5压缩空气0、8合格验收意见经巡线检查,302 a分段堆场及预舾装场、308a、308b 分段堆场及 2#坞下游场区外场管网氧气管道安装经吹扫试验,符合各相关标准及设计图纸得要求。吹扫人员: 施工单位代表: 年 月 日监理单位代表: 年 月 日建设单位代表: 年 月 日江苏扬安机电设备工程有限公司管道吹扫记录 编号: 建设单位名称中国海运江苏造船基地工 程 名 称3 0 2a 分段堆场及预舾装场、308 a、308 b 分段堆场及2#坞下游场区外场管网动力管道、给水工程吹 扫 部 位天燃气管道吹 扫 时 间 年 月 日管 道 编 号吹扫介质吹扫压力(MPa)吹扫结果F2—F1压缩空气0、8合格F 3—F 4压缩空气0、8合格F3-F35压缩空气0、8合格F3-F38压缩空气0、8合格F 3—F61压缩空气0、8合格F3-F 74压缩空气0、8合格F 3-F75压缩空气0、8合格验收意见经巡线检查,30 2 a 分段堆场及预舾装场、30 8a、308b 分段堆场及 2#坞下游场区外场管网天燃气管道安装经吹扫试验,符合各相关标...
