市政基础设施工程施工技术交底记录编 号 : 市 政 施 管 — 10工程名称台山市三台大道二期工程 C 标段部位名称工序名称箱涵混凝土工程交底日期年 月 日交底单位邵阳市宝庆公路桥梁工程有限公司交底人接收单位箱涵混凝土工程施工班组接收人交底内容:1
本箱涵(K9+535
284)的结构砼为 C30 砼,抗渗标号为 S6,垫层为 C10 素砼
混凝土的保护层厚度:底板为 40mm,墙、顶板为 35mm;3
混凝土配制:本工程采纳商品混凝土,混凝土配置严格按设计要求的技术指针确定
混凝土配合比必须经试验确定,水泥的选用要减小地下水对钢筋及混凝土的腐蚀
混凝土浇注前对模板、钢筋、端头止水带等进行检查,清除模板内杂物,隐蔽验收合格后,方可灌注
混凝土浇注过程中随时观测模板、支架、钢筋等情况,发现问题,及时处理
混凝土的浇注:本工程采纳泵送商品混凝土,混凝土到达现场后,材料试验员核准混凝土发车时间,混凝土的品种、强度等级,混凝土坍落度是否在规定的范围内,并随机取样测定和做试块,严格把好混凝土的质量关
不同部分混凝土施工分述如下:(1)
底板混凝土浇注:A
底板厚 400mm,混凝土强度等级为防水 C30、抗渗等级为 S6
在底板底以上 500mm 设置一水平施工缝,并且预埋钢板止水带
在混凝土浇筑前 24 小时内对垫层进行洒水湿润,采纳“一个坡度、分层浇筑、循序推动、一次到顶”的斜面分层法浇筑
每个施工段均选择沿箱涵方向浇筑,逐层覆盖沿箱涵方向推动
混凝土浇注要连续,一气呵成,不留任何竖向施工冷缝

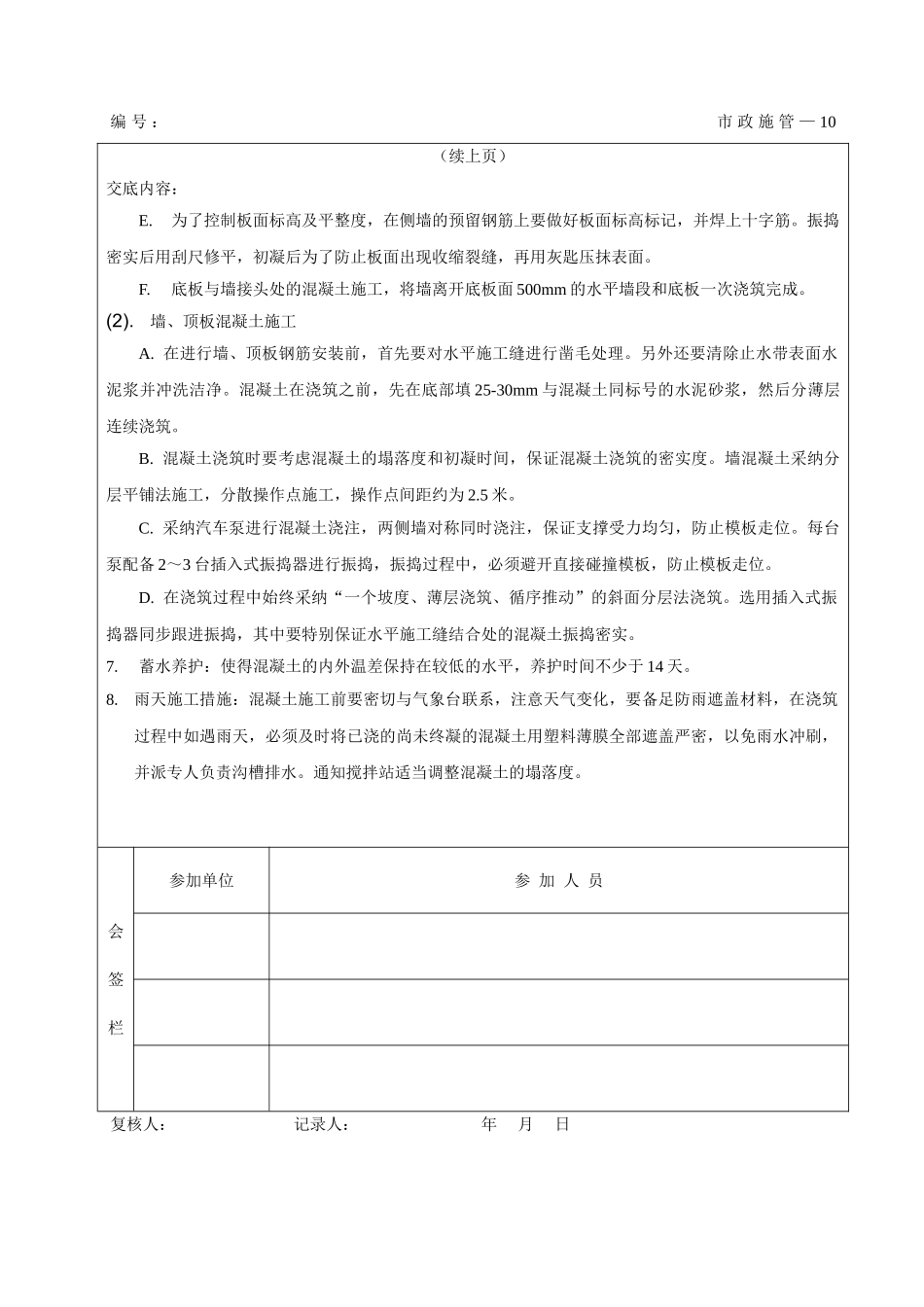

浇筑混凝土时边浇筑边振捣,振动器插入方式可采纳行列式或交错式,不得混用以免漏振,振动棒的移动距离不要大于 500mm,每点振动时间 10~30 秒,视混凝土表面不再显著下沉,不再出现气泡,表面泛出灰浆为准,振动顺序从浇筑层的下端开始,逐点上移,操作时要
