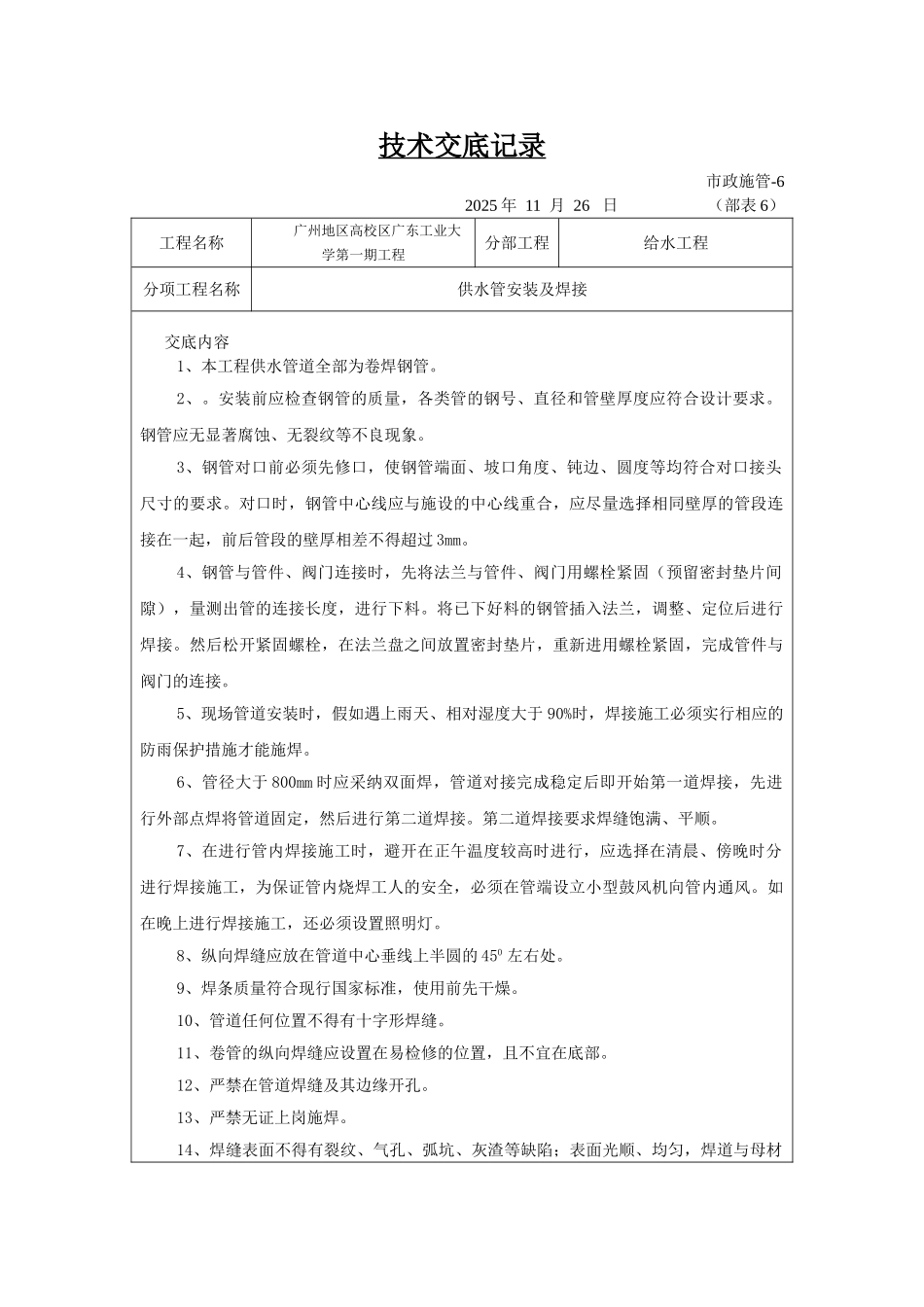

技术交底记录市政施管-62025 年 11 月 26 日 (部表 6)工程名称广州地区高校区广东工业大学第一期工程分部工程给水工程分项工程名称供水管安装及焊接交底内容1、本工程供水管道全部为卷焊钢管
安装前应检查钢管的质量,各类管的钢号、直径和管壁厚度应符合设计要求
钢管应无显著腐蚀、无裂纹等不良现象
3、钢管对口前必须先修口,使钢管端面、坡口角度、钝边、圆度等均符合对口接头尺寸的要求
对口时,钢管中心线应与施设的中心线重合,应尽量选择相同壁厚的管段连接在一起,前后管段的壁厚相差不得超过 3mm
4、钢管与管件、阀门连接时,先将法兰与管件、阀门用螺栓紧固(预留密封垫片间隙),量测出管的连接长度,进行下料
将已下好料的钢管插入法兰,调整、定位后进行焊接
然后松开紧固螺栓,在法兰盘之间放置密封垫片,重新进用螺栓紧固,完成管件与阀门的连接
5、现场管道安装时,假如遇上雨天、相对湿度大于 90%时,焊接施工必须实行相应的防雨保护措施才能施焊
6、管径大于 800mm 时应采纳双面焊,管道对接完成稳定后即开始第一道焊接,先进行外部点焊将管道固定,然后进行第二道焊接
第二道焊接要求焊缝饱满、平顺
7、在进行管内焊接施工时,避开在正午温度较高时进行,应选择在清晨、傍晚时分进行焊接施工,为保证管内烧焊工人的安全,必须在管端设立小型鼓风机向管内通风
如在晚上进行焊接施工,还必须设置照明灯
8、纵向焊缝应放在管道中心垂线上半圆的 450 左右处
9、焊条质量符合现行国家标准,使用前先干燥
10、管道任何位置不得有十字形焊缝
11、卷管的纵向焊缝应设置在易检修的位置,且不宜在底部
12、严禁在管道焊缝及其边缘开孔
13、严禁无证上岗施焊
14、焊缝表面不得有裂纹、气孔、弧坑、灰渣等缺陷;表面光顺、均匀,焊道与母材应平稳过渡,根部焊透

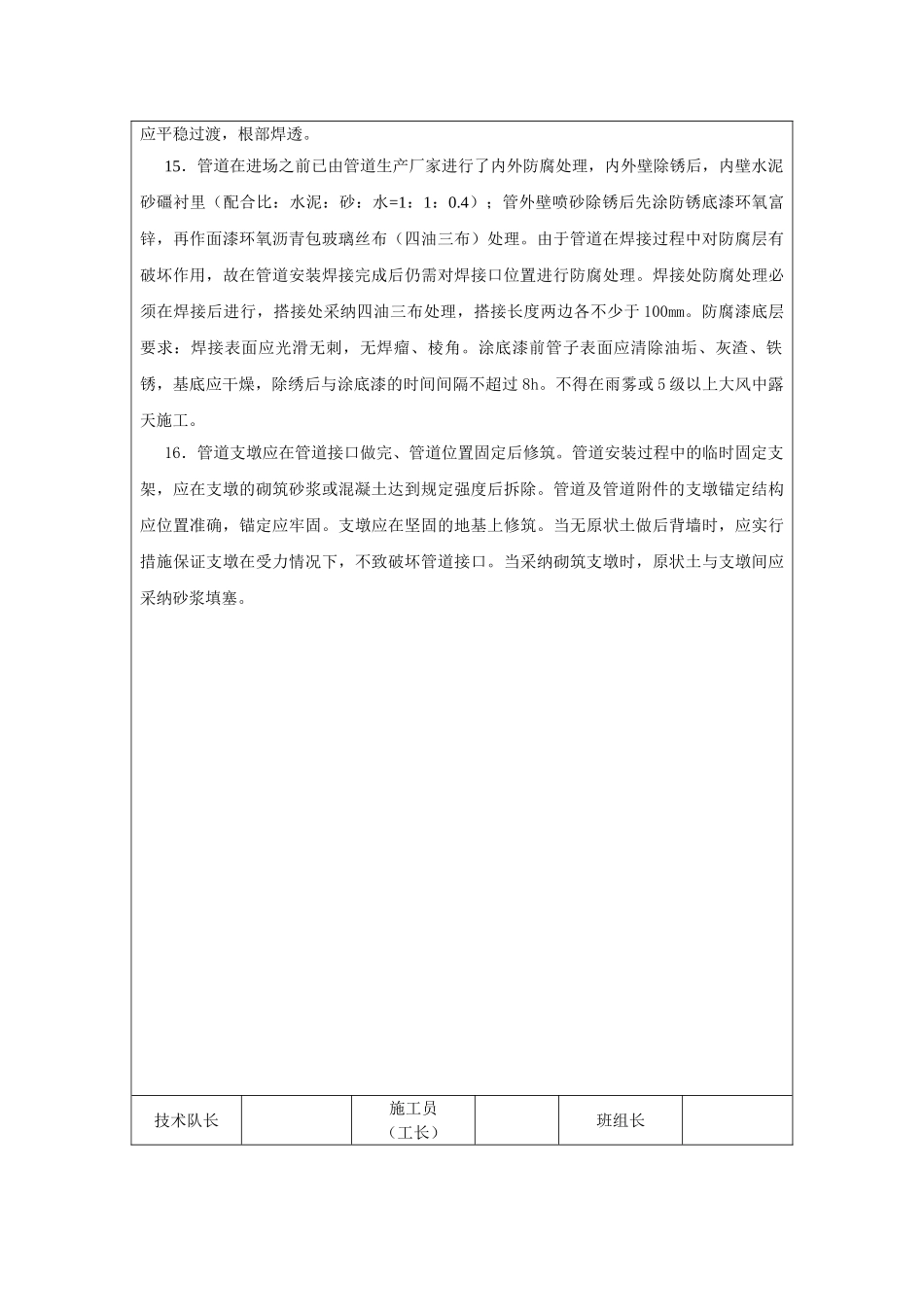

15.管道在进场之前已由管道生产厂家进行了内外防腐处理,
