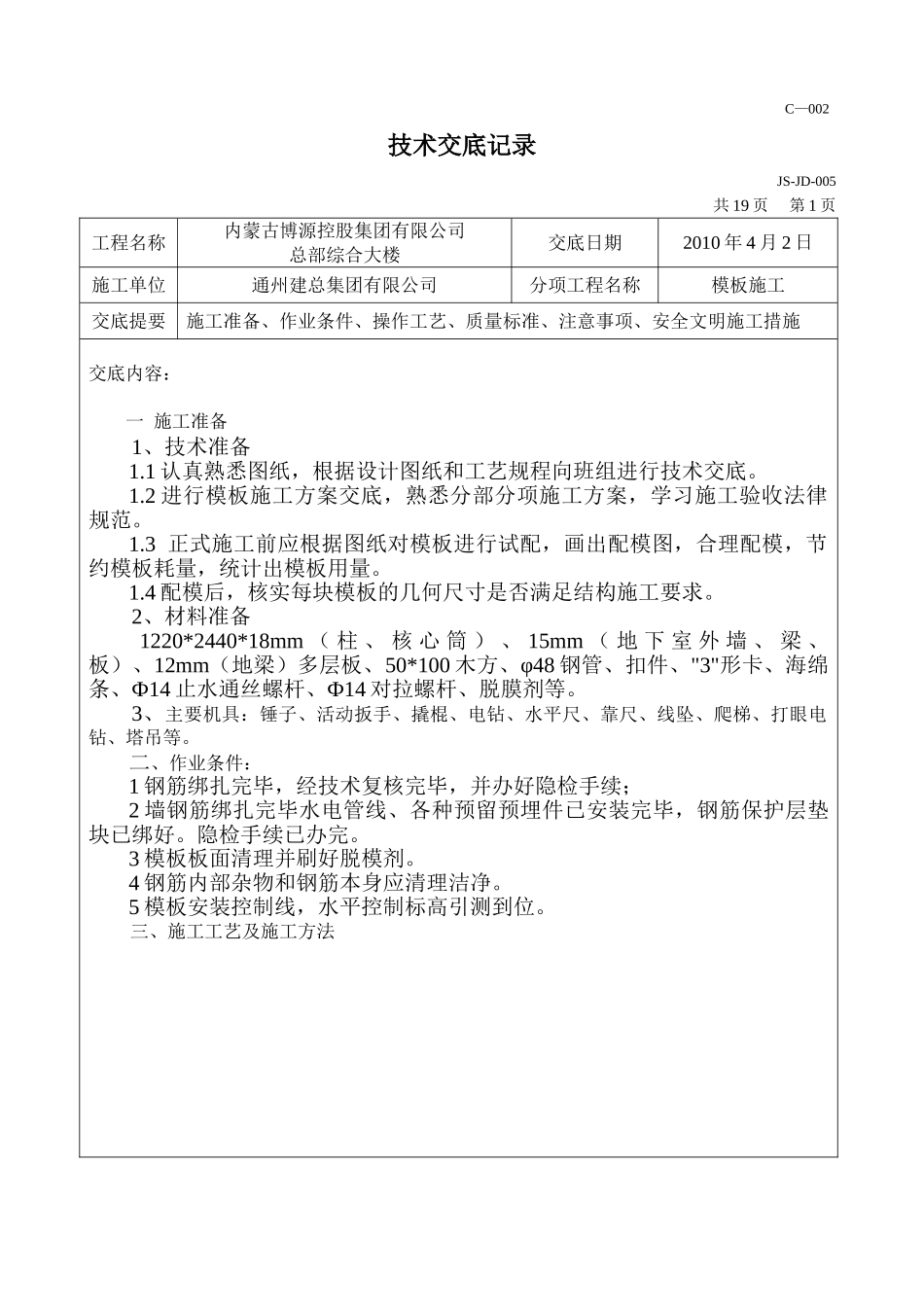

C—002技术交底记录JS-JD-005 共 19 页 第 1 页工程名称内蒙古博源控股集团有限公司总部综合大楼交底日期2010 年 4 月 2 日施工单位通州建总集团有限公司分项工程名称模板施工交底提要施工准备、作业条件、操作工艺、质量标准、注意事项、安全文明施工措施交底内容:一 施工准备1、技术准备1
1 认真熟悉图纸,根据设计图纸和工艺规程向班组进行技术交底
2 进行模板施工方案交底,熟悉分部分项施工方案,学习施工验收法律规范
3 正式施工前应根据图纸对模板进行试配,画出配模图,合理配模,节约模板耗量,统计出模板用量
4 配模后,核实每块模板的几何尺寸是否满足结构施工要求
2、材料准备1220*2440*18mm ( 柱 、 核 心 筒 ) 、 15mm ( 地 下 室 外 墙 、 梁 、板)、12mm(地梁)多层板、50*100 木方、φ48 钢管、扣件、"3"形卡、海绵条、Ф14 止水通丝螺杆、Ф14 对拉螺杆、脱膜剂等
3、主要机具:锤子、活动扳手、撬棍、电钻、水平尺、靠尺、线坠、爬梯、打眼电钻、塔吊等
二、作业条件:1 钢筋绑扎完毕,经技术复核完毕,并办好隐检手续;2 墙钢筋绑扎完毕水电管线、各种预留预埋件已安装完毕,钢筋保护层垫块已绑好
隐检手续已办完
3 模板板面清理并刷好脱模剂
4 钢筋内部杂物和钢筋本身应清理洁净
5 模板安装控制线,水平控制标高引测到位

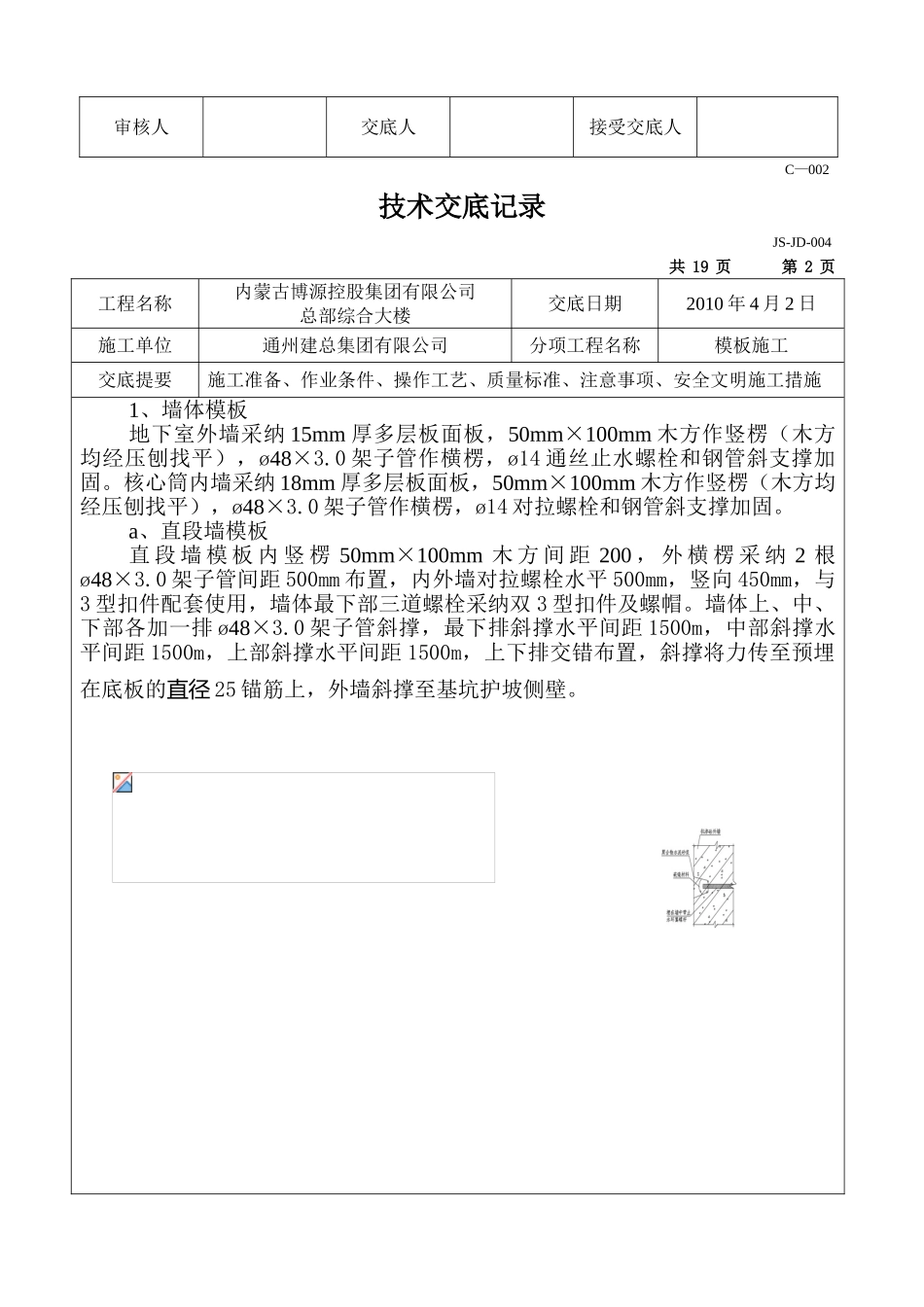

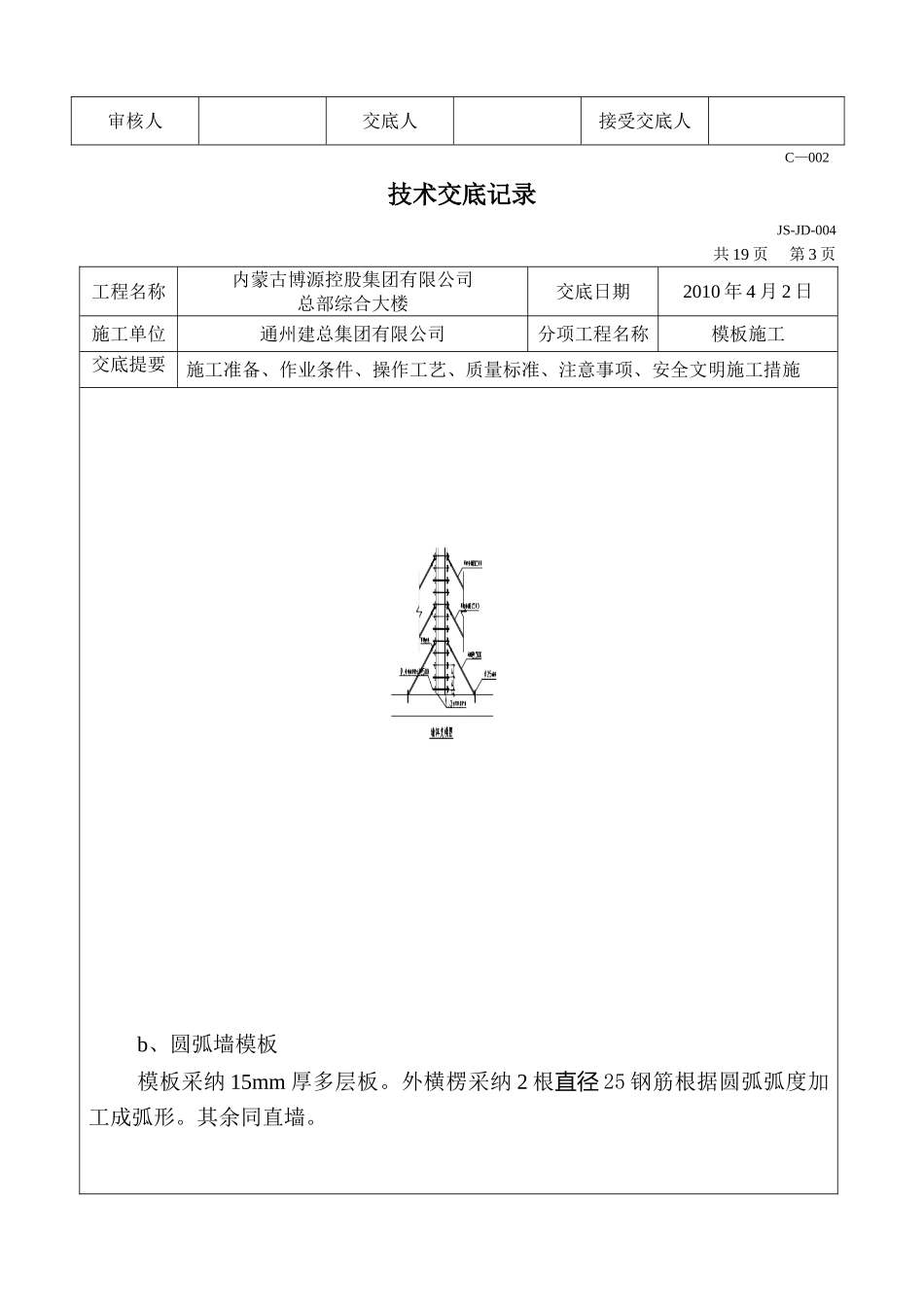

三、施工工艺及施工方法审核人交底人接受交底人C—002技术交底记录JS-JD-004 共 19 页 第 2 页工程名称内蒙古博源控股集团有限公司总部综合大楼交底日期2010 年 4 月 2 日施工单位通州建总集团有限公司分项工程名称模板施工交底提要施工准备、作业条件、操作工艺、质量标准、注意事项、安全文明施工措施1、墙体模板地下室外墙采纳 15mm 厚多层板面板,50mm×100mm 木方
