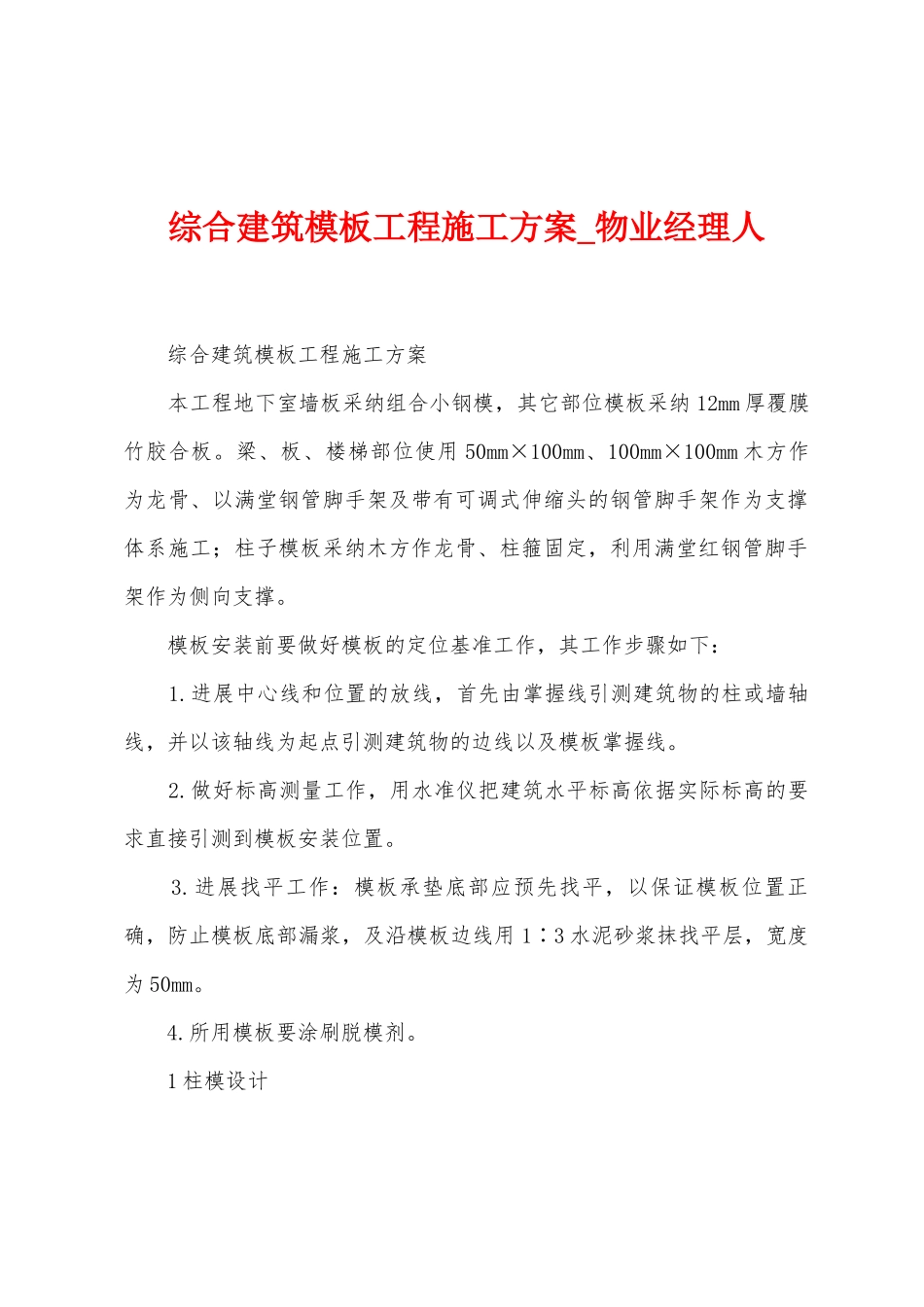

综合建筑模板工程施工方案_物业经理人 综合建筑模板工程施工方案 本工程地下室墙板采纳组合小钢模,其它部位模板采纳 12mm 厚覆膜竹胶合板
梁、板、楼梯部位使用 50mm×100mm、100mm×100mm 木方作为龙骨、以满堂钢管脚手架及带有可调式伸缩头的钢管脚手架作为支撑体系施工;柱子模板采纳木方作龙骨、柱箍固定,利用满堂红钢管脚手架作为侧向支撑
模板安装前要做好模板的定位基准工作,其工作步骤如下: 1
进展中心线和位置的放线,首先由掌握线引测建筑物的柱或墙轴线,并以该轴线为起点引测建筑物的边线以及模板掌握线
做好标高测量工作,用水准仪把建筑水平标高依据实际标高的要求直接引测到模板安装位置
进展找平工作:模板承垫底部应预先找平,以保证模板位置正确,防止模板底部漏浆,及沿模板边线用 1∶3 水泥砂浆抹找平层,宽度为 50mm
所用模板要涂刷脱模剂

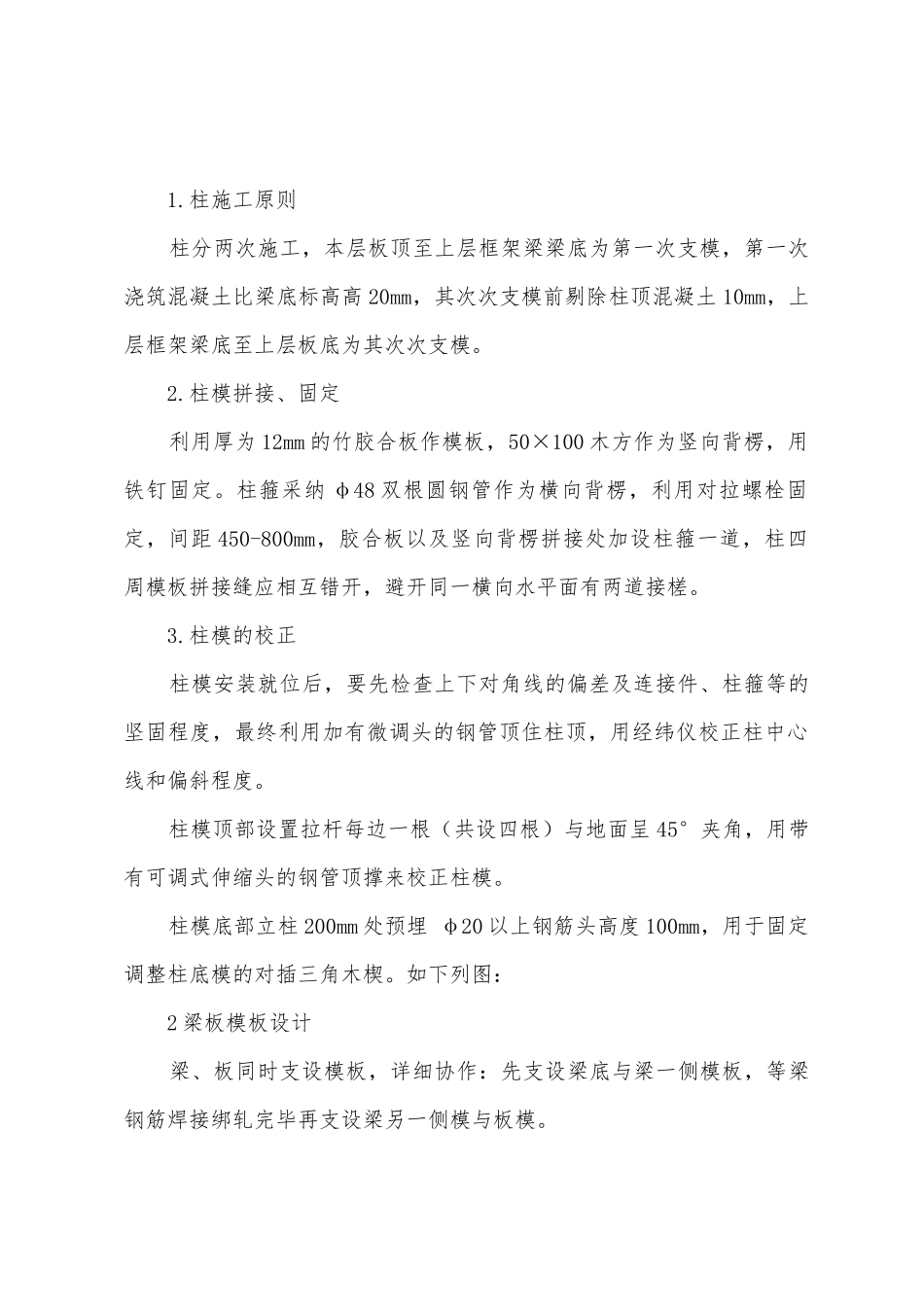

1 柱模设计 1
柱施工原则 柱分两次施工,本层板顶至上层框架梁梁底为第一次支模,第一次浇筑混凝土比梁底标高高 20mm,其次次支模前剔除柱顶混凝土 10mm,上层框架梁底至上层板底为其次次支模
柱模拼接、固定 利用厚为 12mm 的竹胶合板作模板,50×100 木方作为竖向背楞,用铁钉固定
柱箍采纳 φ48 双根圆钢管作为横向背楞,利用对拉螺栓固定,间距 450-800mm,胶合板以及竖向背楞拼接处加设柱箍一道,柱四周模板拼接缝应相互错开,避开同一横向水平面有两道接槎
柱模的校正 柱模安装就位后,要先检查上下对角线的偏差及连接件、柱箍等的坚固程度,最终利用加有微调头的钢管顶住柱顶,用经纬仪校正柱中心线和偏斜程度
柱模顶部设置拉杆每边一根(共设四根)与地面呈 45°夹角,用带有可调式伸缩头的钢管顶撑来校正柱模
柱模底部立柱 200mm 处预埋 φ20 以上钢筋头高度 100mm,用于固定调整
