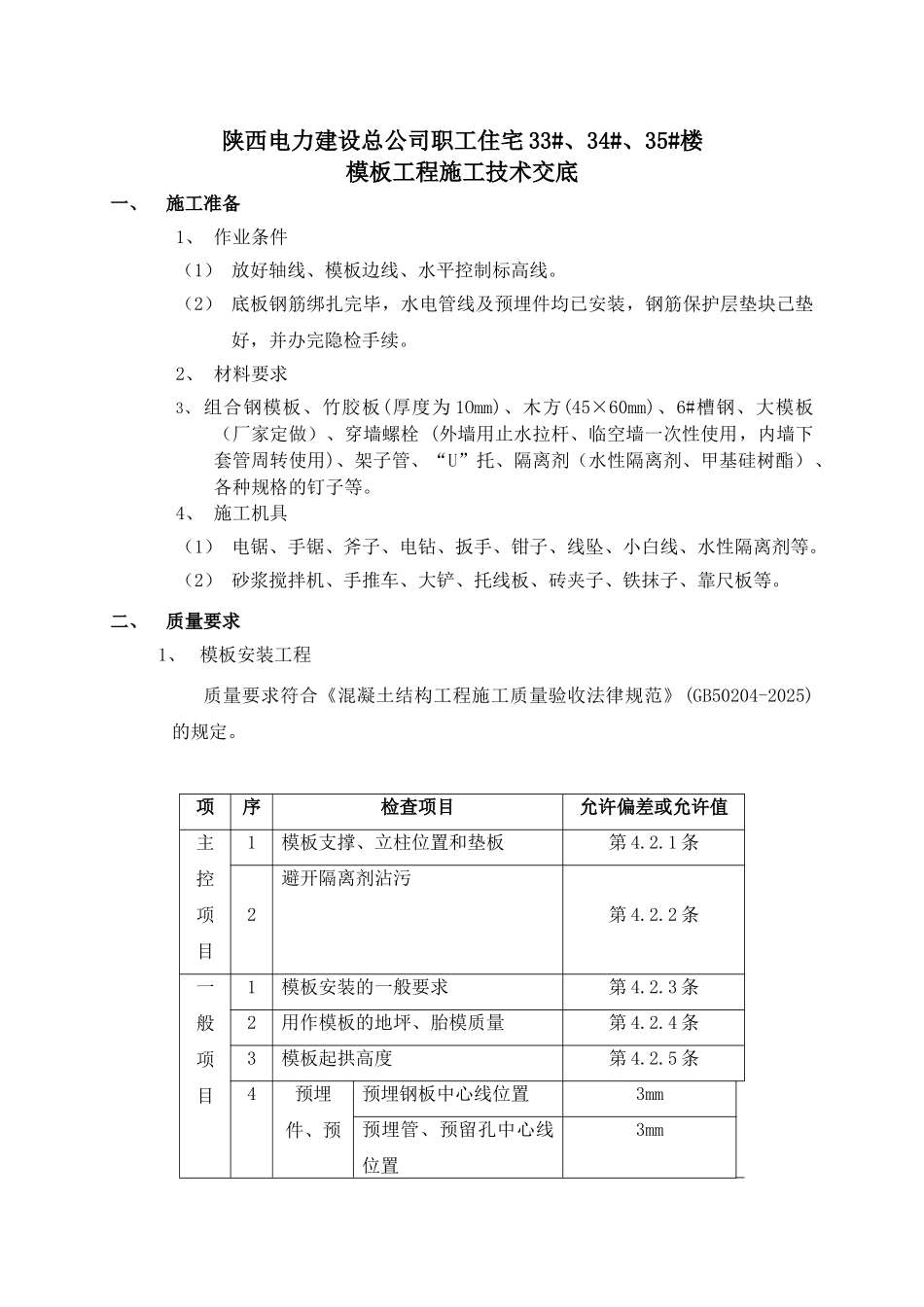

陕西电力建设总公司职工住宅 33#、34#、35#楼模板工程施工技术交底一、施工准备1、 作业条件(1) 放好轴线、模板边线、水平控制标高线
(2) 底板钢筋绑扎完毕,水电管线及预埋件均已安装,钢筋保护层垫块己垫好,并办完隐检手续
2、 材料要求3、 组合钢模板、竹胶板(厚度为 1Omm)、木方(45×60mm)、6#槽钢、大模板(厂家定做)、穿墙螺栓 (外墙用止水拉杆、临空墙一次性使用,内墙下套管周转使用)、架子管、“U”托、隔离剂(水性隔离剂、甲基硅树酯)、各种规格的钉子等
4、 施工机具(1) 电锯、手锯、斧子、电钻、扳手、钳子、线坠、小白线、水性隔离剂等
(2) 砂浆搅拌机、手推车、大铲、托线板、砖夹子、铁抹子、靠尺板等
二、质量要求1、 模板安装工程质量要求符合《混凝土结构工程施工质量验收法律规范》(GB50204-2025)的规定
项序检查项目允许偏差或允许值主控项目1模板支撑、立柱位置和垫板第 4
1 条2避开隔离剂沾污第 4
2 条一般项目1模板安装的一般要求第 4
3 条2用作模板的地坪、胎模质量第 4
4 条3模板起拱高度第 4

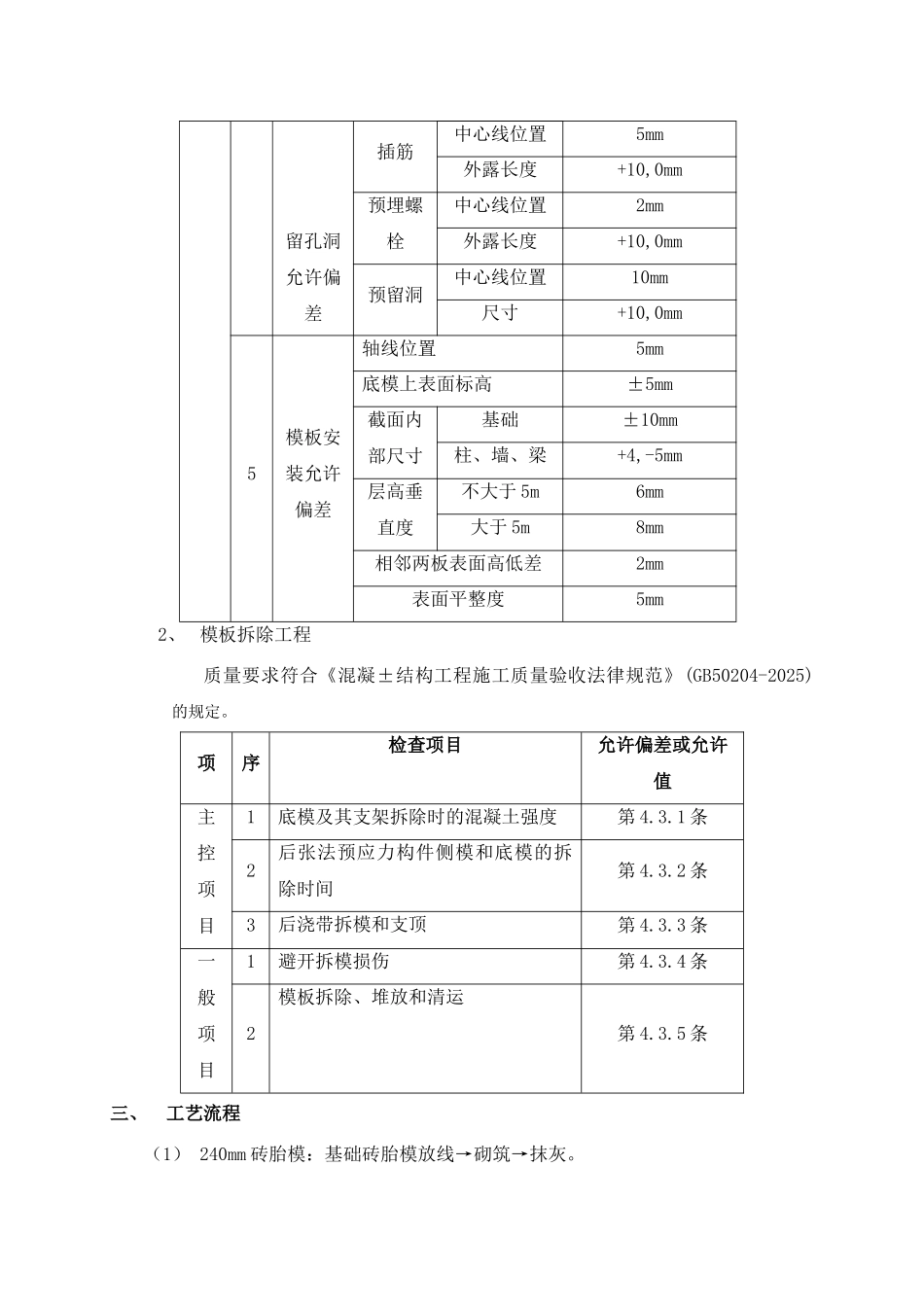

5 条4预埋件、预预埋钢板中心线位置3mm预埋管、预留孔中心线位置3mm留孔洞允许偏差插筋中心线位置5mm外露长度+10,0mm预埋螺栓中心线位置2mm外露长度+10,0mm预留洞中心线位置10mm尺寸+10,0mm5模板安装允许偏差轴线位置5mm底模上表面标高±5mm截面内部尺寸基础±10mm柱、墙、梁+4,-5mm层高垂直度不大于 5m6mm大于 5m8mm相邻两板表面高低差2mm表面平整度5mm2、 模板拆除工程质量要求符合《混凝±结构工程施工质量验收法律规范》(GB50204-2025)的规定
项序检查项目允许偏差或允许值主控项目1底模及其支架拆除时的混凝土强度第 4

1 条2后张法预应力构件侧模
