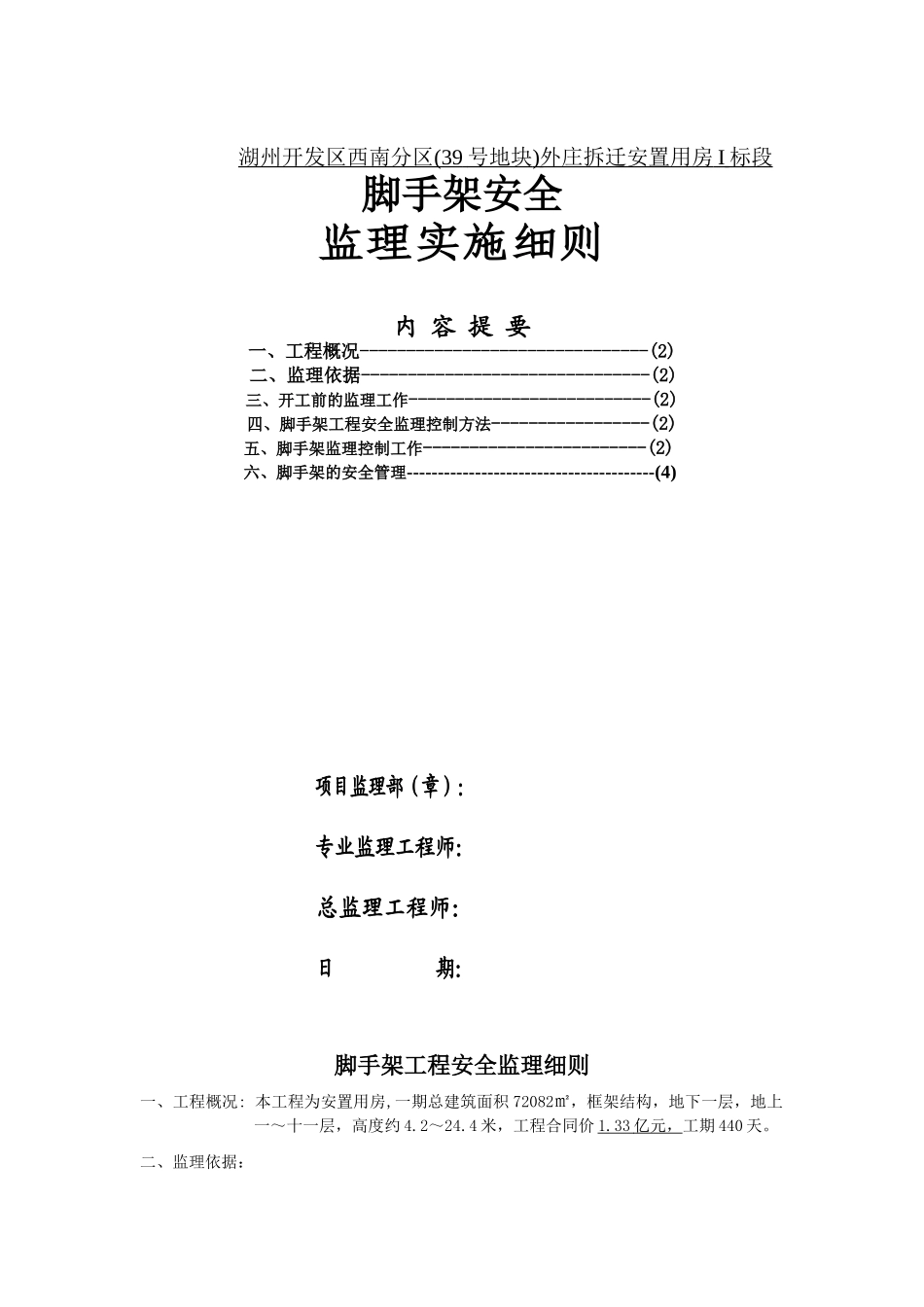

湖州开发区西南分区 (39 号地块 ) 外庄拆迁安置用房 I 标段 脚手架安全监理实施细则内 容 提 要一、工程概况-------------------------------(2)二、监理依据-------------------------------(2)三、开工前的监理工作--------------------------(2)四、脚手架工程安全监理控制方法-----------------(2)五、脚手架监理控制工作------------------------(2)六、脚手架的安全管理----------------------------------------(4)项目监理部(章):专业监理工程师:总监理工程师:日 期:脚手架工程安全监理细则一、工程概况: 本工程为安置用房,一期总建筑面积 72082㎡,框架结构,地下一层,地上一~十一层,高度约 4
4 米,工程合同价 1
33 亿元, 工期 440 天

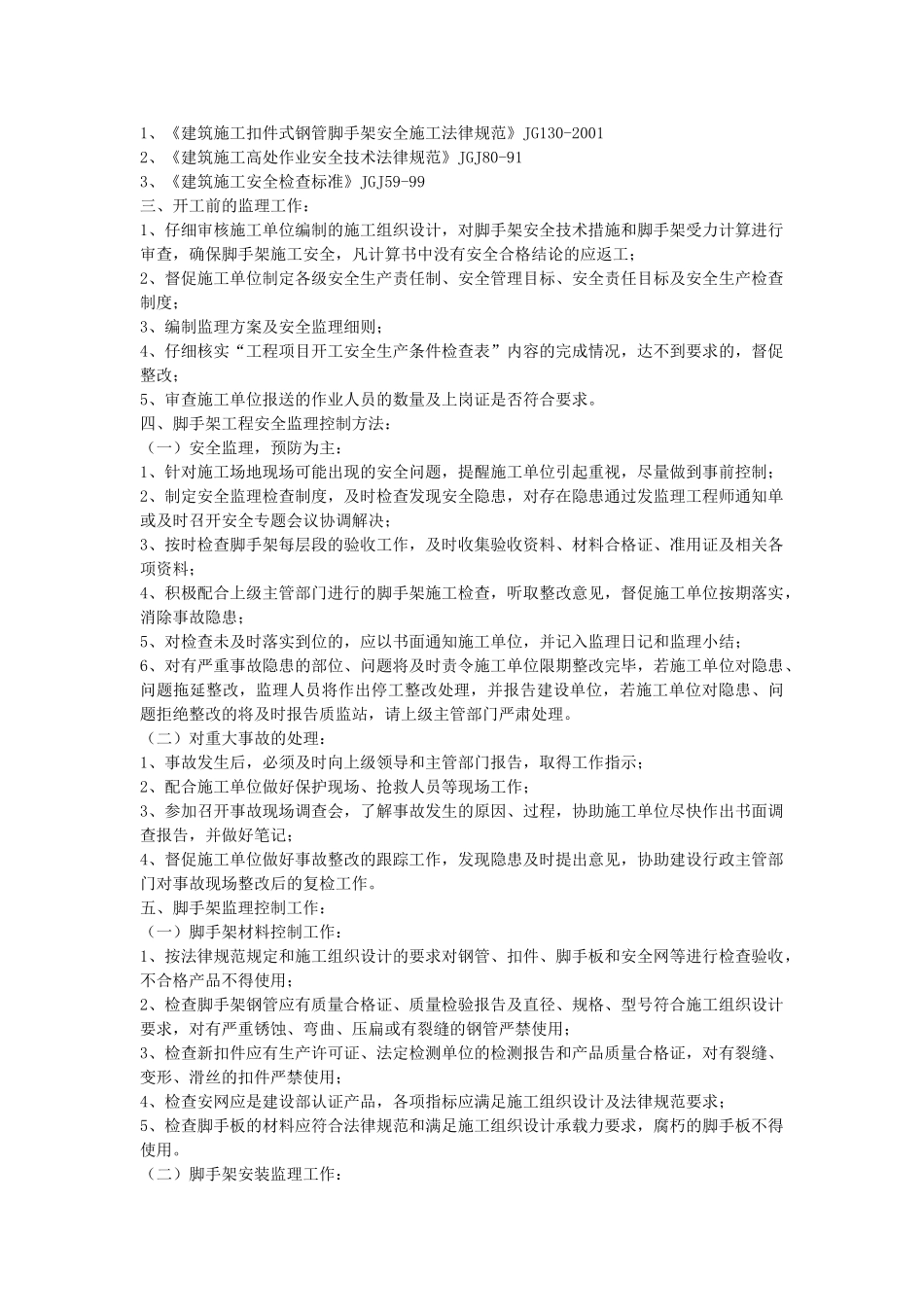

二、监理依据:1、《建筑施工扣件式钢管脚手架安全施工法律规范》JG130-20012、《建筑施工高处作业安全技术法律规范》JGJ80-913、《建筑施工安全检查标准》JGJ59-99三、开工前的监理工作:1、仔细审核施工单位编制的施工组织设计,对脚手架安全技术措施和脚手架受力计算进行审查,确保脚手架施工安全,凡计算书中没有安全合格结论的应返工;2、督促施工单位制定各级安全生产责任制、安全管理目标、安全责任目标及安全生产检查制度;3、编制监理方案及安全监理细则;4、仔细核实“工程项目开工安全生产条件检查表”内容的完成情况,达不到要求的,督促整改;5、审查施工单位报送的作业人员的数量及上岗证是否符合要求

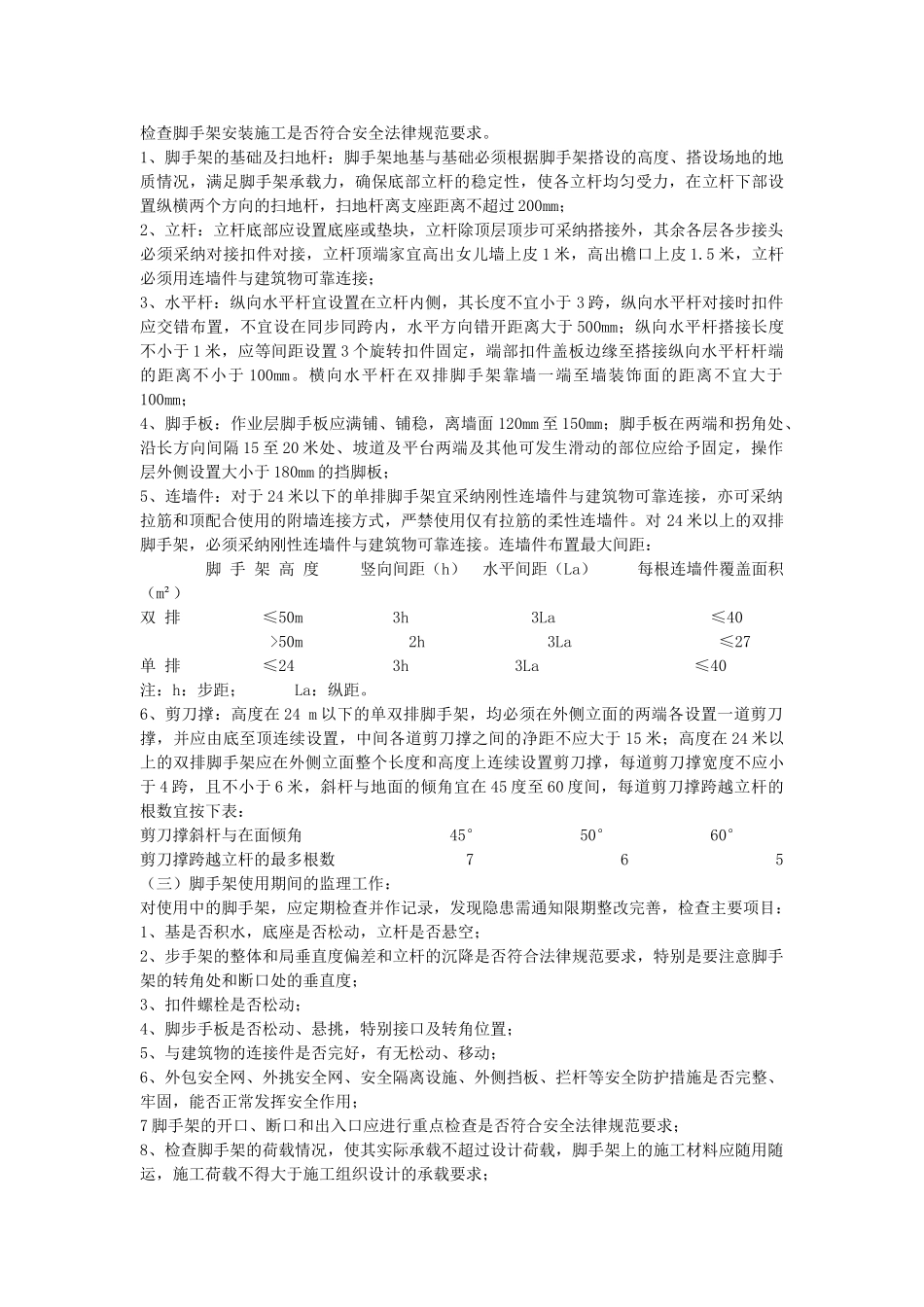

四、脚手架工程安全监理控制方法:(一)安全监理,预防为主:1、针对施工场地现场可能出现的安全问题,提醒施工单位引起重视,尽量做到事前控制;2、
