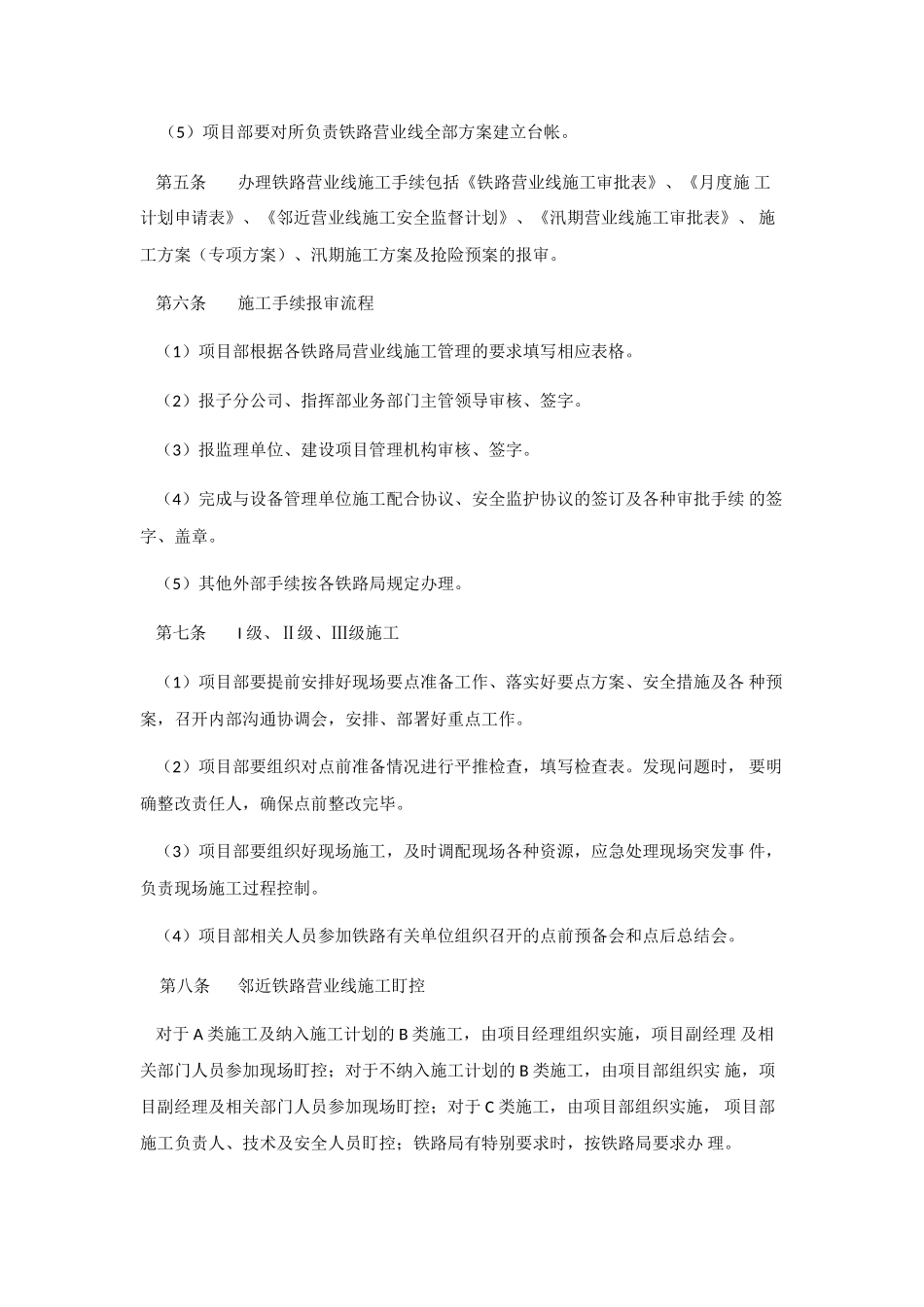

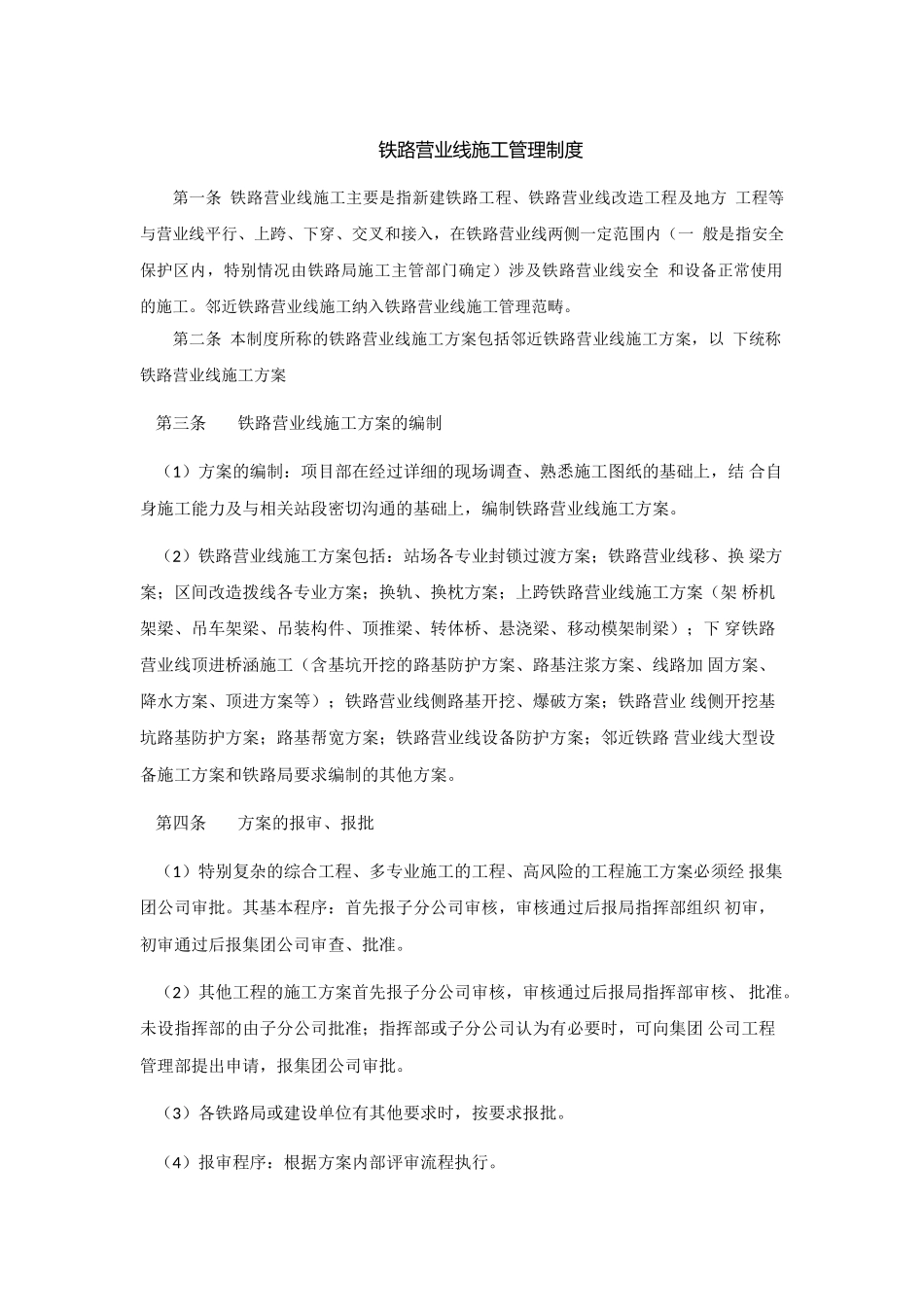

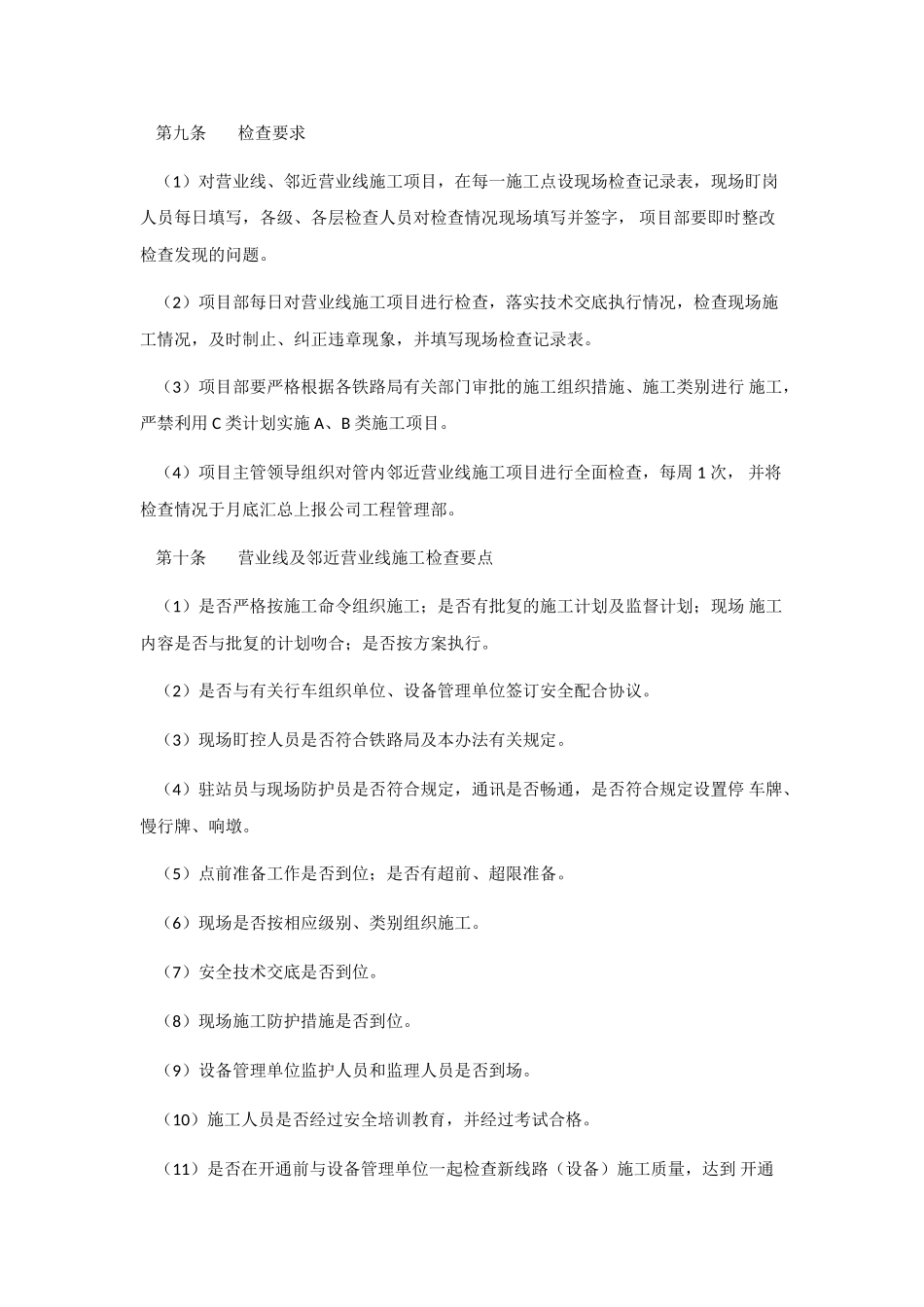

铁路营业线施工管理制度第一条 铁路营业线施工主要是指新建铁路工程、铁路营业线改造工程及地方 工程等与营业线平行、上跨、下穿、交叉和接入,在铁路营业线两侧一定范围内(一 般是指安全保护区内,特别情况由铁路局施工主管部门确定)涉及铁路营业线安全 和设备正常使用的施工。邻近铁路营业线施工纳入铁路营业线施工管理范畴。第二条 本制度所称的铁路营业线施工方案包括邻近铁路营业线施工方案,以 下统称铁路营业线施工方案第三条铁路营业线施工方案的编制(1)方案的编制:项目部在经过详细的现场调查、熟悉施工图纸的基础上,结 合自身施工能力及与相关站段密切沟通的基础上,编制铁路营业线施工方案。(2)铁路营业线施工方案包括:站场各专业封锁过渡方案;铁路营业线移、换 梁方案;区间改造拨线各专业方案;换轨、换枕方案;上跨铁路营业线施工方案(架 桥机架梁、吊车架梁、吊装构件、顶推梁、转体桥、悬浇梁、移动模架制梁);下 穿铁路营业线顶进桥涵施工(含基坑开挖的路基防护方案、路基注浆方案、线路加 固方案、降水方案、顶进方案等);铁路营业线侧路基开挖、爆破方案;铁路营业 线侧开挖基坑路基防护方案;路基帮宽方案;铁路营业线设备防护方案;邻近铁路 营业线大型设备施工方案和铁路局要求编制的其他方案。第四条方案的报审、报批(1)特别复杂的综合工程、多专业施工的工程、高风险的工程施工方案必须经 报集团公司审批。其基本程序:首先报子分公司审核,审核通过后报局指挥部组织 初审,初审通过后报集团公司审查、批准。(2)其他工程的施工方案首先报子分公司审核,审核通过后报局指挥部审核、 批准。未设指挥部的由子分公司批准;指挥部或子分公司认为有必要时,可向集团 公司工程管理部提出申请,报集团公司审批。(3)各铁路局或建设单位有其他要求时,按要求报批。(4)报审程序:根据方案内部评审流程执行。 (5)项目部要对所负责铁路营业线全部方案建立台帐。第五条办理铁路营业线施工手续包括《铁路营业线施工审批表》、《月度施 工计划申请表》、《邻近营业线施工安全监督计划》、《汛期营业线施工审批表》、 施工方案(专项方案)、汛期施工方案及抢险预案的报审。第六条施工手续报审流程(1)项目部根据各铁路局营业线施工管理的要求填写相应表格。(2)报子分公司、指挥部业务部门主管领导审核、签字。(3)报监理单位、建设项目管理机构审核、签字。(4)完成与设备管理单位施工配...
