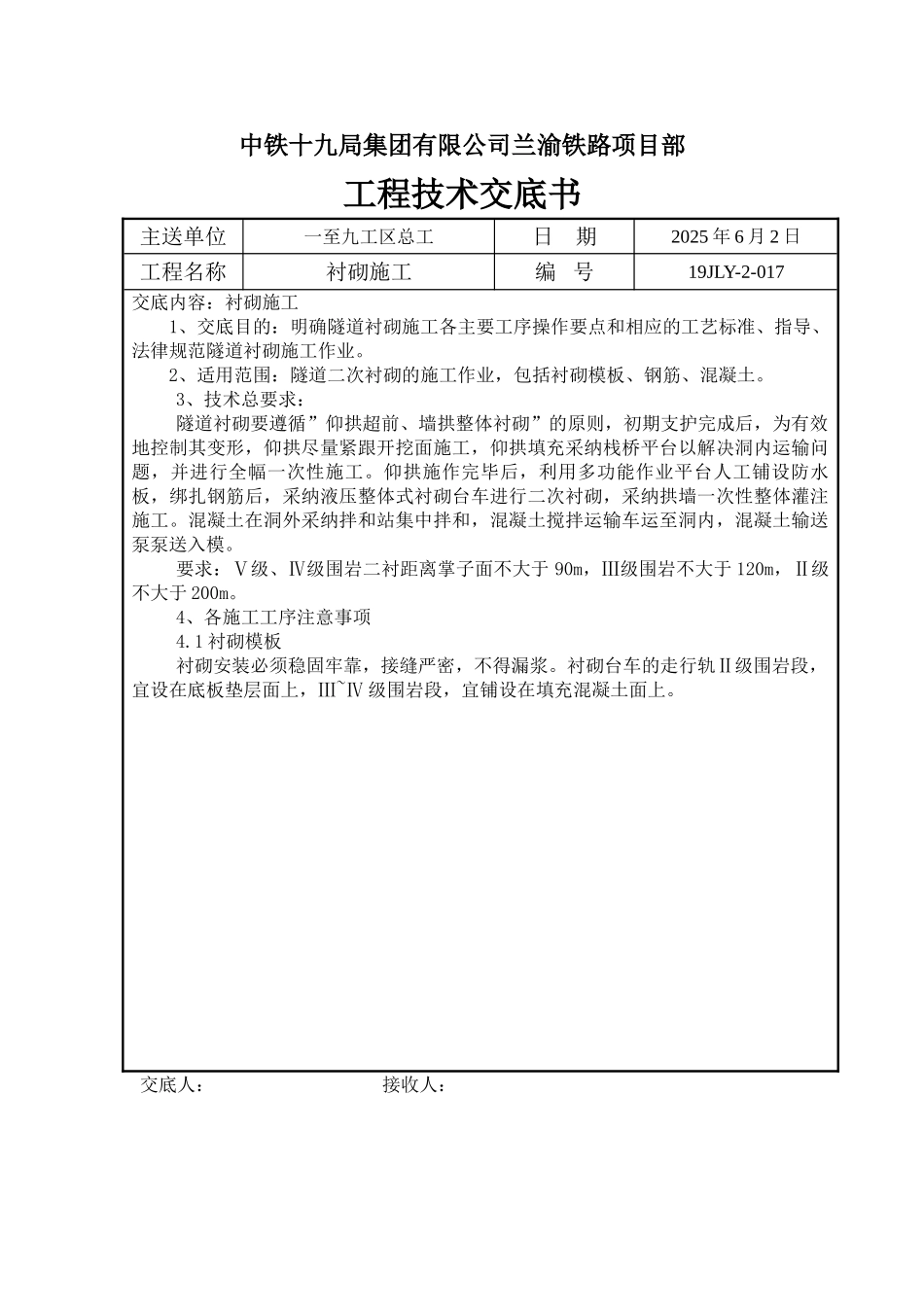

中铁十九局集团有限公司兰渝铁路项目部工程技术交底书主送单位一至九工区总工日 期2025 年 6 月 2 日工程名称衬砌施工编 号19JLY-2-017交底内容:衬砌施工1、交底目的:明确隧道衬砌施工各主要工序操作要点和相应的工艺标准、指导、法律规范隧道衬砌施工作业
2、适用范围:隧道二次衬砌的施工作业,包括衬砌模板、钢筋、混凝土
3、技术总要求:隧道衬砌要遵循”仰拱超前、墙拱整体衬砌”的原则,初期支护完成后,为有效地控制其变形,仰拱尽量紧跟开挖面施工,仰拱填充采纳栈桥平台以解决洞内运输问题,并进行全幅一次性施工
仰拱施作完毕后,利用多功能作业平台人工铺设防水板,绑扎钢筋后,采纳液压整体式衬砌台车进行二次衬砌,采纳拱墙一次性整体灌注施工
混凝土在洞外采纳拌和站集中拌和,混凝土搅拌运输车运至洞内,混凝土输送泵泵送入模
要求:Ⅴ级、Ⅳ级围岩二衬距离掌子面不大于 90m,Ⅲ级围岩不大于 120m,Ⅱ级不大于 200m
4、各施工工序注意事项4
1 衬砌模板衬砌安装必须稳固牢靠,接缝严密,不得漏浆
衬砌台车的走行轨Ⅱ级围岩段,宜设在底板垫层面上,Ⅲ~Ⅳ 级围岩段,宜铺设在填充混凝土面上
交底人: 接收人:中铁十九局集团有限公司兰渝铁路项目部工程技术交底书主送单位一至九工区总工日 期2025 年 6 月 2 日工程名称衬砌施工编 号19JLY-2-017模板表面要光滑,与混凝土的接触面必须清理洁净并涂刷隔离剂

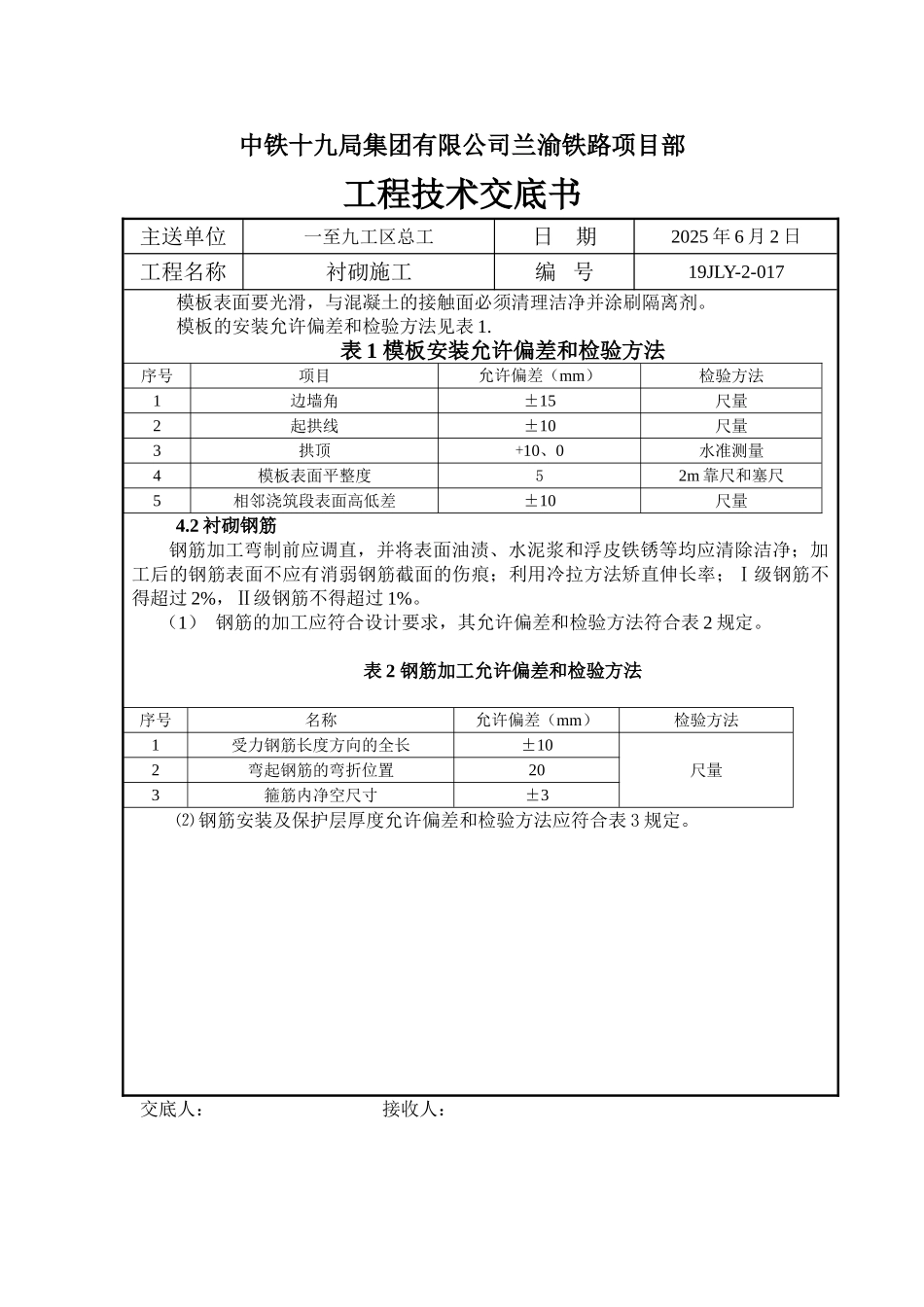

模板的安装允许偏差和检验方法见表 1

表 1 模板安装允许偏差和检验方法序号项目允许偏差(mm)检验方法1边墙角±15尺量2起拱线±10尺量3拱顶+10、0水准测量4模板表面平整度52m 靠尺和塞尺5相邻浇筑段表面高低差±10尺量4
2 衬砌钢筋钢筋加工弯制前应调直,并将表面油渍、水泥浆和浮皮铁锈等均应清除洁净;加工后的钢筋表面不应有消弱钢筋截面的伤痕;利用冷拉方法矫直伸长率;Ⅰ
