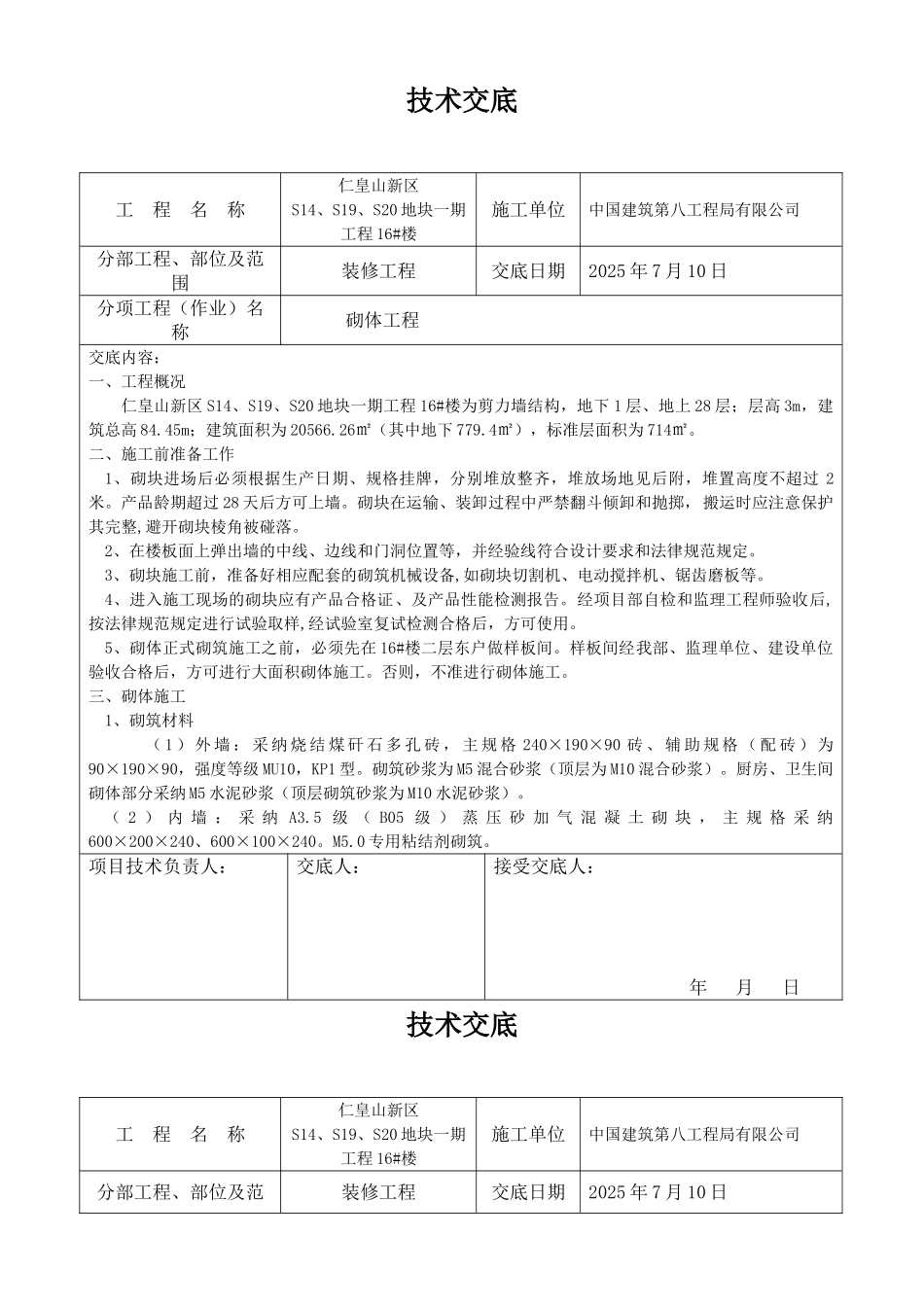

技术交底 工 程 名 称仁皇山新区S14、S19、S20 地块一期工程 16#楼施工单位中国建筑第八工程局有限公司分部工程、部位及范围装修工程交底日期2025 年 7 月 10 日分项工程(作业)名称砌体工程交底内容:一、工程概况仁皇山新区 S14、S19、S20 地块一期工程 16#楼为剪力墙结构,地下 1 层、地上 28 层;层高 3m,建筑总高 84
45m;建筑面积为 20566
26㎡(其中地下 779
4㎡),标准层面积为 714㎡
二、施工前准备工作1、砌块进场后必须根据生产日期、规格挂牌,分别堆放整齐,堆放场地见后附,堆置高度不超过 2米
产品龄期超过 28 天后方可上墙
砌块在运输、装卸过程中严禁翻斗倾卸和抛掷,搬运时应注意保护其完整,避开砌块棱角被碰落
2、在楼板面上弹出墙的中线、边线和门洞位置等,并经验线符合设计要求和法律规范规定
3、砌块施工前,准备好相应配套的砌筑机械设备,如砌块切割机、电动搅拌机、锯齿磨板等
4、进入施工现场的砌块应有产品合格证、及产品性能检测报告
经项目部自检和监理工程师验收后,按法律规范规定进行试验取样,经试验室复试检测合格后,方可使用
5、砌体正式砌筑施工之前,必须先在 16#楼二层东户做样板间
样板间经我部、监理单位、建设单位验收合格后,方可进行大面积砌体施工
否则,不准进行砌体施工
三、砌体施工1、砌筑材料 ( 1 ) 外 墙 : 采 纳 烧 结 煤 矸 石 多 孔 砖 , 主 规 格 240×190×90 砖 、 辅 助 规 格 ( 配 砖 ) 为90×190×90,强度等级 MU10,KP1 型
砌筑砂浆为 M5 混合砂浆(顶层为 M10 混合砂浆)
厨房、卫生间砌体部分采纳 M5 水泥砂浆(顶层砌筑砂浆为 M10 水泥砂浆)
( 2 ) 内 墙 : 采 纳 A3
5 级 ( B05 级 ) 蒸 压 砂 加 气 混
