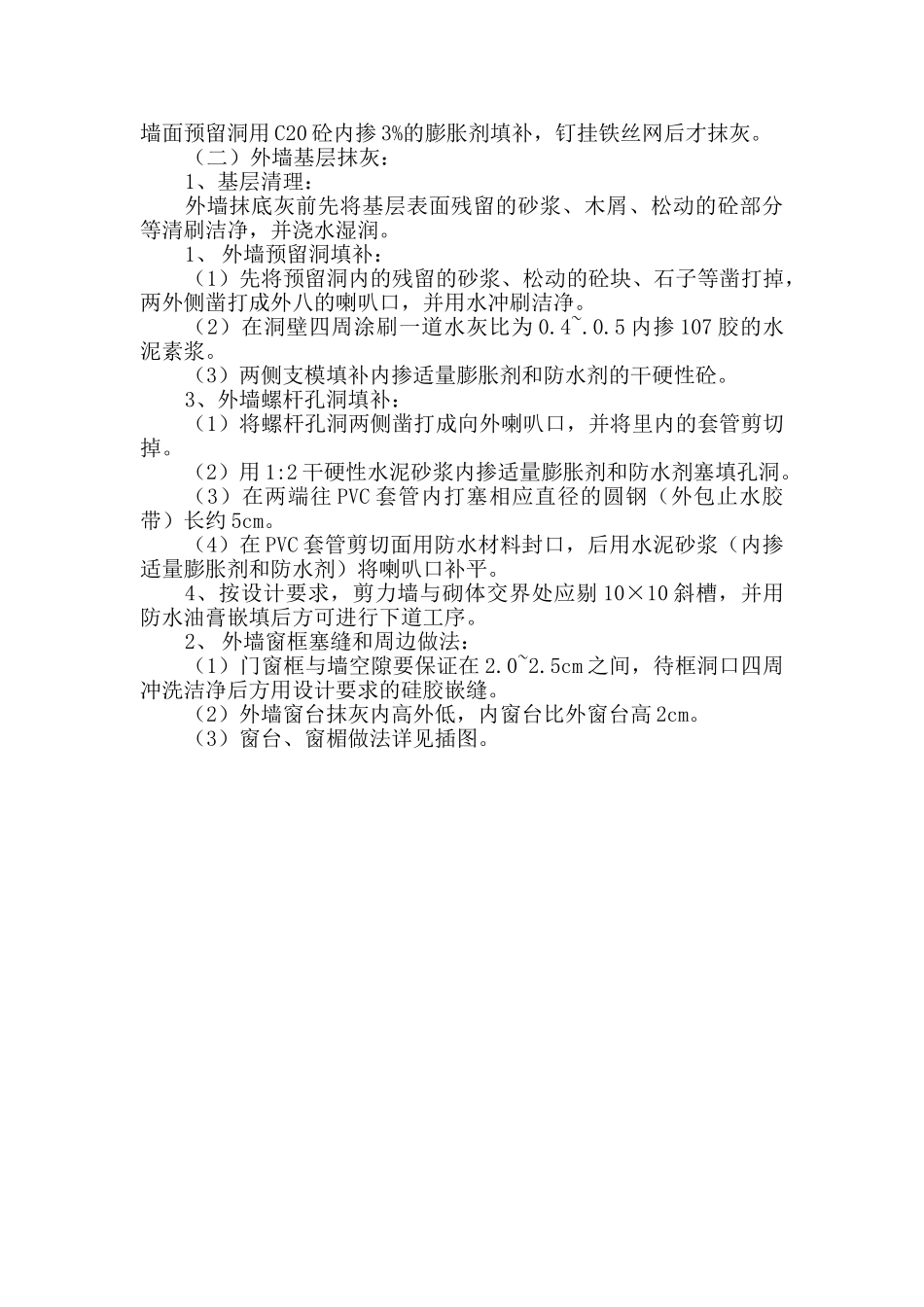

装饰工程一、总体安排和要求 1、装修工程施工时,室内抹灰随砌体由下往上逐层施工,外墙装饰为一次由上往下施工完成
装修工程开始前,各分项工程先做样板,经甲方、监理和我公司质量控制部验收通过后方能正式开始
2、组织专业的施工班组,分别承担各分项装饰工程,实行定任务、定质量、定标准、定时间,分包到组,实行优质超产重奖、劣质重罚,保证质量,保证工期
3、材料供应:订货前取样品交设计、甲方审定认可后方能进货,对易产生色差、规格差的材料的材料应选择同一厂家同一批产品
材料的垂直运输,室内外装修主要用井字架解决,塔吊辅助
水平运输以人工手推车在室内楼面上进行
1、 各层装修顺序为:结构验收→天棚、内墙面抹灰→内墙面饰面→门窗框安装→门窗框边填缝→门窗框抹灰→楼地面找平层→楼地面面层→天棚、墙面刷浆→天棚吊顶→门窗扇安装→天棚、墙面最后一道乳胶漆
二、装饰工程(一)抹灰工程:为确保抹灰工程质量,避开出现裂缝、空鼓、爆灰等现象,实行以下做法和措施:1、 抹灰工程所用的砂浆配合比应符合设计要求
2、 各原材料须提前经化验合格后方可使用
3、 本工程的抹灰等级按高级抹灰进行,施工中我们严格按法律规范标准来要求和指导施工:阴阳角找方,设置标筋,分层赶平、修整、表面压光
4、 抹灰前砖墙面必须提前浇水润湿透
5、 抹灰砂浆的配合比和稠度等,应经检查合格后,方可使用掺有水泥或石膏拌制的砂浆,应控制在初凝前用完
6、 砂浆中掺用外加剂时,其掺入量应由试验确定
7、 抹灰用石灰膏,用块状生石灰淋制,淋制时必须用孔径不大于 3mm×3mm 的筛过筛,并贮存在沉淀池中
熟化时间:深圳温下一般不小于 15 天,用于罩面时不应少于 30 天
使用时石灰膏内不得含有未熟化的颗粒和其他杂质
8、 室内墙面、柱面和门沿的阳角,宜用 1:2
5 水泥砂浆做护角,其高度不应低于 2m,每侧宽度不小于 5cm
