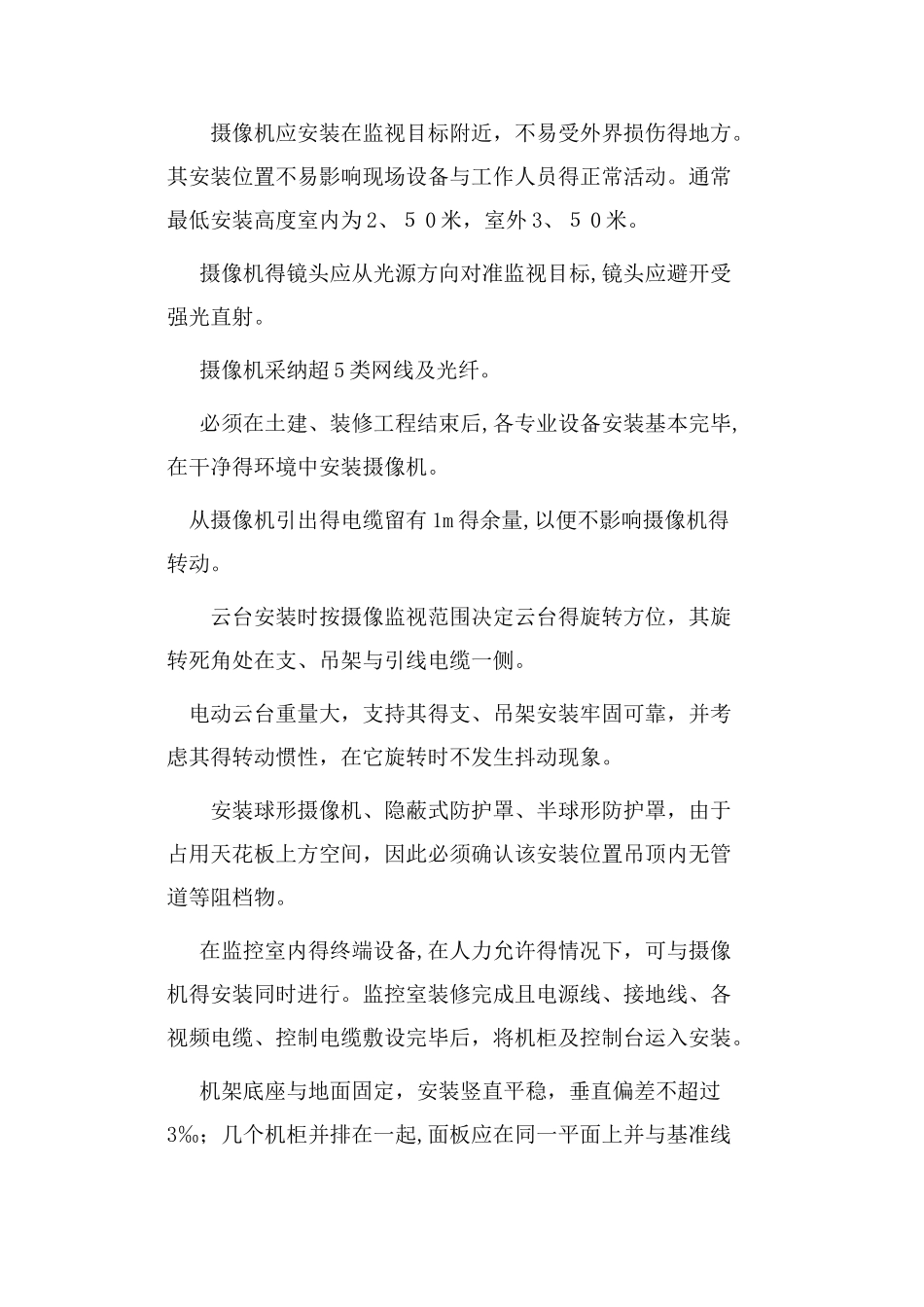

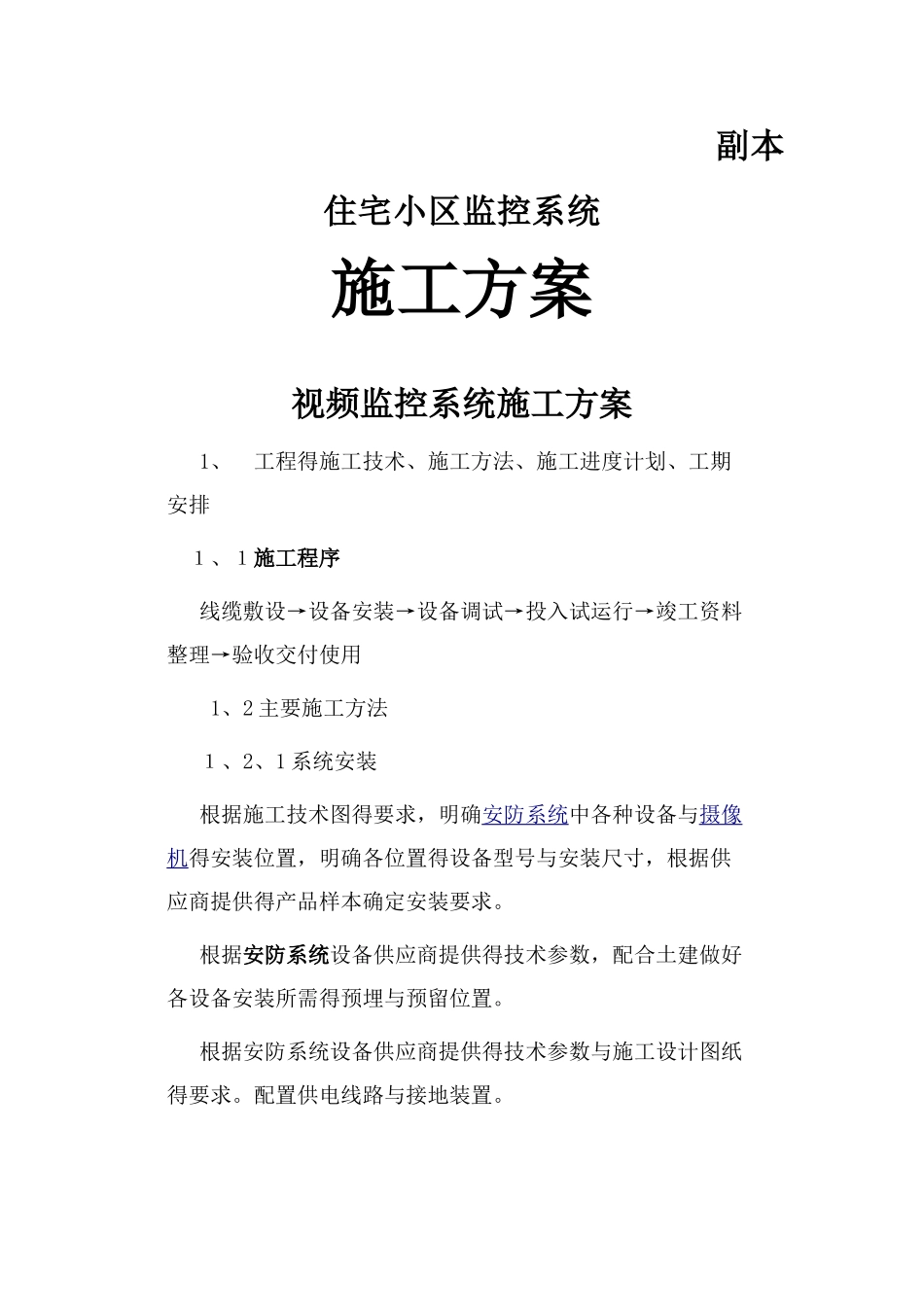

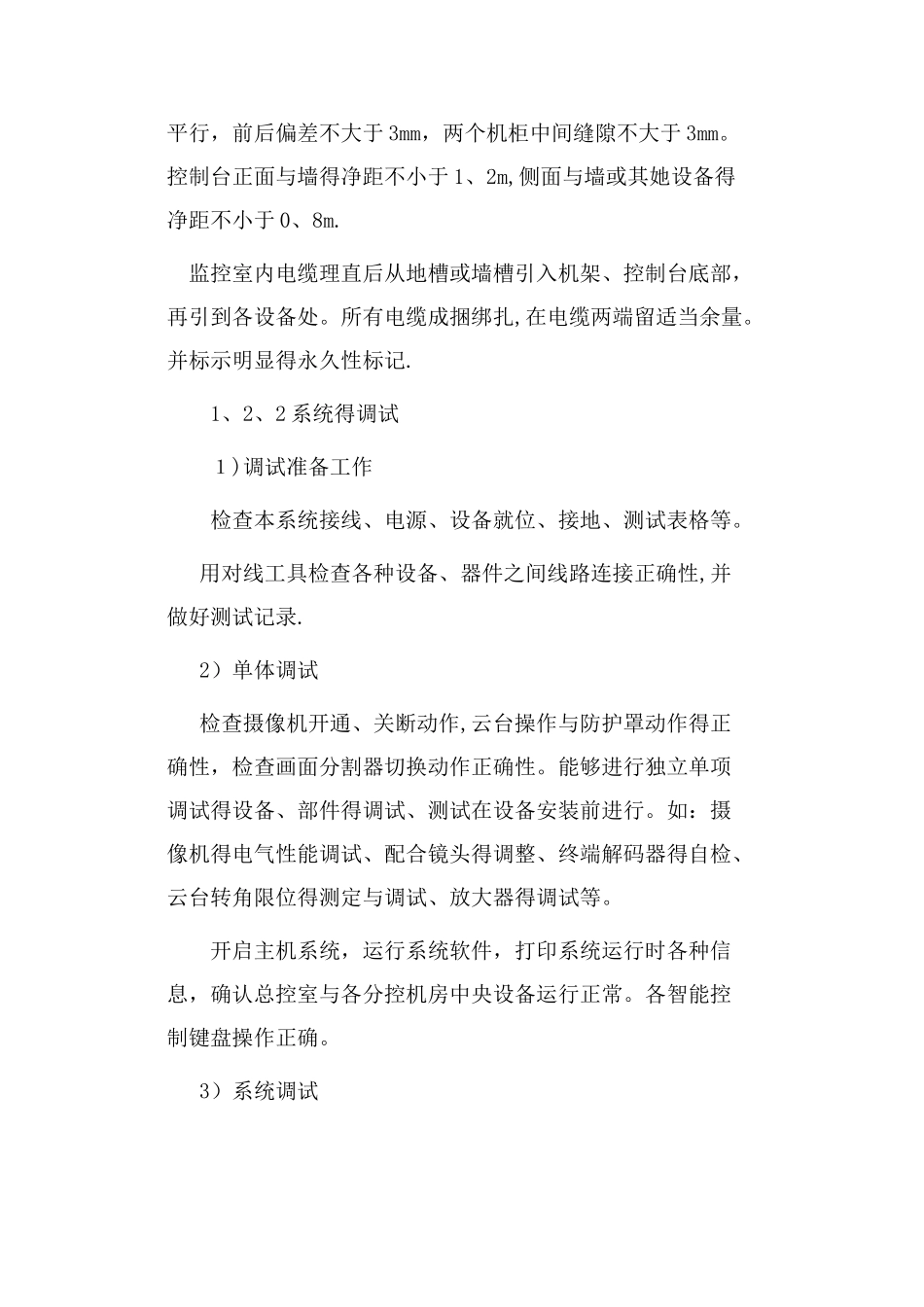

副本住宅小区监控系统施工方案视频监控系统施工方案 1、 工程得施工技术、施工方法、施工进度计划、工期安排 1、1施工程序 线缆敷设→设备安装→设备调试→投入试运行→竣工资料整理→验收交付使用 1、2 主要施工方法 1、2、1 系统安装 根据施工技术图得要求,明确安防系统中各种设备与摄像机得安装位置,明确各位置得设备型号与安装尺寸,根据供应商提供得产品样本确定安装要求。 根据安防系统设备供应商提供得技术参数,配合土建做好各设备安装所需得预埋与预留位置。 根据安防系统设备供应商提供得技术参数与施工设计图纸得要求。配置供电线路与接地装置。 摄像机应安装在监视目标附近,不易受外界损伤得地方。其安装位置不易影响现场设备与工作人员得正常活动。通常最低安装高度室内为 2、5 0 米,室外 3、5 0 米。 摄像机得镜头应从光源方向对准监视目标,镜头应避开受强光直射。 摄像机采纳超 5 类网线及光纤。 必须在土建、装修工程结束后,各专业设备安装基本完毕,在干净得环境中安装摄像机。 从摄像机引出得电缆留有 1m 得余量,以便不影响摄像机得转动。 云台安装时按摄像监视范围决定云台得旋转方位,其旋转死角处在支、吊架与引线电缆一侧。 电动云台重量大,支持其得支、吊架安装牢固可靠,并考虑其得转动惯性,在它旋转时不发生抖动现象。 安装球形摄像机、隐蔽式防护罩、半球形防护罩,由于占用天花板上方空间,因此必须确认该安装位置吊顶内无管道等阻档物。 在监控室内得终端设备,在人力允许得情况下,可与摄像机得安装同时进行。监控室装修完成且电源线、接地线、各视频电缆、控制电缆敷设完毕后,将机柜及控制台运入安装。 机架底座与地面固定,安装竖直平稳,垂直偏差不超过3‰;几个机柜并排在一起,面板应在同一平面上并与基准线平行,前后偏差不大于 3mm,两个机柜中间缝隙不大于 3mm。控制台正面与墙得净距不小于 1、2m,侧面与墙或其她设备得净距不小于 0、8m. 监控室内电缆理直后从地槽或墙槽引入机架、控制台底部,再引到各设备处。所有电缆成捆绑扎,在电缆两端留适当余量。并标示明显得永久性标记. 1、2、2 系统得调试 1)调试准备工作 检查本系统接线、电源、设备就位、接地、测试表格等。 用对线工具检查各种设备、器件之间线路连接正确性,并做好测试记录. 2)单体调试 检查摄像机开通、关断动作,云台操作与防护罩动作得正确性,检查画面分割器切换动作正确性。能够进行...
