谈水库除险加固工程中的造价管理

谈水库除险加固工程中的造价管理_第1页
1/3
谈水库除险加固工程中的造价管理_第2页
2/3
谈水库除险加固工程中的造价管理_第3页
3/3

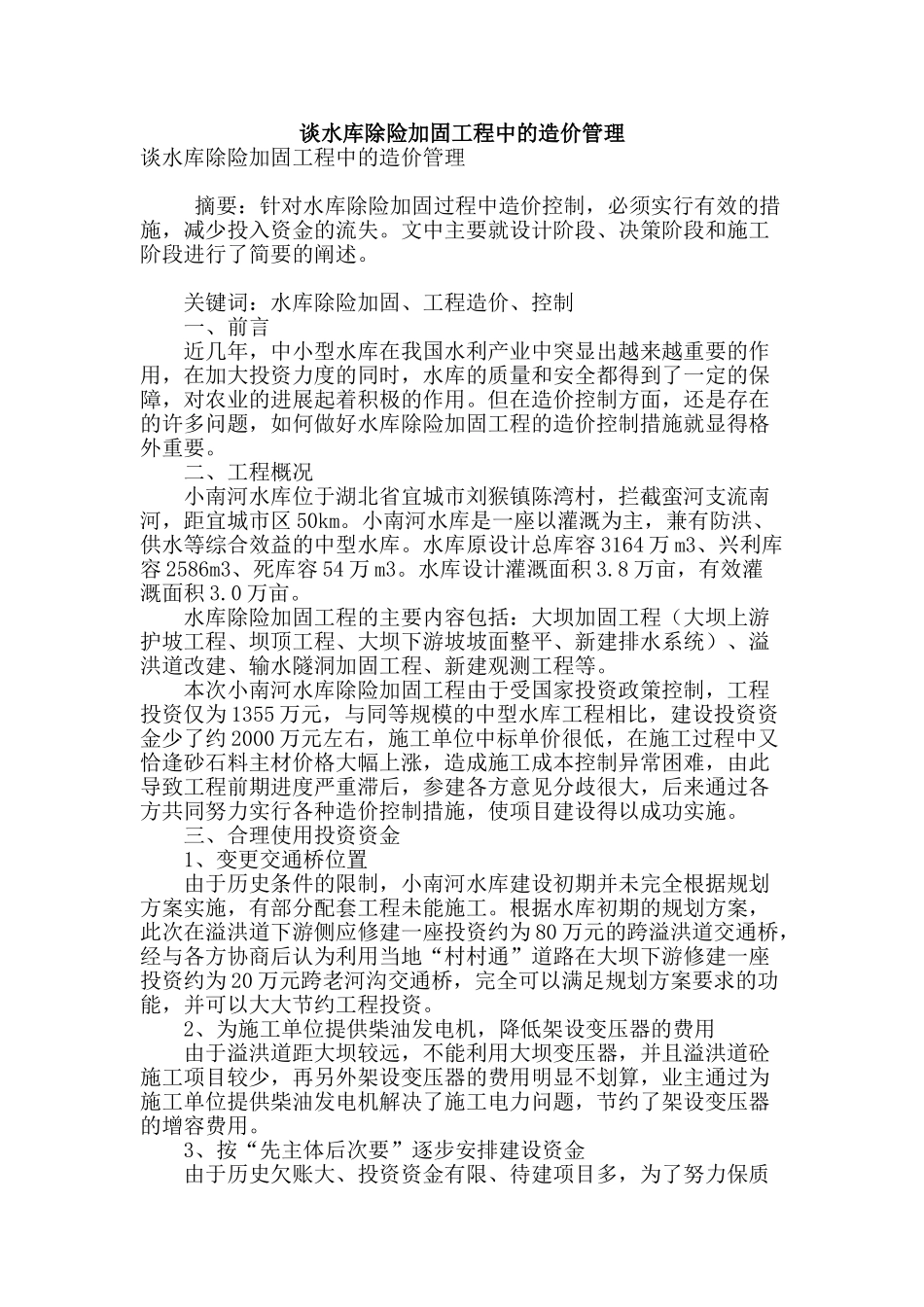

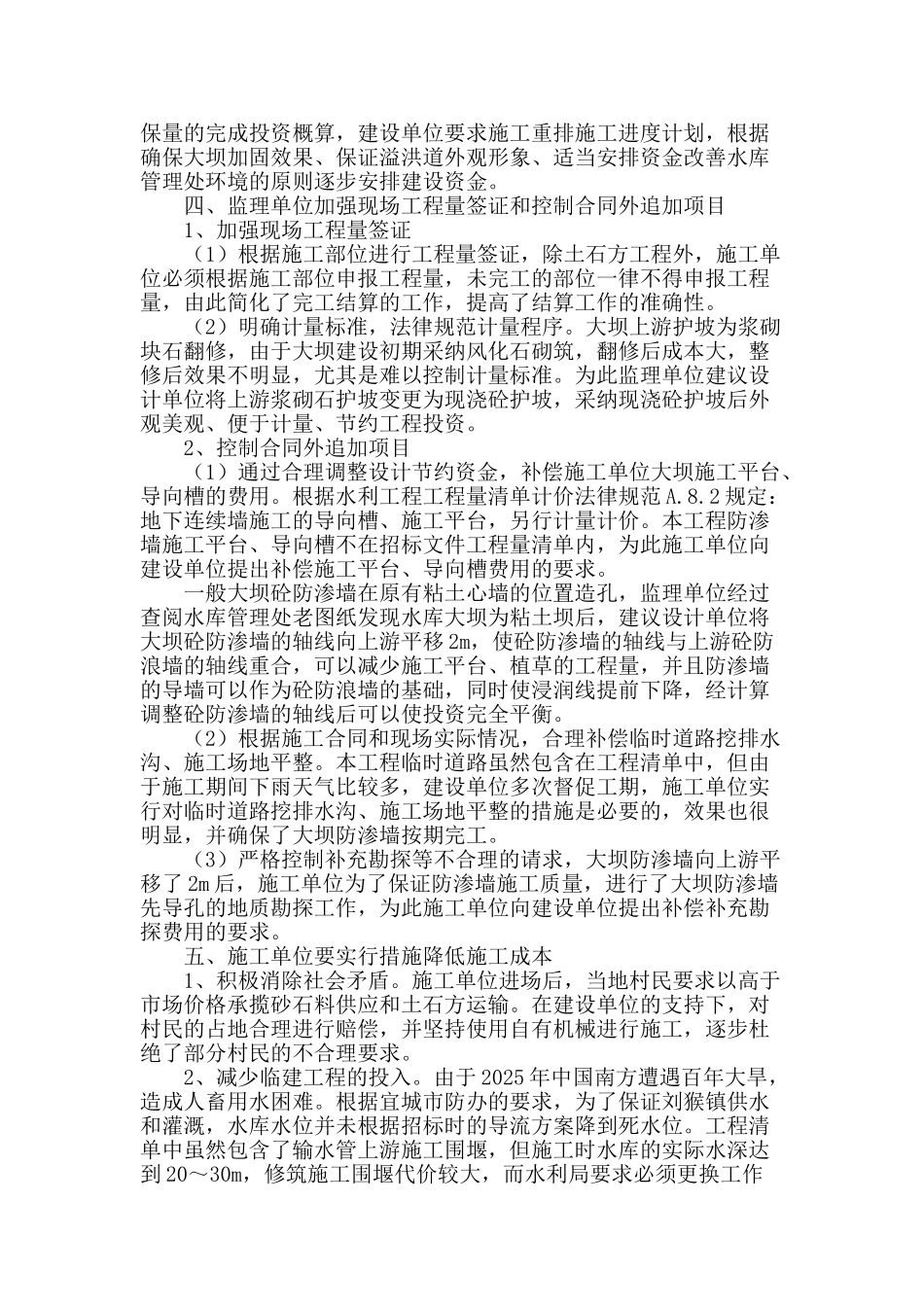

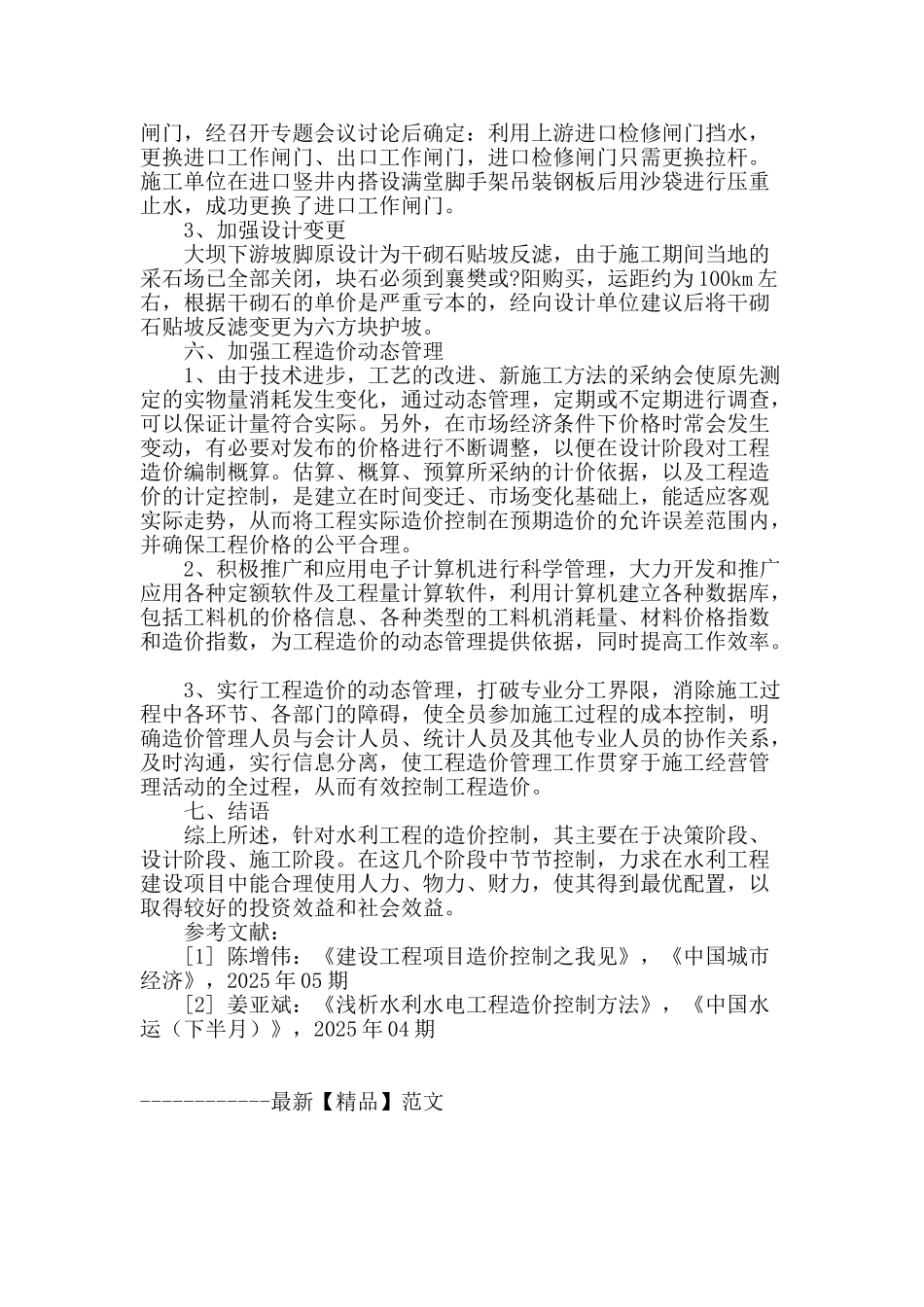

谈水库除险加固工程中的造价管理谈水库除险加固工程中的造价管理 摘要:针对水库除险加固过程中造价控制,必须实行有效的措施,减少投入资金的流失。文中主要就设计阶段、决策阶段和施工阶段进行了简要的阐述。 关键词:水库除险加固、工程造价、控制 一、前言 近几年,中小型水库在我国水利产业中突显出越来越重要的作用,在加大投资力度的同时,水库的质量和安全都得到了一定的保障,对农业的进展起着积极的作用。但在造价控制方面,还是存在的许多问题,如何做好水库除险加固工程的造价控制措施就显得格外重要。 二、工程概况 小南河水库位于湖北省宜城市刘猴镇陈湾村,拦截蛮河支流南河,距宜城市区 50km。小南河水库是一座以灌溉为主,兼有防洪、供水等综合效益的中型水库。水库原设计总库容 3164 万 m3、兴利库容 2586m3、死库容 54 万 m3。水库设计灌溉面积 3.8 万亩,有效灌溉面积 3.0 万亩。 水库除险加固工程的主要内容包括:大坝加固工程(大坝上游护坡工程、坝顶工程、大坝下游坡坡面整平、新建排水系统)、溢洪道改建、输水隧洞加固工程、新建观测工程等。 本次小南河水库除险加固工程由于受国家投资政策控制,工程投资仅为 1355 万元,与同等规模的中型水库工程相比,建设投资资金少了约 2000 万元左右,施工单位中标单价很低,在施工过程中又恰逢砂石料主材价格大幅上涨,造成施工成本控制异常困难,由此导致工程前期进度严重滞后,参建各方意见分歧很大,后来通过各方共同努力实行各种造价控制措施,使项目建设得以成功实施。 三、合理使用投资资金 1、变更交通桥位置 由于历史条件的限制,小南河水库建设初期并未完全根据规划方案实施,有部分配套工程未能施工。根据水库初期的规划方案,此次在溢洪道下游侧应修建一座投资约为 80 万元的跨溢洪道交通桥,经与各方协商后认为利用当地“村村通”道路在大坝下游修建一座投资约为 20 万元跨老河沟交通桥,完全可以满足规划方案要求的功能,并可以大大节约工程投资。 2、为施工单位提供柴油发电机,降低架设变压器的费用 由于溢洪道距大坝较远,不能利用大坝变压器,并且溢洪道砼施工项目较少,再另外架设变压器的费用明显不划算,业主通过为施工单位提供柴油发电机解决了施工电力问题,节约了架设变压器的增容费用。 3、按“先主体后次要”逐步安排建设资金 由于历史欠账大、投资资金有限、待建项目多,为了努力保质保量的完成投资概算,建设单位...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

谈水库除险加固工程中的造价管理

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
