路基工程施工技术交底记录

路基工程施工技术交底记录_第1页
1/2
路基工程施工技术交底记录_第2页
2/2

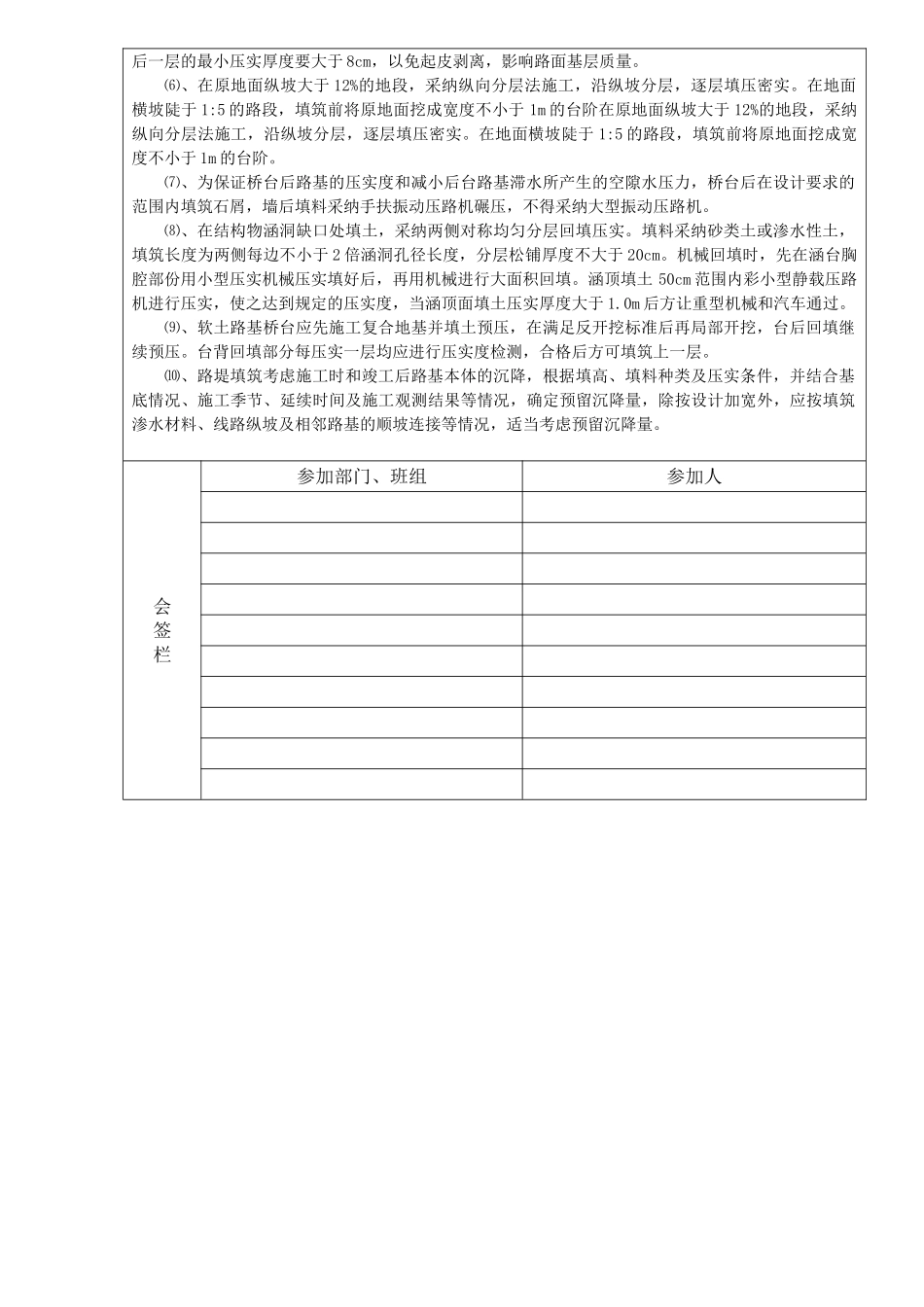

第一页,共二页市政基础设施工程施工技术交底记录编号: 市政施管—10工程名称佛山市南海区桂澜路(桂平路至海八路)改造工程承包单位北京市市政二建设工程有限责任公司分包单位交底单位北京市市政二建设工程有限责任公司交底日期年 月 日交底范围路基工程交底人交底内容:1、路基填筑施工工序要求⑴、施工中始终坚持“三线四度”。“三线”即中线、两侧边线。施工时在三线上每隔 20m 插一小红旗,明确中线、边线的控制点;“四度”即厚度、密实度、拱度、平整度。控制路堤分层厚度以确保每层层底的密实度;控制密实度以确保路堤的填筑质量及工后沉降不超标;控制拱度以确保雨水及时排出;控制平整度以确保路堤碾压均匀及在下雨时路基上不积水。⑵、路堤采纳水平分层填筑,每 200m 左右或两结构物之间划分为一个施工区段,机械化作业,按路基横断面全宽纵向水平分层填筑压实。分层厚度根据填筑压实试验段所确定的工艺参数严格控制,路堤每 20m 设一组标高点,每层厚度不小于 50cm,土方路堤填筑至路床顶面最后一层的压实厚度不应小于 10cm。地形起伏时由低处分层填筑,由两边向中心填筑。⑶、边坡两侧各超填 50cm 宽以上,以方便机械压实作业,保证路堤全断面的压实度一致,竣工时刷坡整平。根据自卸车容量计算堆土间距,以便平整时控制均匀的分层厚度。⑷、摊铺作业采纳推土机初平,再用平地机终平,控制层面平整、厚度均匀,以保证压路机的碾压效果。摊铺时层面做成向两侧倾斜 2%~3%的横向排水坡,以利路基面排水。在推土机摊铺平整的同时,对路肩进行预压,保证压路机进行压实时压到路肩不致滑坡。⑸、路堤填土的含水量控制在 Wopt+2%~Wopt-3%。当含水量超出最佳含水量的+2%时,适当晾晒,以应降低填土的含水量。当含水量低于-3%时,适当洒水润湿。⑹、压实采纳振动压路机进行碾压。碾压时,第一遍先用小吨位光轮压路机对松铺土表面预压,以保证填土表面平整度,然后再用大吨位振动压路机碾压。压实作业根据先压路基边缘,后压路基中间,纵向进退,先慢后快,先静压后振动,由弱振至强振的操作规程进行碾压。碾压施工中,压路机往返行驶的轮迹必须重叠一部分,光轮压路机重叠 1/2 轮宽,振动压路机重叠 40~50cm,相临两区段纵向重叠 2.0m。2、路基填筑施工注意事项⑴、路基施工前,应做好截水沟、排水沟等排水及防水措施,临时排水应与永久排水相结合,并与相邻标段排水设施相结合。各施工表面不应有积水,填方路堤应根据...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

路基工程施工技术交底记录

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
