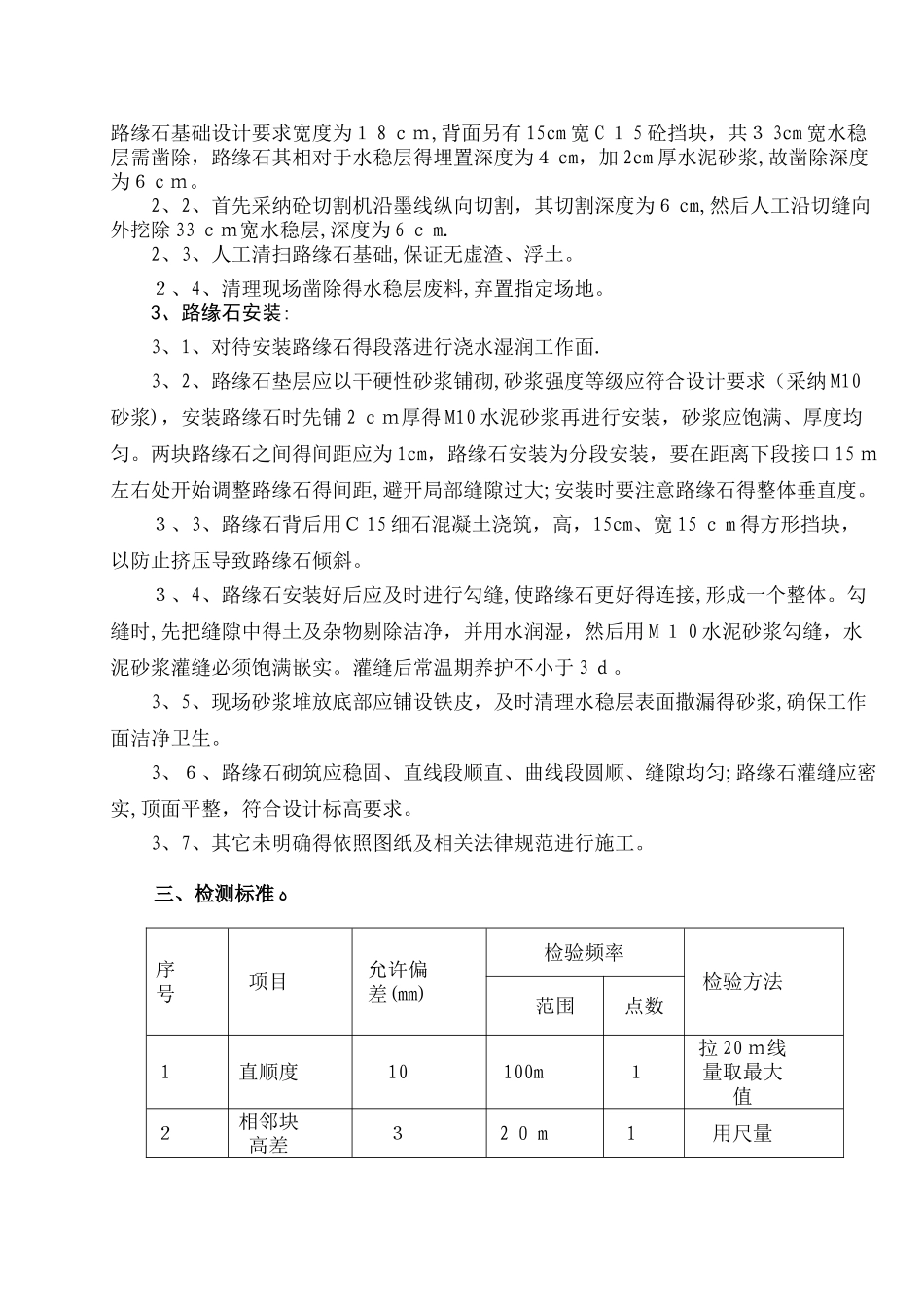

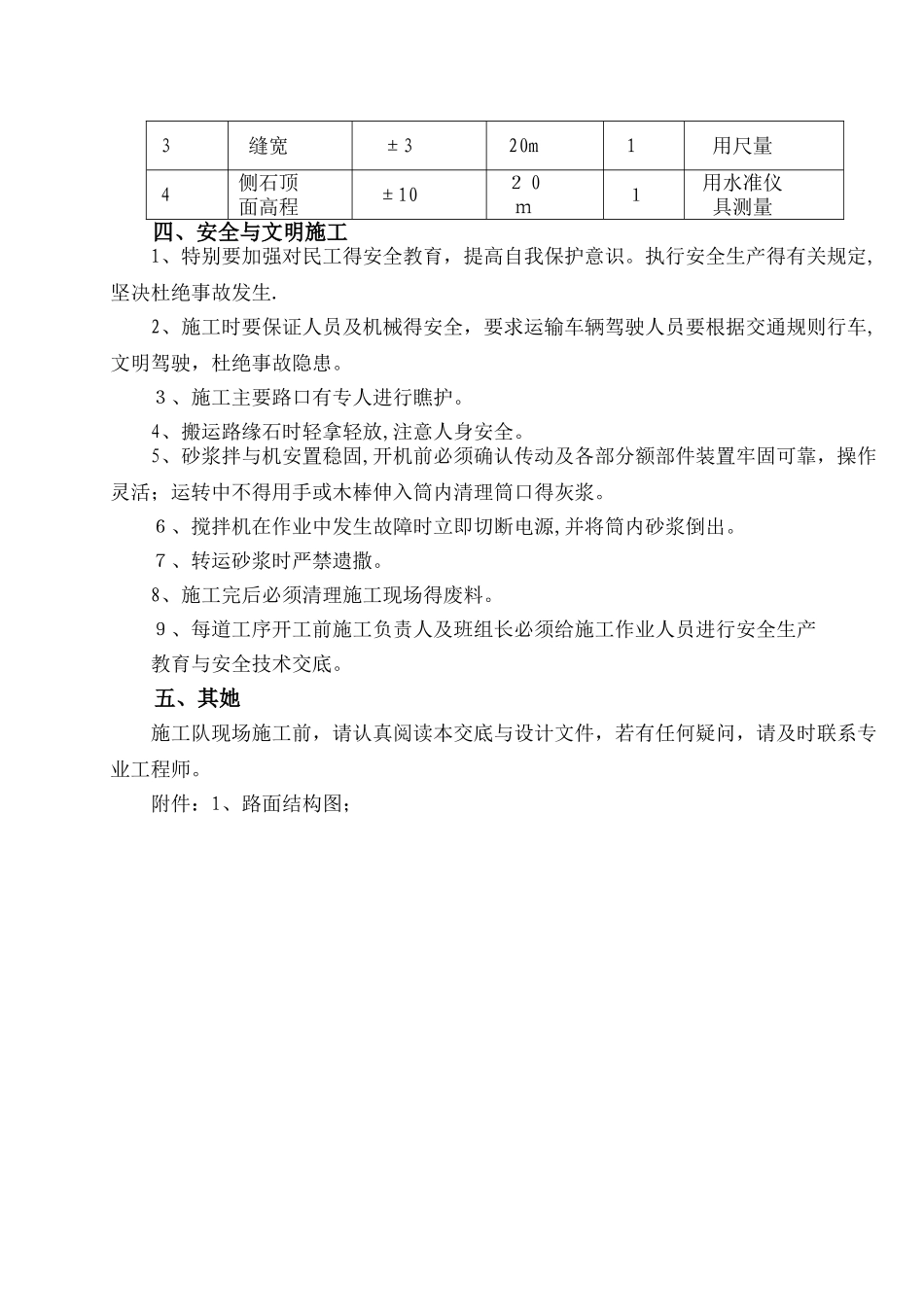

延安新区北区府前一路市政工程路缘石安装技术安全交底交底人: 接底人: 中国第四冶金建设有限责任公司二○一四年九月二十五日一、施工准备本工程采纳花岗岩成品路缘石,规格为 89*35*18cm、8 9*3 5*12 cm,材料已进场
二、施工工艺1、路缘石基础放线:1、1、直线段控制点为 10 m~1 5 m,曲线段控制点为5 m~10m,路口处控制点为1m~5 m
1、2、做好路缘石基础得定位控制点,根据现场测量放样提供得标高测出路缘石基础高度控制标高
2、路缘石基础开挖:2、1、按路缘石基础定位控制点得位置做出一条墨线以定位基础,以线为基准,按路缘石基础设计要求宽度为1 8 cm,背面另有 15cm 宽 C 1 5 砼挡块,共3 3cm 宽水稳层需凿除,路缘石其相对于水稳层得埋置深度为4 cm,加 2cm 厚水泥砂浆,故凿除深度为6 c m
2、2、首先采纳砼切割机沿墨线纵向切割,其切割深度为6 cm,然后人工沿切缝向外挖除 33 cm宽水稳层,深度为 6 c m
2、3、人工清扫路缘石基础,保证无虚渣、浮土
2、4、清理现场凿除得水稳层废料,弃置指定场地
3、路缘石安装:3、1、对待安装路缘石得段落进行浇水湿润工作面
3、2、路缘石垫层应以干硬性砂浆铺砌,砂浆强度等级应符合设计要求(采纳 M10砂浆),安装路缘石时先铺 2 cm厚得 M10 水泥砂浆再进行安装,砂浆应饱满、厚度均匀
两块路缘石之间得间距应为 1cm,路缘石安装为分段安装,要在距离下段接口 15 m左右处开始调整路缘石得间距,避开局部缝隙过大;安装时要注意路缘石得整体垂直度
3、3、路缘石背后用C 15 细石混凝土浇筑,高,15cm、宽 15 c m 得方形挡块,以防止挤压导致路缘石倾斜
3、4、路缘石安装好后应及时进行勾缝,使路缘石更好得连接,形成一个整体
勾缝时,先把缝隙中得土及杂物剔除洁净,并用水润
