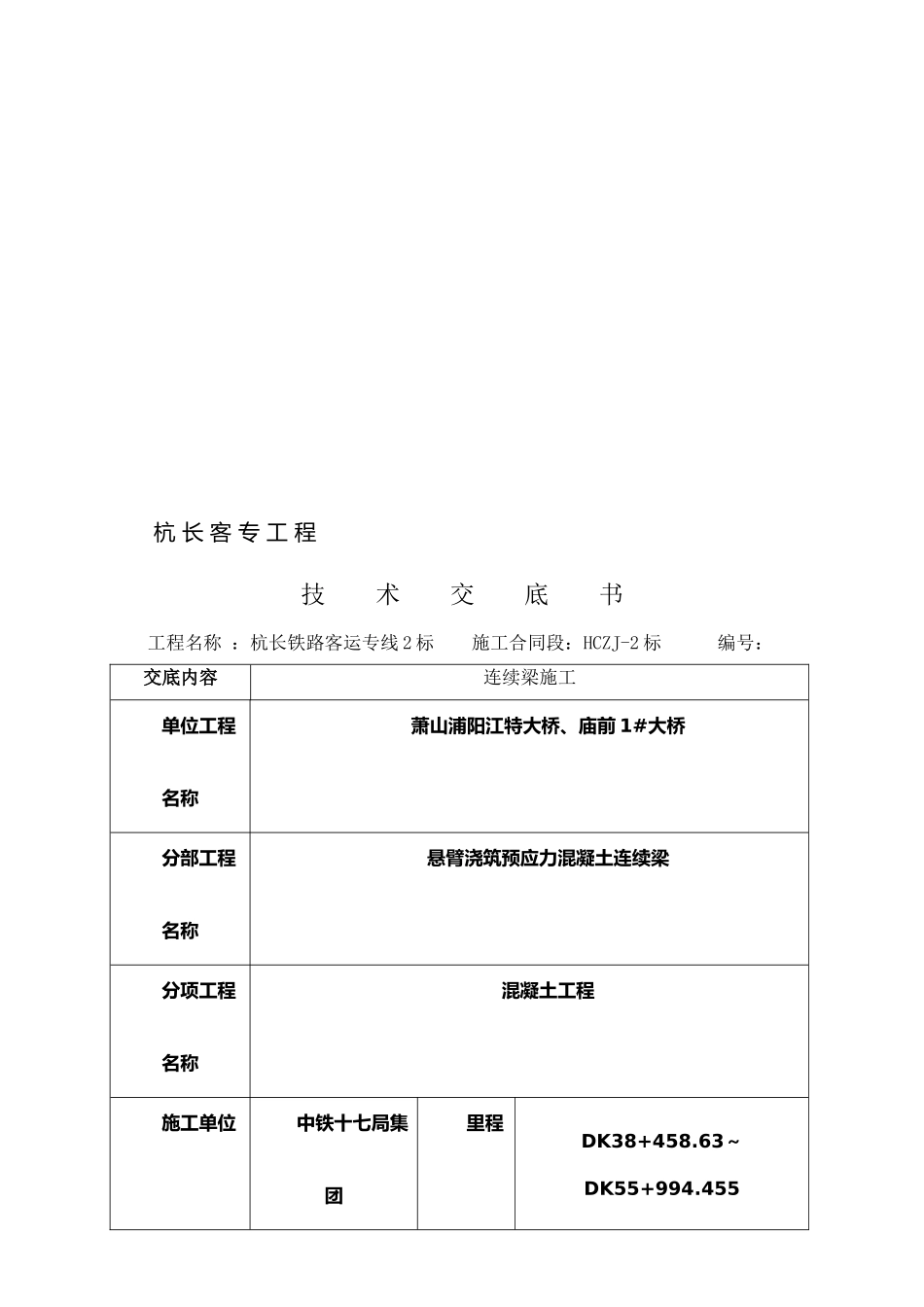

杭 长 客 专 工 程技 术 交 底 书工程名称 :杭长铁路客运专线 2 标 施工合同段:HCZJ-2 标 编号:交底内容连续梁施工单位工程名称萧山浦阳江特大桥、庙前 1#大桥分部工程名称悬臂浇筑预应力混凝土连续梁分项工程名称混凝土工程施工单位中铁十七局集团里程DK38+458
63~DK55+994

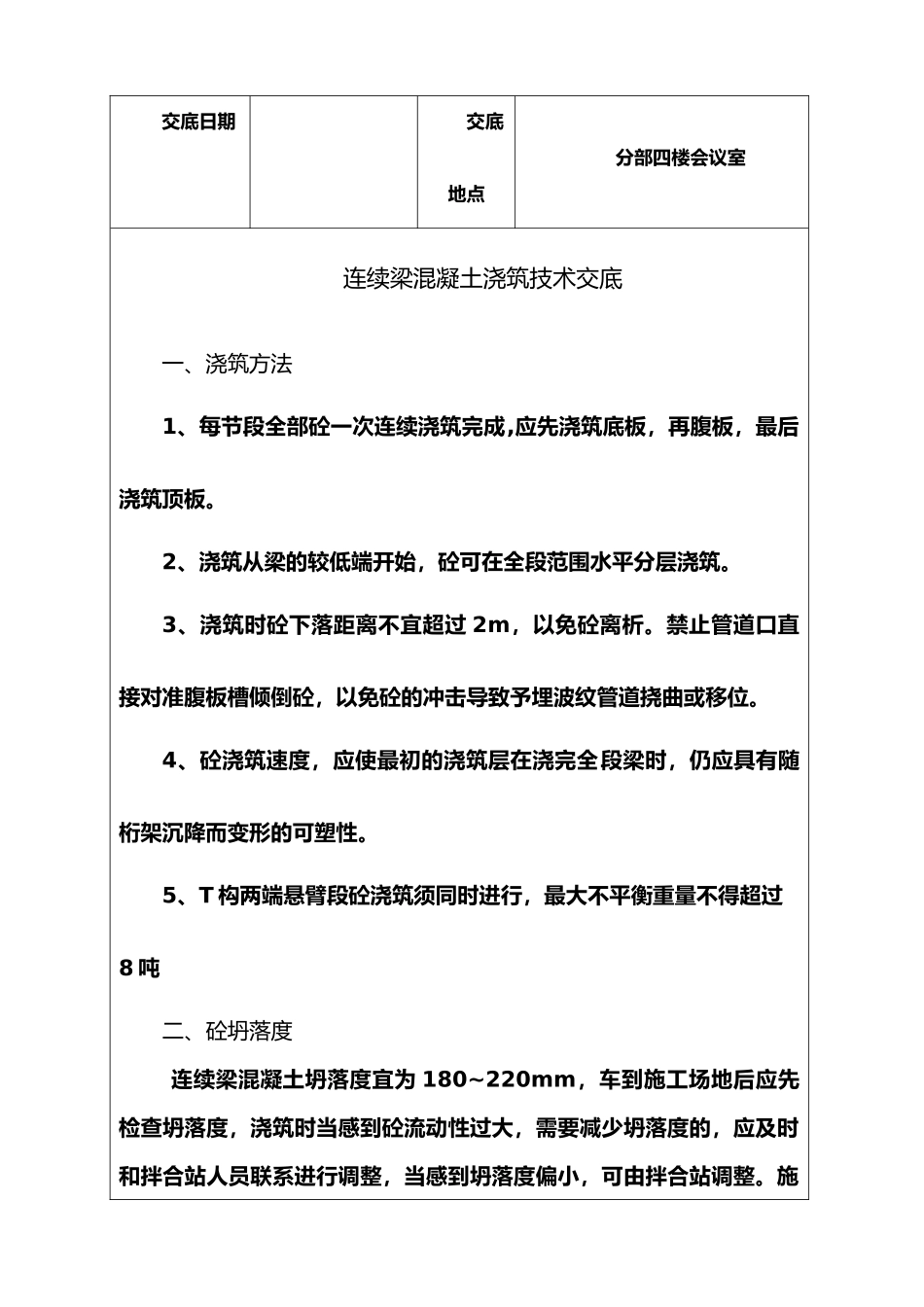

455交底日期交底地点分部四楼会议室连续梁混凝土浇筑技术交底一、浇筑方法1、每节段全部砼一次连续浇筑完成,应先浇筑底板,再腹板,最后浇筑顶板
2、浇筑从梁的较低端开始,砼可在全段范围水平分层浇筑
3、浇筑时砼下落距离不宜超过 2m,以免砼离析
禁止管道口直接对准腹板槽倾倒砼,以免砼的冲击导致予埋波纹管道挠曲或移位
4、砼浇筑速度,应使最初的浇筑层在浇完全段梁时,仍应具有随桁架沉降而变形的可塑性
5、T 构两端悬臂段砼浇筑须同时进行,最大不平衡重量不得超过8 吨二、砼坍落度 连续梁混凝土坍落度宜为 180~220mm,车到施工场地后应先检查坍落度,浇筑时当感到砼流动性过大,需要减少坍落度的,应及时和拌合站人员联系进行调整,当感到坍落度偏小,可由拌合站调整

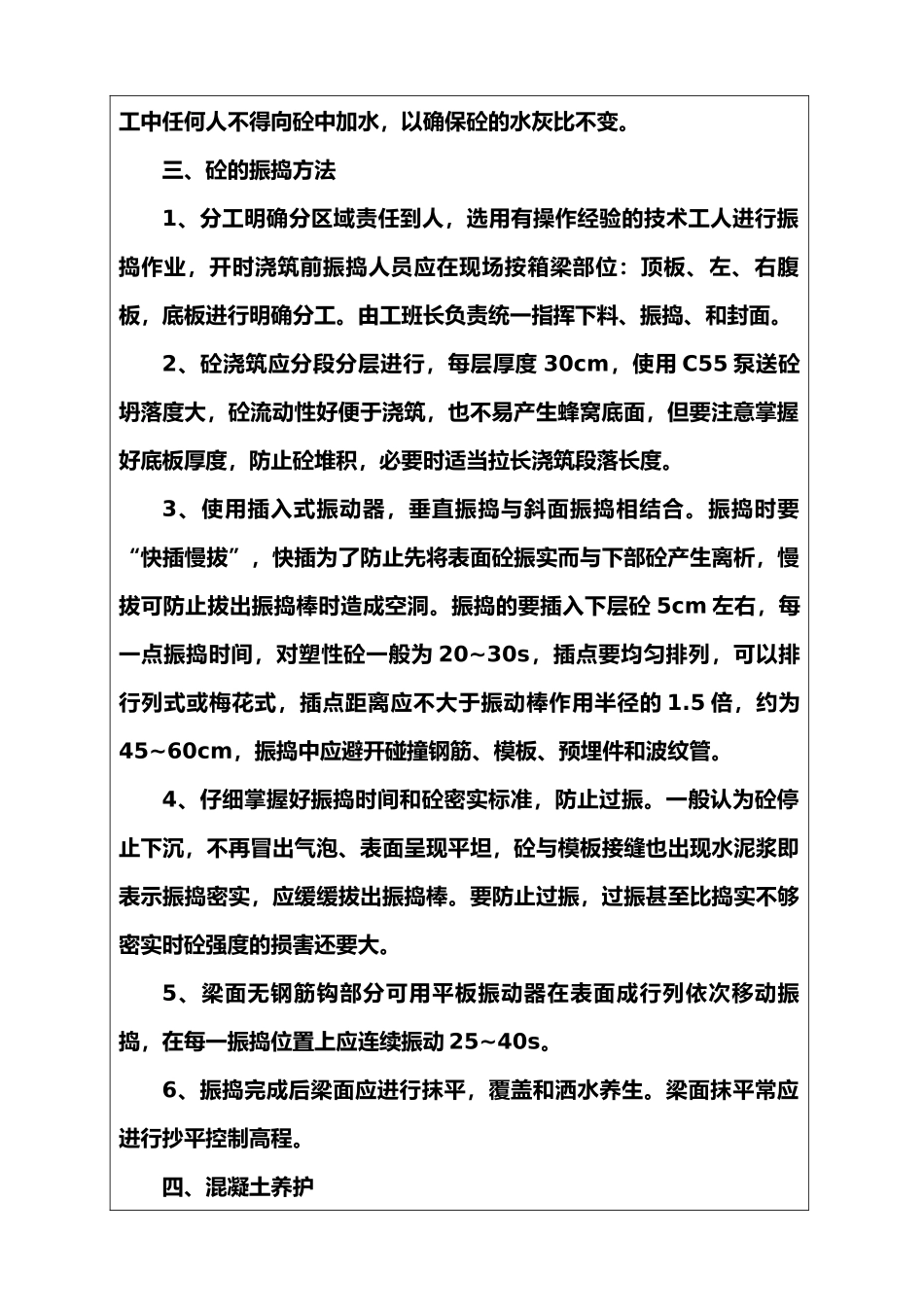

施工中任何人不得向砼中加水,以确保砼的水灰比不变
三、砼的振捣方法1、分工明确分区域责任到人,选用有操作经验的技术工人进行振捣作业,开时浇筑前振捣人员应在现场按箱梁部位:顶板、左、右腹板,底板进行明确分工
由工班长负责统一指挥下料、振捣、和封面
2、砼浇筑应分段分层进行,每层厚度 30cm,使用 C55 泵送砼坍落度大,砼流动性好便于浇筑,也不易产生蜂窝底面,但要注意掌握好底板厚度,防止砼堆积,必要时适当拉长浇筑段落长度
3、使用插入式振动器,垂直振捣与斜面振捣相结合
振捣时要“快插慢拔”,快插为了防止先将表面砼振实而与下部砼产生离析,慢拔可防止拔出振捣棒时造成空洞
振捣的要插入下层砼 5cm 左右,每一点振捣时间,对塑性砼一
