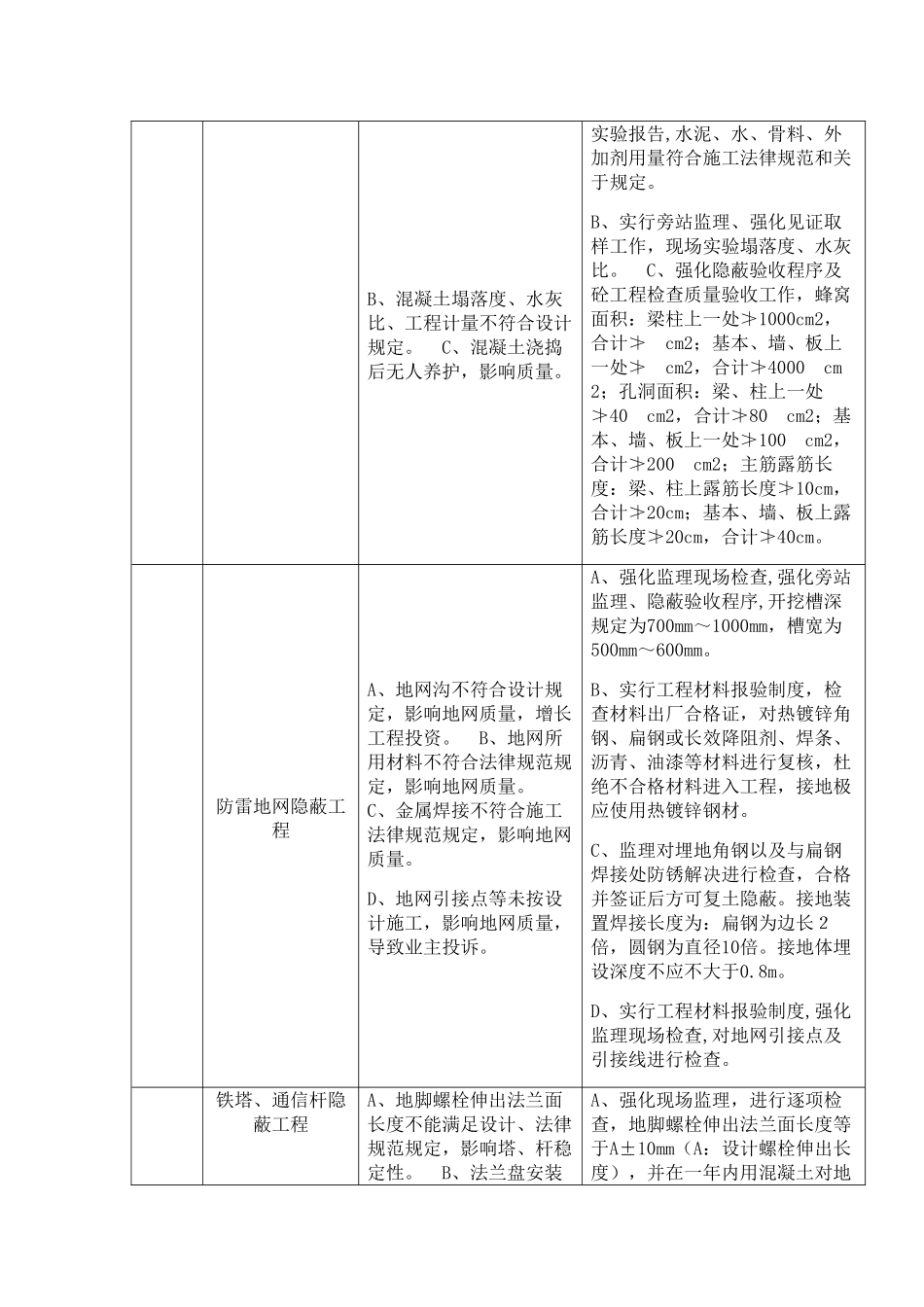

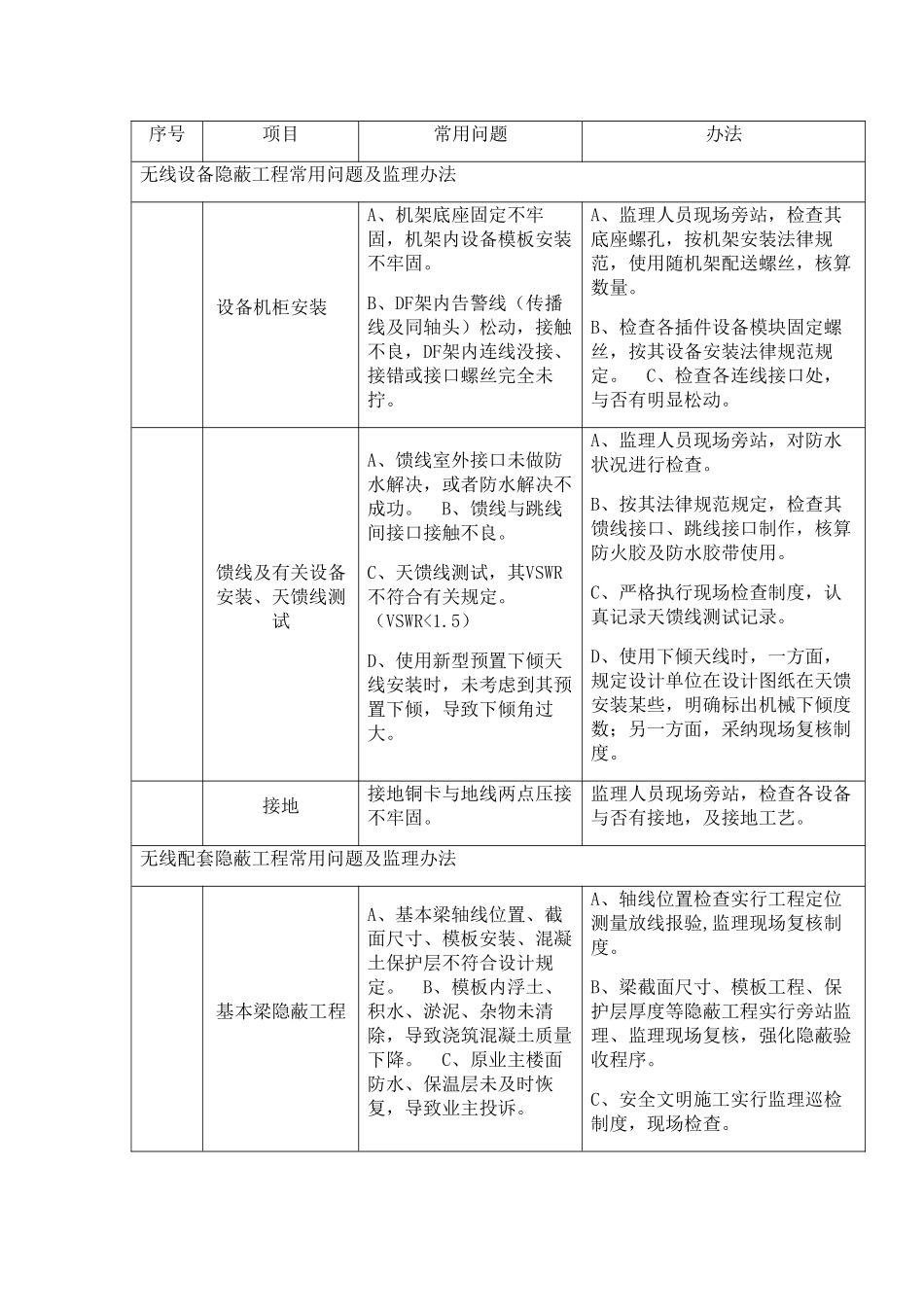

序号项目常用问题办法无线设备隐蔽工程常用问题及监理办法 设备机柜安装 A、机架底座固定不牢固,机架内设备模板安装不牢固。 B、DF架内告警线(传播线及同轴头)松动,接触不良,DF架内连线没接、接错或接口螺丝完全未拧。 A、监理人员现场旁站,检查其底座螺孔,按机架安装法律规范,使用随机架配送螺丝,核算数量。 B、检查各插件设备模块固定螺丝,按其设备安装法律规范规定。 C、检查各连线接口处,与否有明显松动。馈线及有关设备安装、天馈线测试A、馈线室外接口未做防水解决,或者防水解决不成功。 B、馈线与跳线间接口接触不良。 C、天馈线测试,其VSWR不符合有关规定。(VSWR<1.5) D、使用新型预置下倾天线安装时,未考虑到其预置下倾,导致下倾角过大。A、监理人员现场旁站,对防水状况进行检查。 B、按其法律规范规定,检查其馈线接口、跳线接口制作,核算防火胶及防水胶带使用。 C、严格执行现场检查制度,认真记录天馈线测试记录。 D、使用下倾天线时,一方面,规定设计单位在设计图纸在天馈安装某些,明确标出机械下倾度数;另一方面,采纳现场复核制度。接地接地铜卡与地线两点压接不牢固。监理人员现场旁站,检查各设备与否有接地,及接地工艺。无线配套隐蔽工程常用问题及监理办法基本梁隐蔽工程A、基本梁轴线位置、截面尺寸、模板安装、混凝土保护层不符合设计规定。 B、模板内浮土、积水、淤泥、杂物未清除,导致浇筑混凝土质量下降。 C、原业主楼面防水、保温层未及时恢复,导致业主投诉。A、轴线位置检查实行工程定位测量放线报验,监理现场复核制度。 B、梁截面尺寸、模板工程、保护层厚度等隐蔽工程实行旁站监理、监理现场复核,强化隐蔽验收程序。 C、安全文明施工实行监理巡检制度,现场检查。浅基本隐蔽工程A、槽轴线、基坑(槽)尺寸、标高不符合设计规定。 B、槽内浮土、积水、淤泥、杂物未清除,导致浇筑混凝土质量下降。 C、局部软弱土层未进行解决,导致水土流失,地面沉降。A、轴线位置检查实行工程定位测量放线报验,监理现场复核制度。 B、槽截面尺寸、模板工程、保护层厚度等隐蔽工程实行旁站监理、监理现场复核,强化隐蔽验收程序。 C、实行旁站监理制度,严格检测每步土压实状况。桩基本隐蔽工程A、成孔深度及桩孔直径不符合设计规定。 B、桩端沉渣不符合施工法律规范规定,影响桩体承载质量。 C、浇注后桩顶标高及浮浆解决不符合设计规定和施工法律规范规定,影响后续工程开展。A、孔...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

通信工程施工关键控制点样本

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
