通信专业评估报告4
6 通信专业评估报告4
1 实体评估通信专业重要评估范畴及内容涉及全线光缆通信线路外观检查,通信电缆与电力电缆分设、进通信机房光缆分设、通信机房至其她专业机房缆线分设;车站、基站、亭所内传播、电源、动环、视频、数据网等施工状况进行评估;检查铁塔、隧道内直放站 、漏缆安装、视频箱安装
对通信信号与站前、电力、房建等专业结合部问题进行了重点检查
1 通信线路(1)基本规定:槽道内敷设线缆应摆放顺直自然,同步敷设多条光电缆时,互不交叉,标记明确,敷设径路、占用槽道和位置符合设计规定

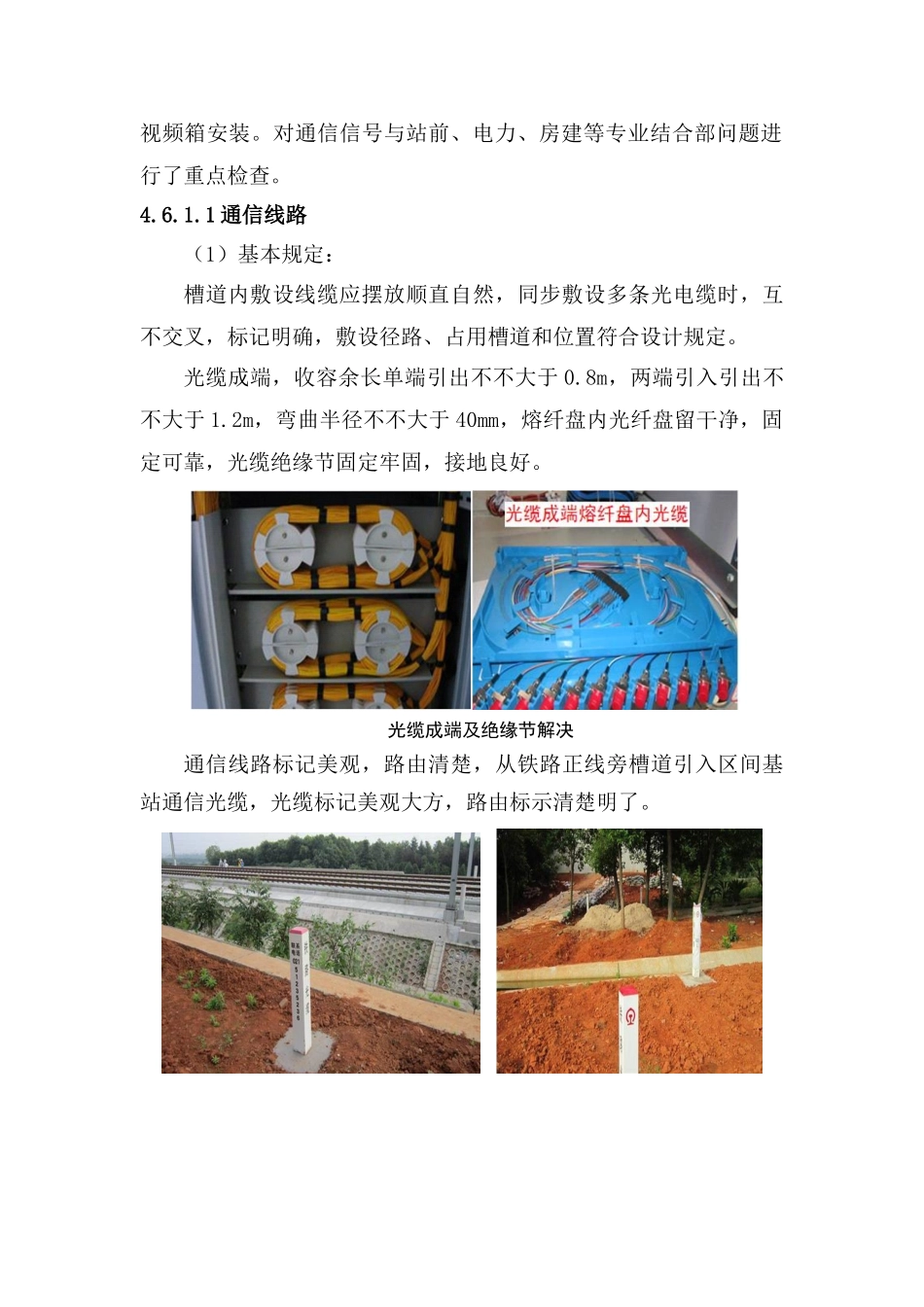

光缆成端,收容余长单端引出不不大于 0
8m,两端引入引出不不大于 1
2m,弯曲半径不不大于 40mm,熔纤盘内光纤盘留干净,固定可靠,光缆绝缘节固定牢固,接地良好
光缆成端及绝缘节解决通信线路标记美观,路由清楚,从铁路正线旁槽道引入区间基站通信光缆,光缆标记美观大方,路由标示清楚明了

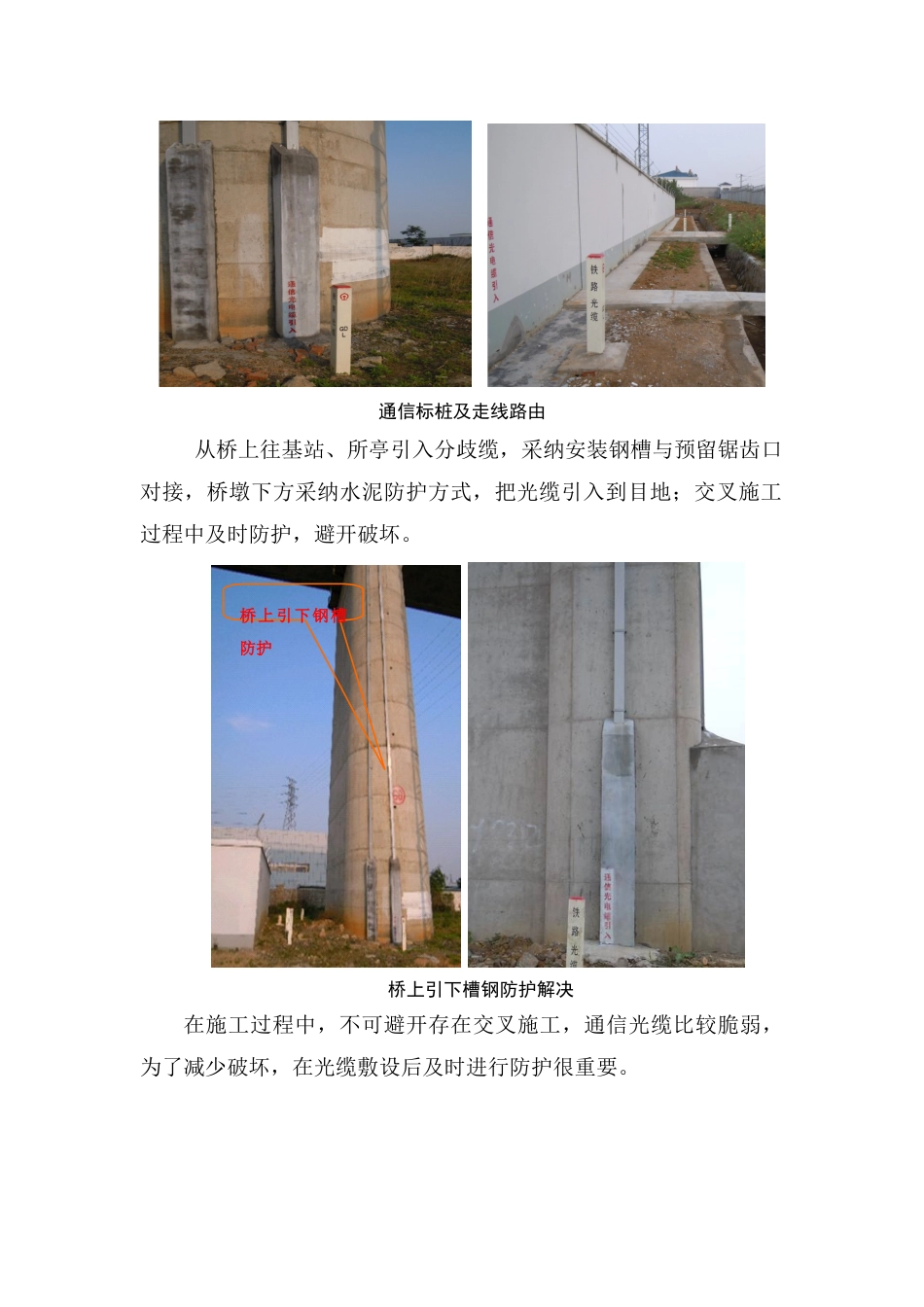

通信标桩及走线路由从桥上往基站、所亭引入分歧缆,采纳安装钢槽与预留锯齿口对接,桥墩下方采纳水泥防护方式,把光缆引入到目地;交叉施工过程中及时防护,避开破坏
桥上引下槽钢防护解决在施工过程中,不可避开存在交叉施工,通信光缆比较脆弱,为了减少破坏,在光缆敷设后及时进行防护很重要
桥上引下钢槽防护 光缆敷设后进行沙袋防护(2)线路验标 4
3 条1)验标规定:敷设径路符合设计规定;占用槽道和位置符合设计规定;槽道内摆放顺直自然;槽内同步敷设多条光电缆时,互不交叉,标记明确
2)发现问题:光缆在预留井内较乱,有交越、交叉等现象,且预留井内存在杂物
整治前光缆成品保护整治后3) 因素分析:缆线敷设后没有及时安装支架,不便线缆整顿
4)整治办法:及时安装支架,捋顺、固定缆线,互不交叉,及时加装盖板
(3)线路验标 4
2 条1)验标规定:光缆引入室内时,应在引入井或室内上机架前做
