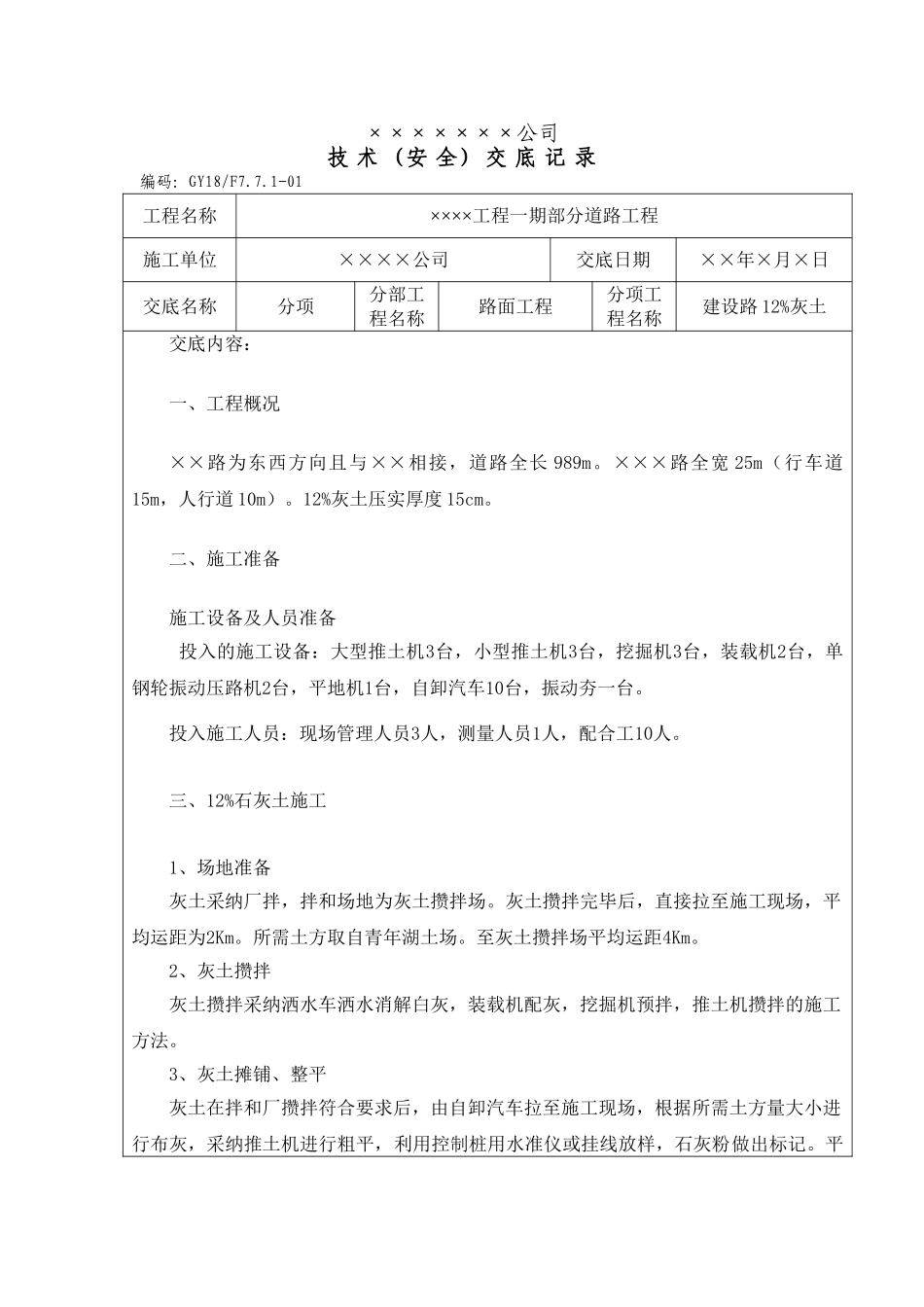

×××××××公司技 术 (安 全) 交 底 记 录编码:GY18/F7
1-01 工程名称××××工程一期部分道路工程施工单位××××公司交底日期××年×月×日交底名称分项分部工程名称路面工程分项工程名称建设路 12%灰土交底内容:一、工程概况××路为东西方向且与××相接,道路全长 989m
×××路全宽 25m(行车道15m,人行道 10m)
12%灰土压实厚度 15cm
二、施工准备施工设备及人员准备 投入的施工设备:大型推土机3台,小型推土机3台,挖掘机3台,装载机2台,单钢轮振动压路机2台,平地机1台,自卸汽车10台,振动夯一台
投入施工人员:现场管理人员3人,测量人员1人,配合工10人
三、12%石灰土施工1、场地准备灰土采纳厂拌,拌和场地为灰土攒拌场
灰土攒拌完毕后,直接拉至施工现场,平均运距为2Km
所需土方取自青年湖土场
至灰土攒拌场平均运距4Km
2、灰土攒拌灰土攒拌采纳洒水车洒水消解白灰,装载机配灰,挖掘机预拌,推土机攒拌的施工方法
3、灰土摊铺、整平灰土在拌和厂攒拌符合要求后,由自卸汽车拉至施工现场,根据所需土方量大小进行布灰,采纳推土机进行粗平,利用控制桩用水准仪或挂线放样,石灰粉做出标记
平地机进行精平,平地机由外侧起向内侧进行刮平
灰土接头、边沿等平地机无法正常作业的地方,应由人工完成清理、平整工作
整平常多余的灰土不准废弃于边坡上

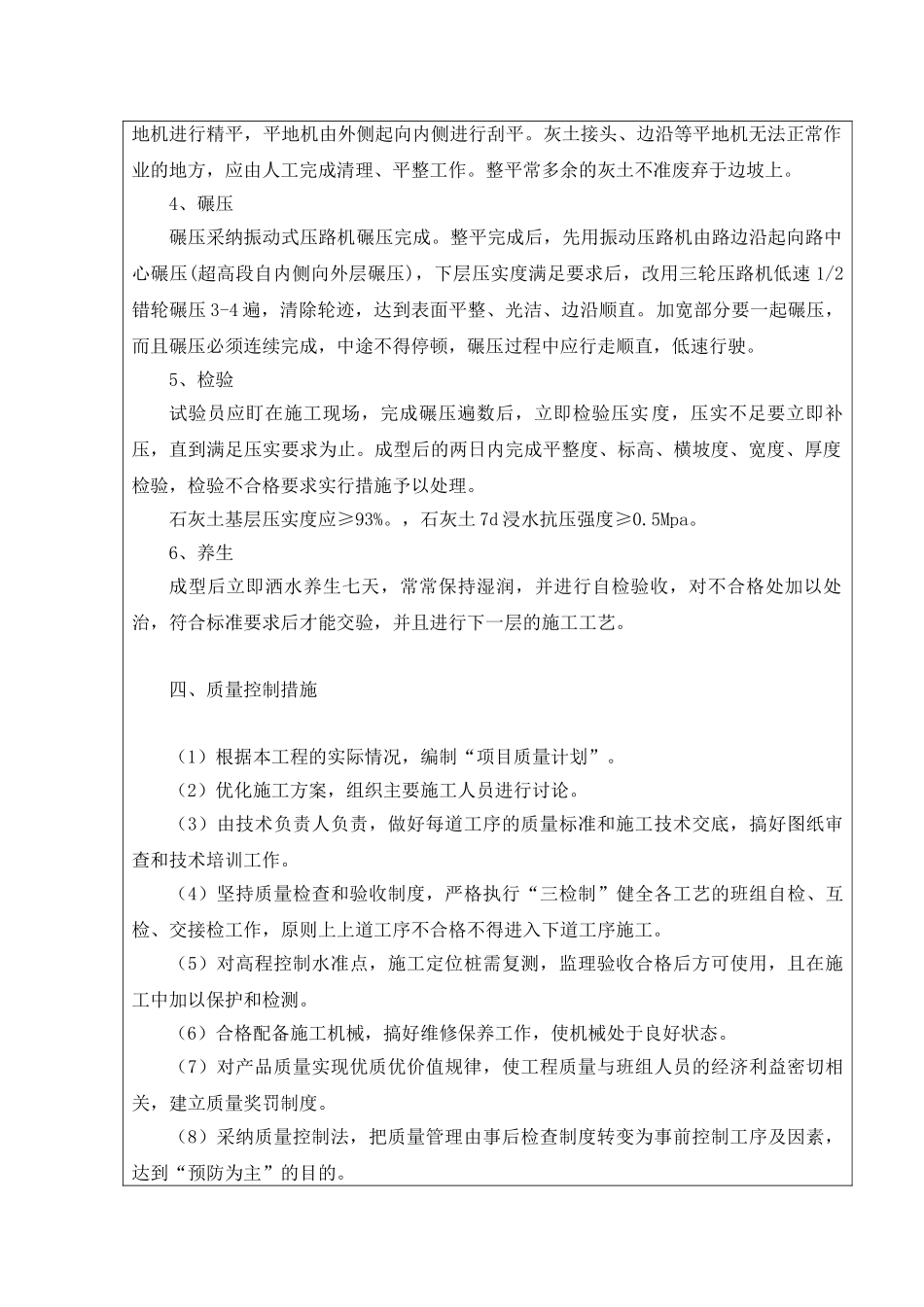

4、碾压碾压采纳振动式压路机碾压完成
整平完成后,先用振动压路机由路边沿起向路中心碾压(超高段自内侧向外层碾压),下层压实度满足要求后,改用三轮压路机低速 1/2错轮碾压 3-4 遍,清除轮迹,达到表面平整、光洁、边沿顺直
加宽部分要一起碾压,而且碾压必须连续完成,中途不得停顿,碾压过程中应行走顺直,低速行驶
5、检验试验员应盯在施工现场,完成碾压遍数后,立即检验压实 度,压实不足要立即补压,直到满足压实要求
