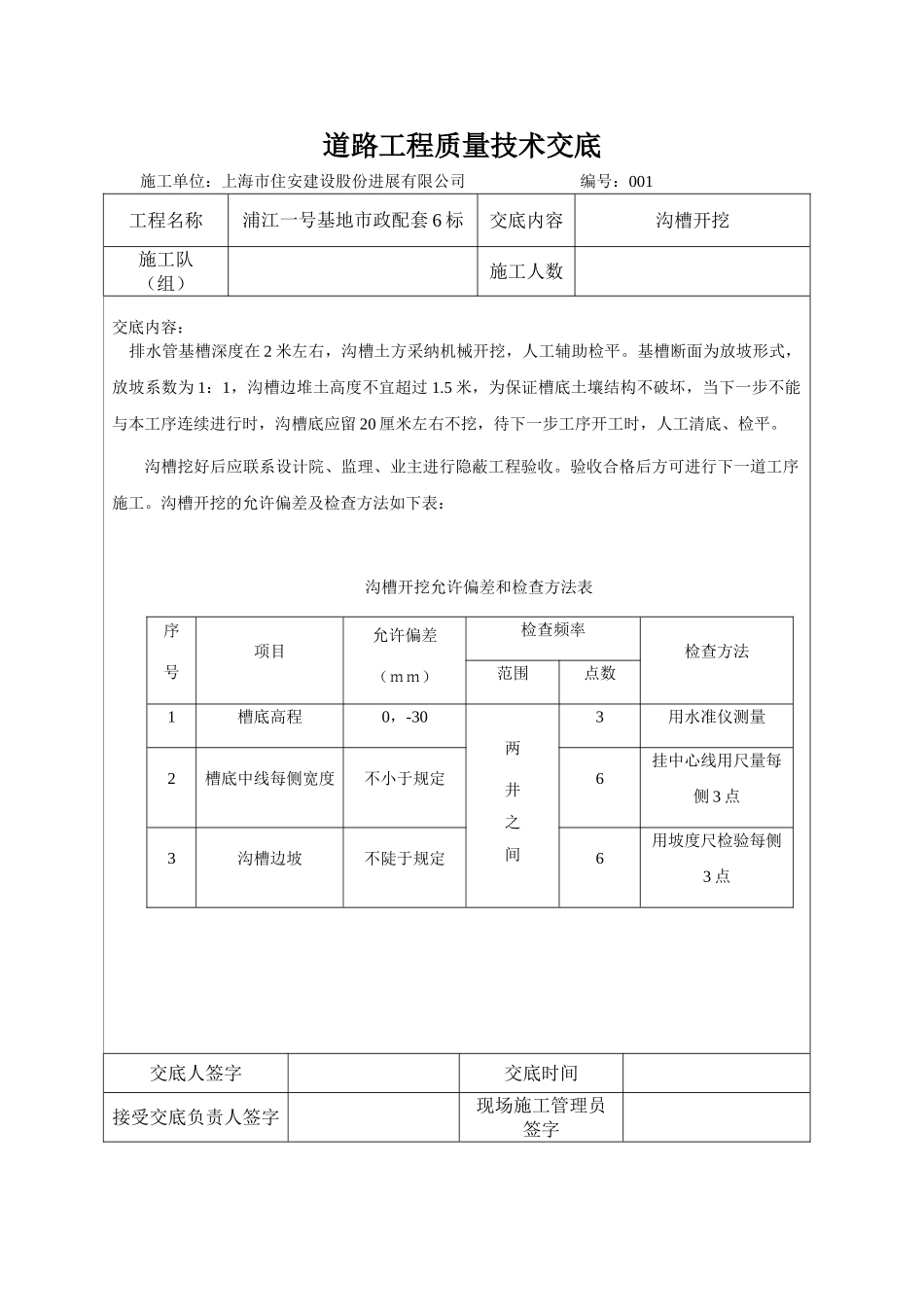

道路工程质量技术交底施工单位:上海市住安建设股份进展有限公司 编号:001工程名称浦江一号基地市政配套 6 标交底内容沟槽开挖施工队(组)施工人数交底内容: 排水管基槽深度在 2 米左右,沟槽土方采纳机械开挖,人工辅助检平
基槽断面为放坡形式,放坡系数为 1:1,沟槽边堆土高度不宜超过 1
5 米,为保证槽底土壤结构不破坏,当下一步不能与本工序连续进行时,沟槽底应留 20 厘米左右不挖,待下一步工序开工时,人工清底、检平
沟槽挖好后应联系设计院、监理、业主进行隐蔽工程验收
验收合格后方可进行下一道工序施工

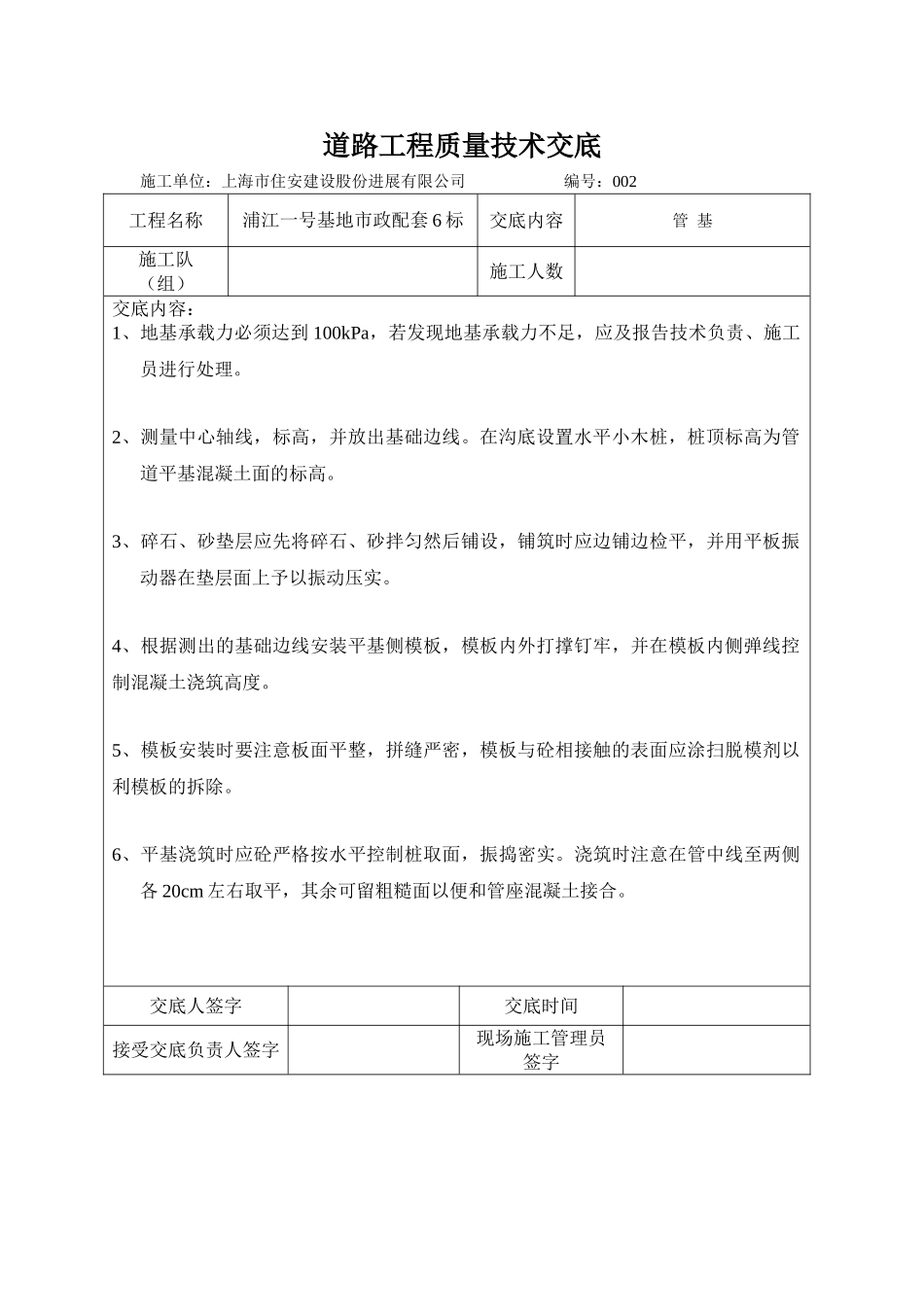

沟槽开挖的允许偏差及检查方法如下表:沟槽开挖允许偏差和检查方法表序号项目允许偏差(mm)检查频率检查方法范围点数1槽底高程0,-30两井之间3用水准仪测量2槽底中线每侧宽度不小于规定6挂中心线用尺量每侧 3 点3沟槽边坡不陡于规定6用坡度尺检验每侧3 点交底人签字交底时间接受交底负责人签字现场施工管理员签字道路工程质量技术交底施工单位:上海市住安建设股份进展有限公司 编号:002工程名称浦江一号基地市政配套 6 标交底内容管 基施工队(组)施工人数交底内容:1、地基承载力必须达到 100kPa,若发现地基承载力不足,应及报告技术负责、施工员进行处理
2、测量中心轴线,标高,并放出基础边线
在沟底设置水平小木桩,桩顶标高为管道平基混凝土面的标高
3、碎石、砂垫层应先将碎石、砂拌匀然后铺设,铺筑时应边铺边检平,并用平板振动器在垫层面上予以振动压实
4、根据测出的基础边线安装平基侧模板,模板内外打撑钉牢,并在模板内侧弹线控制混凝土浇筑高度
5、模板安装时要注意板面平整,拼缝严密,模板与砼相接触的表面应涂扫脱模剂以利模板的拆除
6、平基浇筑时应砼严格按水平控制桩取面,振捣密实
浇筑时注意在管中线至两侧各 20cm 左右取平,其余可留粗糙面以便和管座混凝土接合
交底人签字交底时间接
