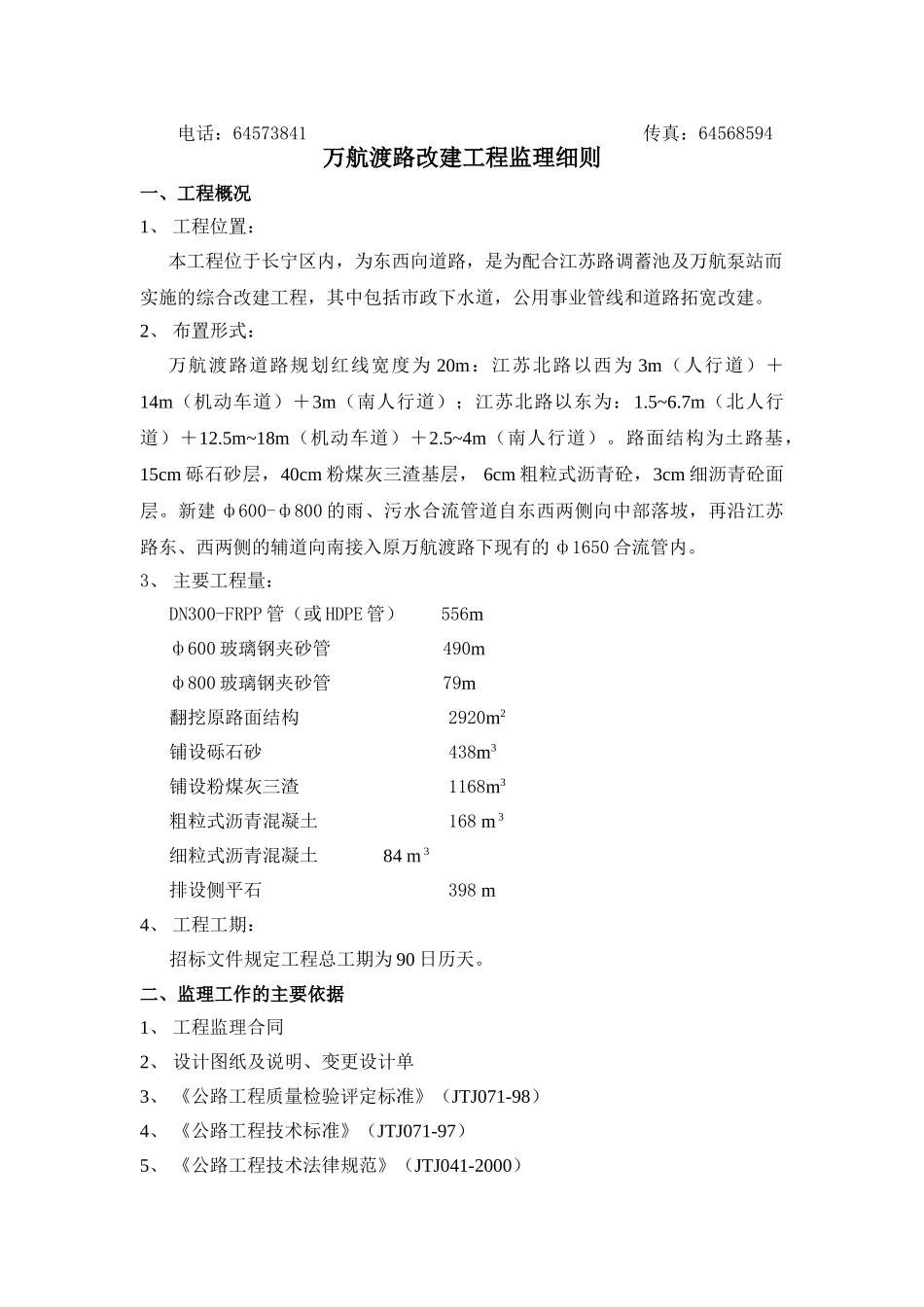

06上海宏波工程咨询管理有限公司 监 理 实 施 细 则工程名称 万航渡路改建 工程 专业名称 万航渡路改建工程 监理实施细则 编 制 人 总 监 2025 年 4 月 1 日地址:龙华西路 31 弄 58 号 邮编:202532电话:64573841 传真:64568594万航渡路改建工程监理细则一、工程概况1、 工程位置:本工程位于长宁区内,为东西向道路,是为配合江苏路调蓄池及万航泵站而实施的综合改建工程,其中包括市政下水道,公用事业管线和道路拓宽改建
2、 布置形式:万航渡路道路规划红线宽度为 20m:江苏北路以西为 3m(人行道)+14m(机动车道)+3m(南人行道);江苏北路以东为:1
7m(北人行道)+12
5m~18m(机动车道)+2
5~4m(南人行道)
路面结构为土路基,15cm 砾石砂层,40cm 粉煤灰三渣基层, 6cm 粗粒式沥青砼,3cm 细沥青砼面层
新建 ф600-ф800 的雨、污水合流管道自东西两侧向中部落坡,再沿江苏路东、西两侧的辅道向南接入原万航渡路下现有的 ф1650 合流管内
3、 主要工程量:DN300-FRPP 管(或 HDPE 管) 556mф600 玻璃钢夹砂管 490mф800 玻璃钢夹砂管 79m翻挖原路面结构 2920m2铺设砾石砂 438m3铺设粉煤灰三渣 1168m3粗粒式沥青混凝土 168 m 3 细粒式沥青混凝土 84 m 3排设侧平石 398 m4、 工程工期:招标文件规定工程总工期为 90 日历天
