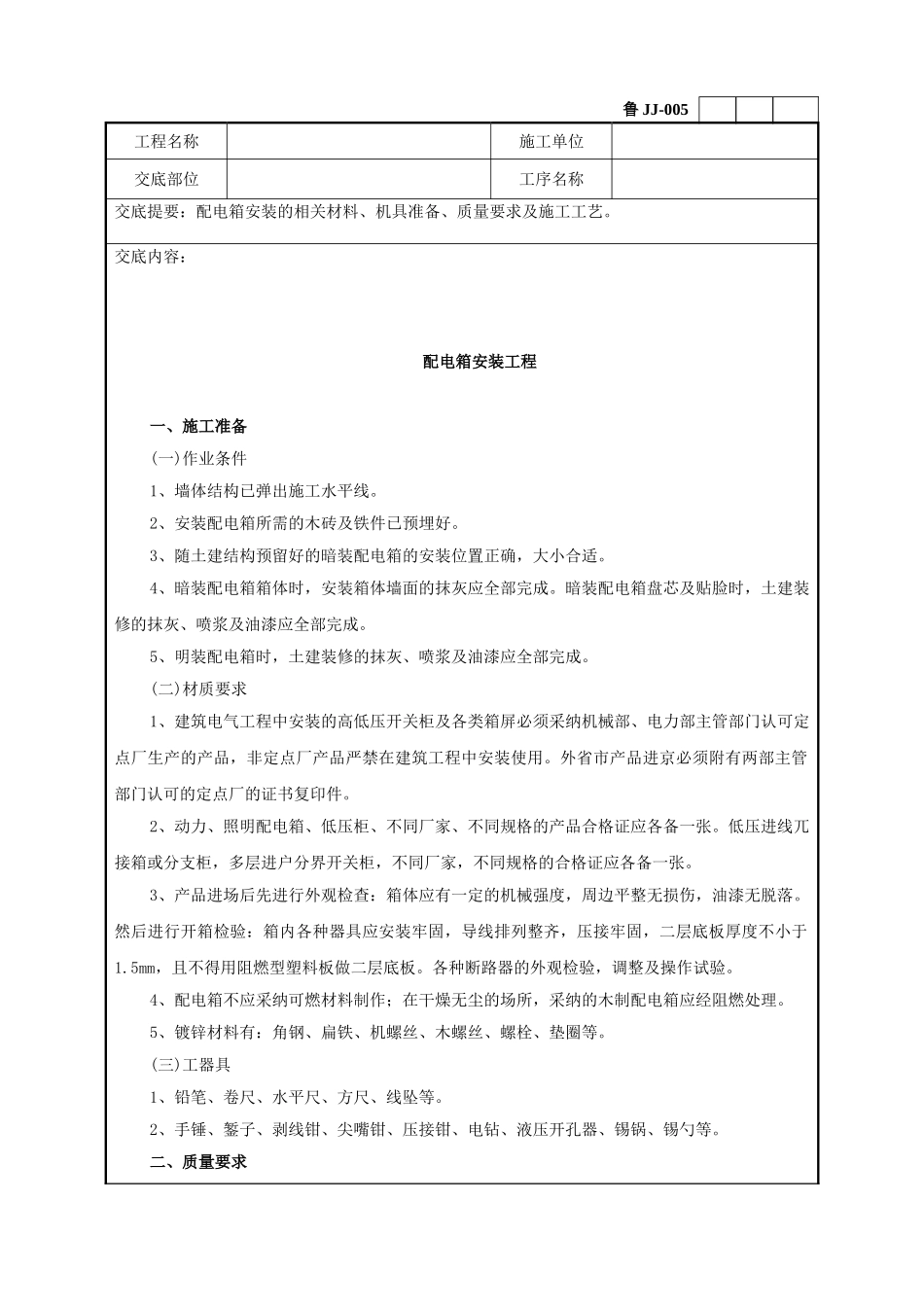

鲁 JJ-005工程名称施工单位交底部位工序名称交底提要:配电箱安装的相关材料、机具准备、质量要求及施工工艺
交底内容:配电箱安装工程一、施工准备(一)作业条件1、墙体结构已弹出施工水平线
2、安装配电箱所需的木砖及铁件已预埋好
3、随土建结构预留好的暗装配电箱的安装位置正确,大小合适
4、暗装配电箱箱体时,安装箱体墙面的抹灰应全部完成
暗装配电箱盘芯及贴脸时,土建装修的抹灰、喷浆及油漆应全部完成
5、明装配电箱时,土建装修的抹灰、喷浆及油漆应全部完成
(二)材质要求1、建筑电气工程中安装的高低压开关柜及各类箱屏必须采纳机械部、电力部主管部门认可定点厂生产的产品,非定点厂产品严禁在建筑工程中安装使用
外省市产品进京必须附有两部主管部门认可的定点厂的证书复印件
2、动力、照明配电箱、低压柜、不同厂家、不同规格的产品合格证应各备一张
低压进线兀接箱或分支柜,多层进户分界开关柜,不同厂家,不同规格的合格证应各备一张
3、产品进场后先进行外观检查:箱体应有一定的机械强度,周边平整无损伤,油漆无脱落
然后进行开箱检验:箱内各种器具应安装牢固,导线排列整齐,压接牢固,二层底板厚度不小于1
5mm,且不得用阻燃型塑料板做二层底板
各种断路器的外观检验,调整及操作试验
4、配电箱不应采纳可燃材料制作;在干燥无尘的场所,采纳的木制配电箱应经阻燃处理
5、镀锌材料有:角钢、扁铁、机螺丝、木螺丝、螺栓、垫圈等
(三)工器具1、铅笔、卷尺、水平尺、方尺、线坠等
2、手锤、錾子、剥线钳、尖嘴钳、压接钳、电钻、液压开孔器、锡锅、锡勺等
二、质量要求鲁 JJ-005工程名称施工单位交底部位工序名称交底提要:配电箱安装的相关材料、机具准备、质量要求及施工工艺

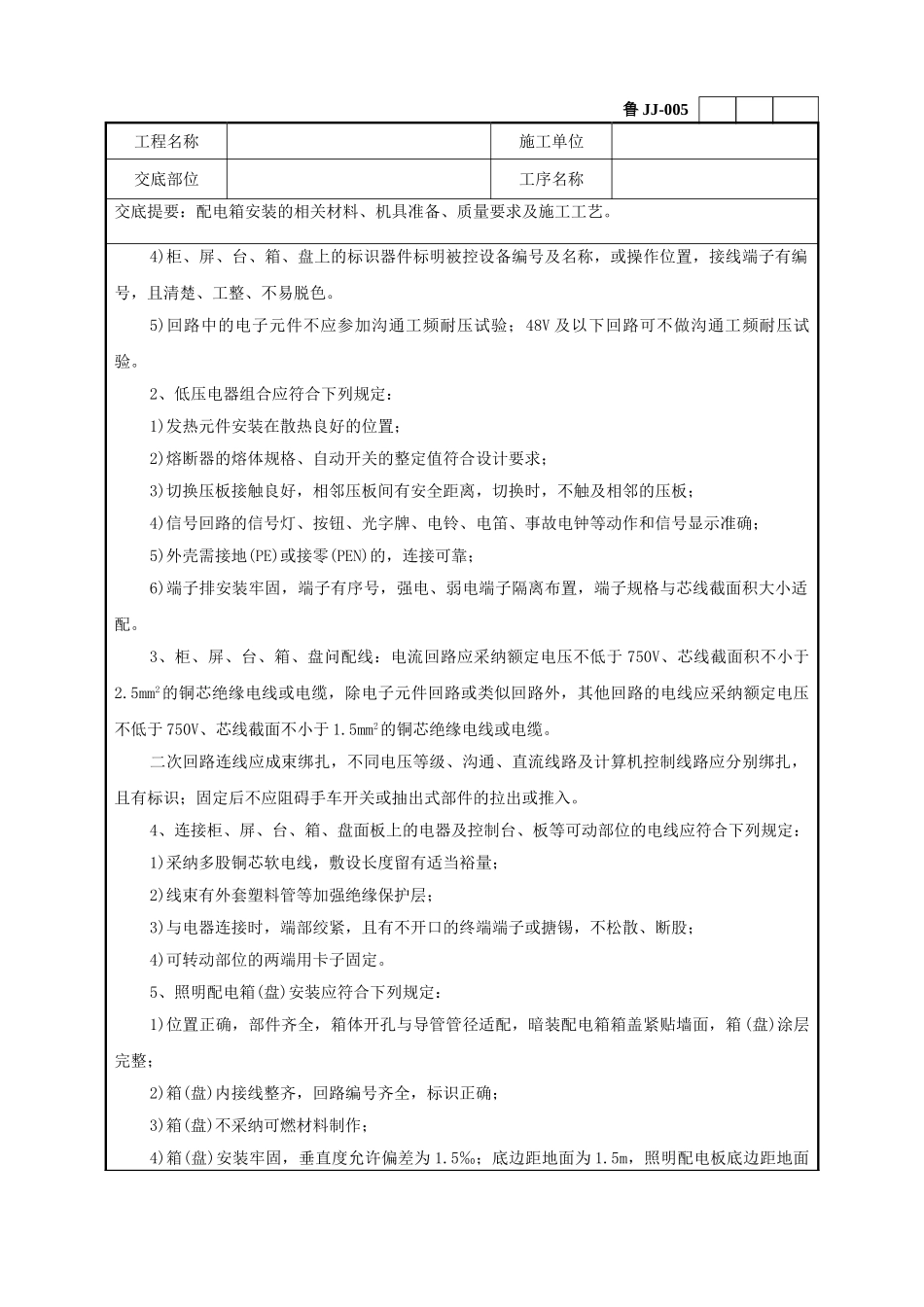

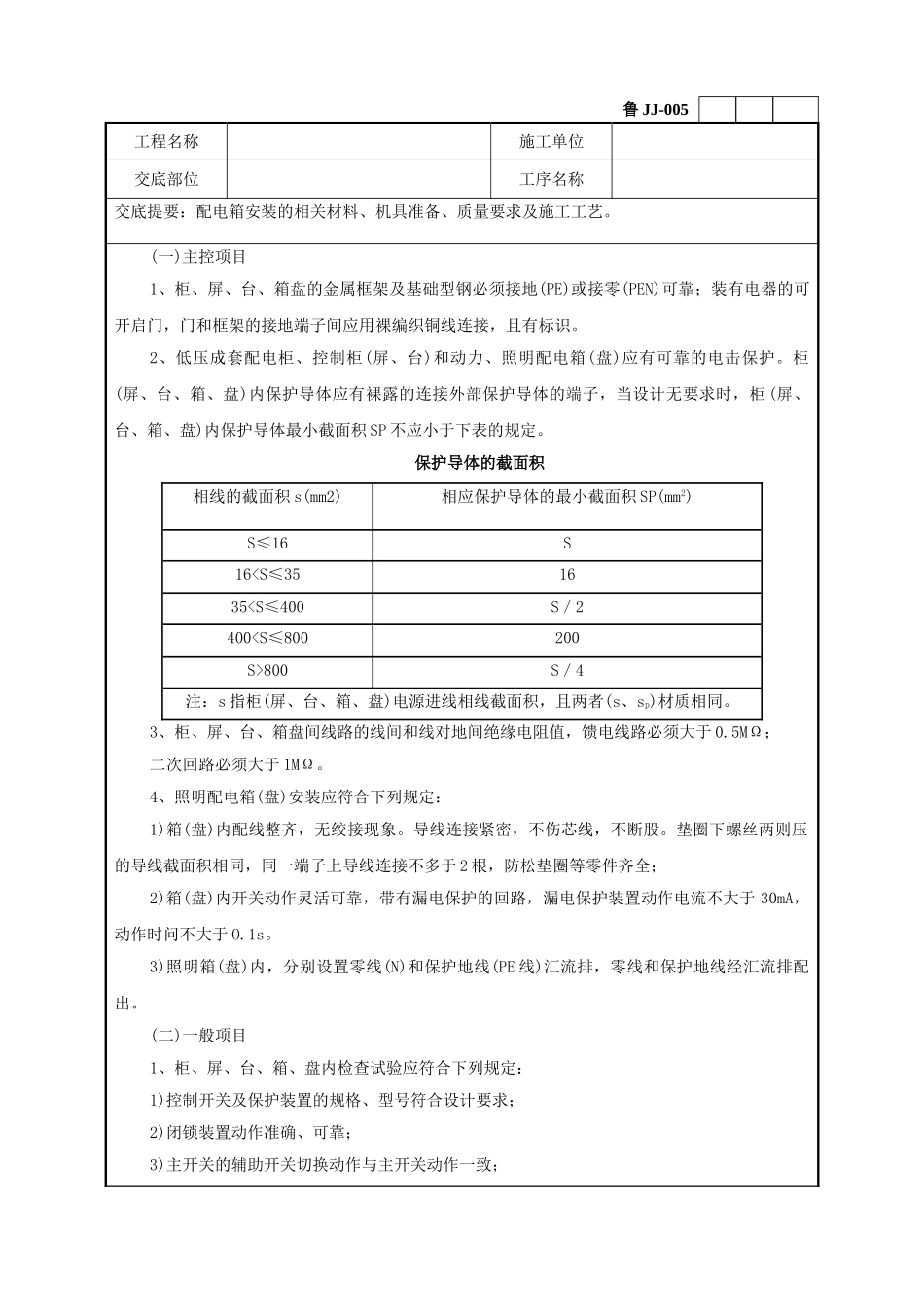

(一)主控项目1、柜、屏、台、箱盘的金属框架及基础型钢必须接地(PE)或接零(PEN)可靠;装有电器的可开启门,门和框架的接地端子间应用裸编织铜线连
