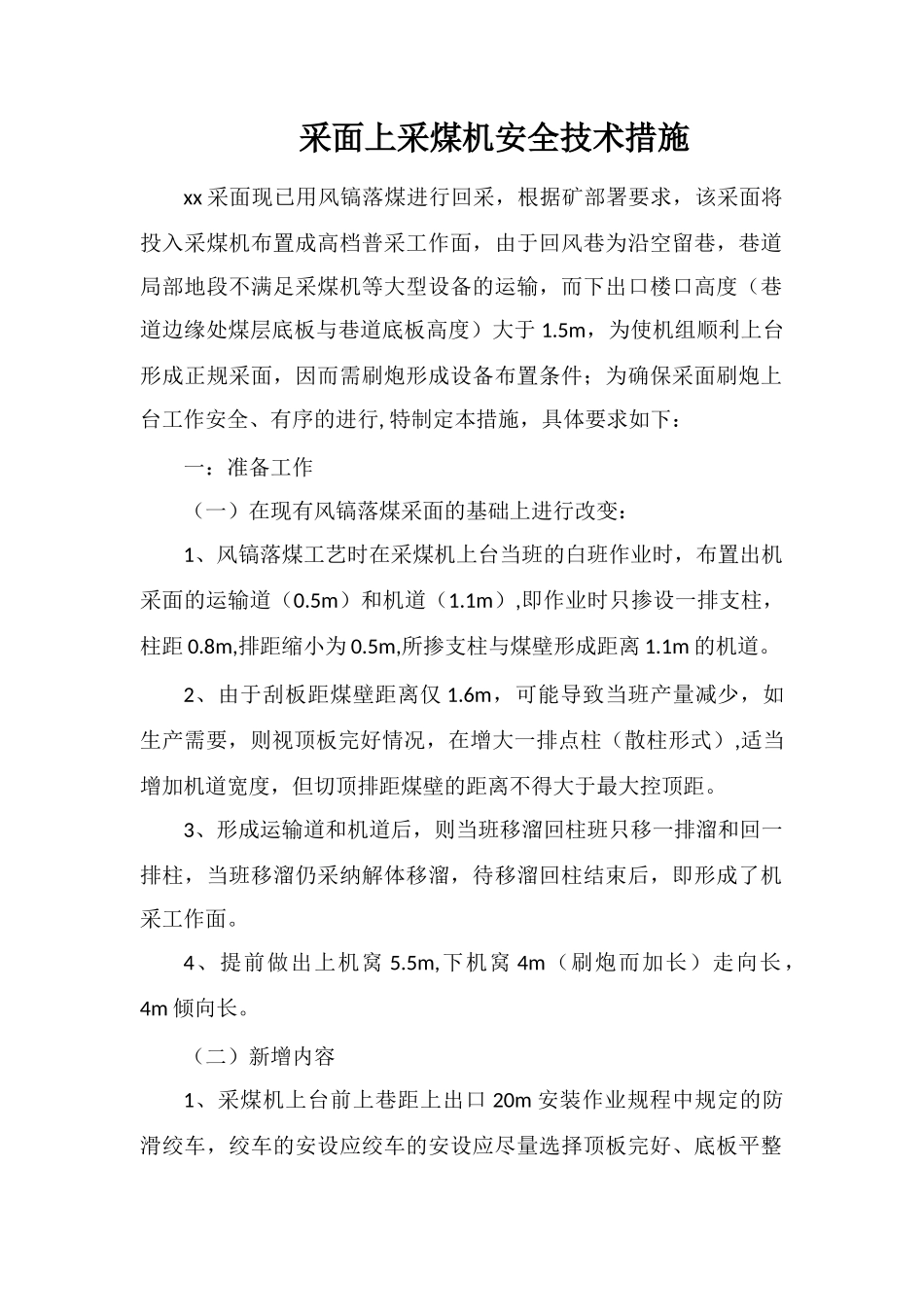

采面上采煤机安全技术措施xx 采面现已用风镐落煤进行回采,根据矿部署要求,该采面将投入采煤机布置成高档普采工作面,由于回风巷为沿空留巷,巷道局部地段不满足采煤机等大型设备的运输,而下出口楼口高度(巷道边缘处煤层底板与巷道底板高度)大于 1
5m,为使机组顺利上台形成正规采面,因而需刷炮形成设备布置条件;为确保采面刷炮上台工作安全、有序的进行, 特制定本措施,具体要求如下:一:准备工作(一)在现有风镐落煤采面的基础上进行改变:1、风镐落煤工艺时在采煤机上台当班的白班作业时,布置出机采面的运输道(0
5m)和机道(1
1m),即作业时只掺设一排支柱,柱距 0
8m,排距缩小为 0
5m,所掺支柱与煤壁形成距离 1
1m 的机道
2、由于刮板距煤壁距离仅 1
6m,可能导致当班产量减少,如生产需要,则视顶板完好情况,在增大一排点柱(散柱形式),适当增加机道宽度,但切顶排距煤壁的距离不得大于最大控顶距
3、形成运输道和机道后,则当班移溜回柱班只移一排溜和回一排柱,当班移溜仍采纳解体移溜,待移溜回柱结束后,即形成了机采工作面
4、提前做出上机窝 5
5m,下机窝 4m(刷炮而加长)走向长,4m 倾向长
(二)新增内容1、采煤机上台前上巷距上出口 20m 安装作业规程中规定的防滑绞车,绞车的安设应绞车的安设应尽量选择顶板完好、底板平整且不影响运输行人的位置
JH-14 防滑绞车安装时,必须在绞车脚架上完善“四压两戗”安全措施,四根内注式金属支柱压柱,支柱掺设时必须使用升柱器且迎山有力,支柱上端还必须楔木楔防滑
两根压戗柱不得撑在木支架横梁上,防止牵引时推倒支架
2、在采面回风巷铺设采面设备(采煤机和防滑绞车)电缆时,应先在下帮铺设细钢丝绳或尼龙带,根据每 1
5 米的规格布置好吊挂;拖电缆时必须明确一名负责人,现场统一指挥,严格执行安全喊话制度
3、采面回风巷增设风、水管道各一趟至上端
